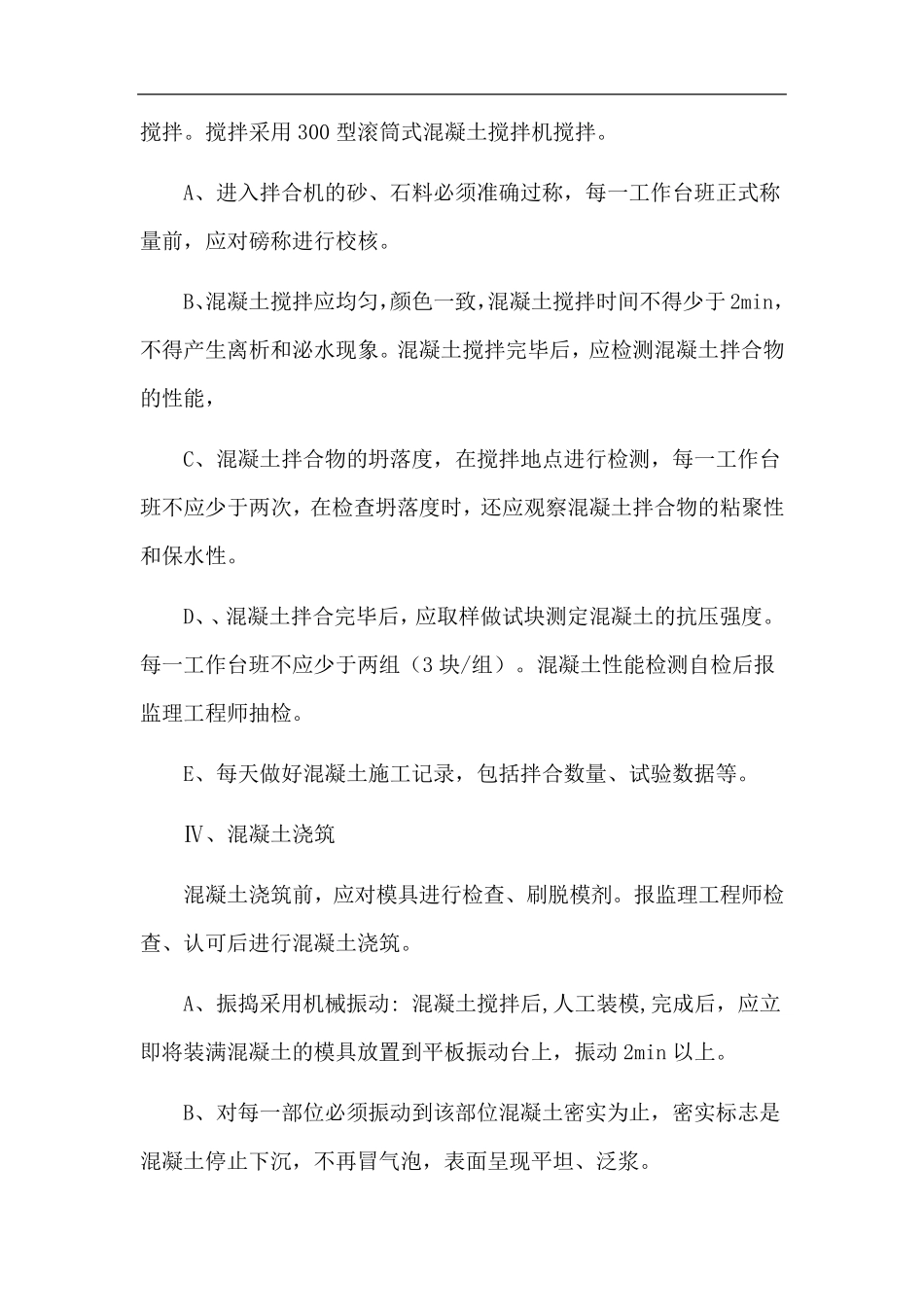

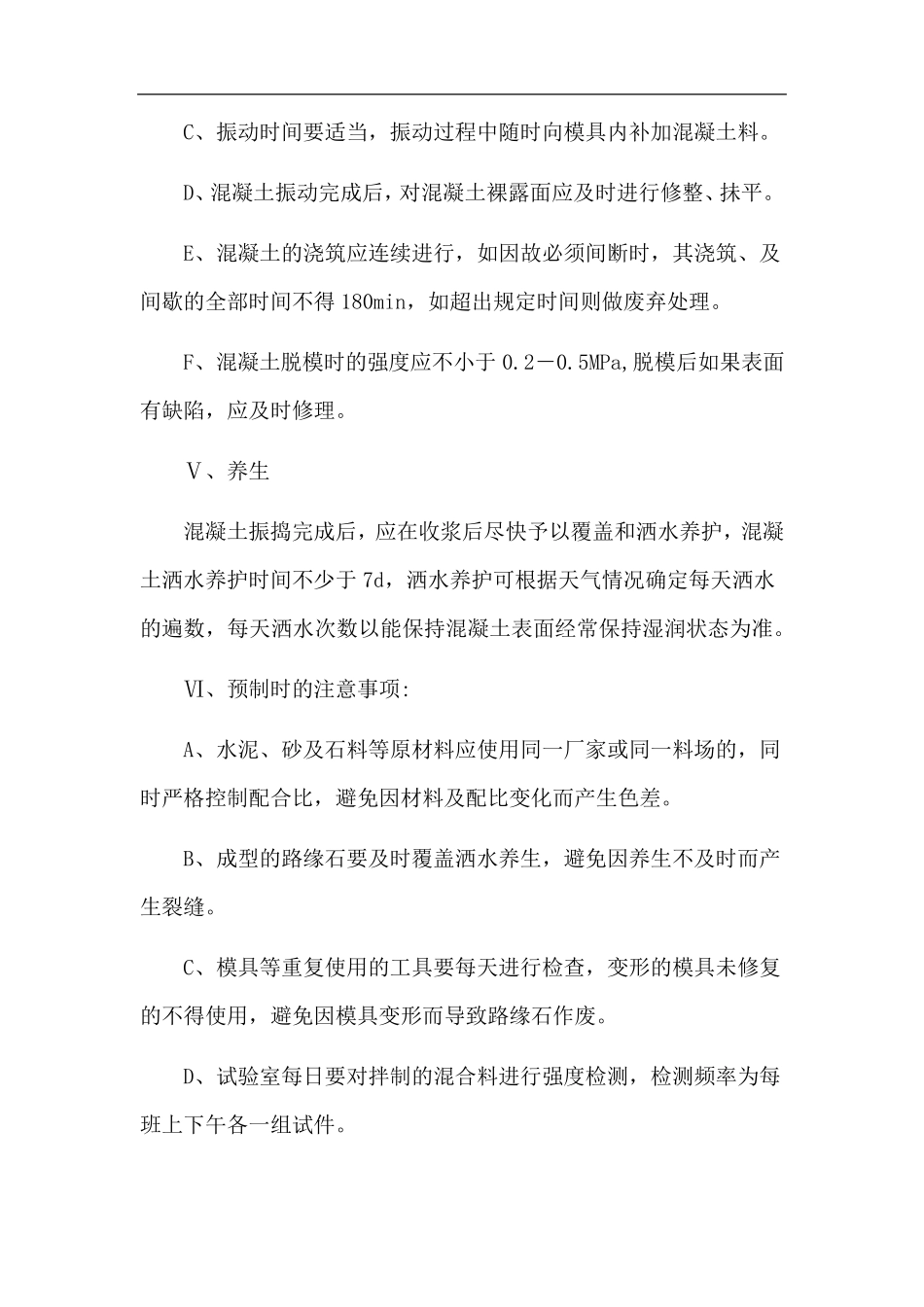

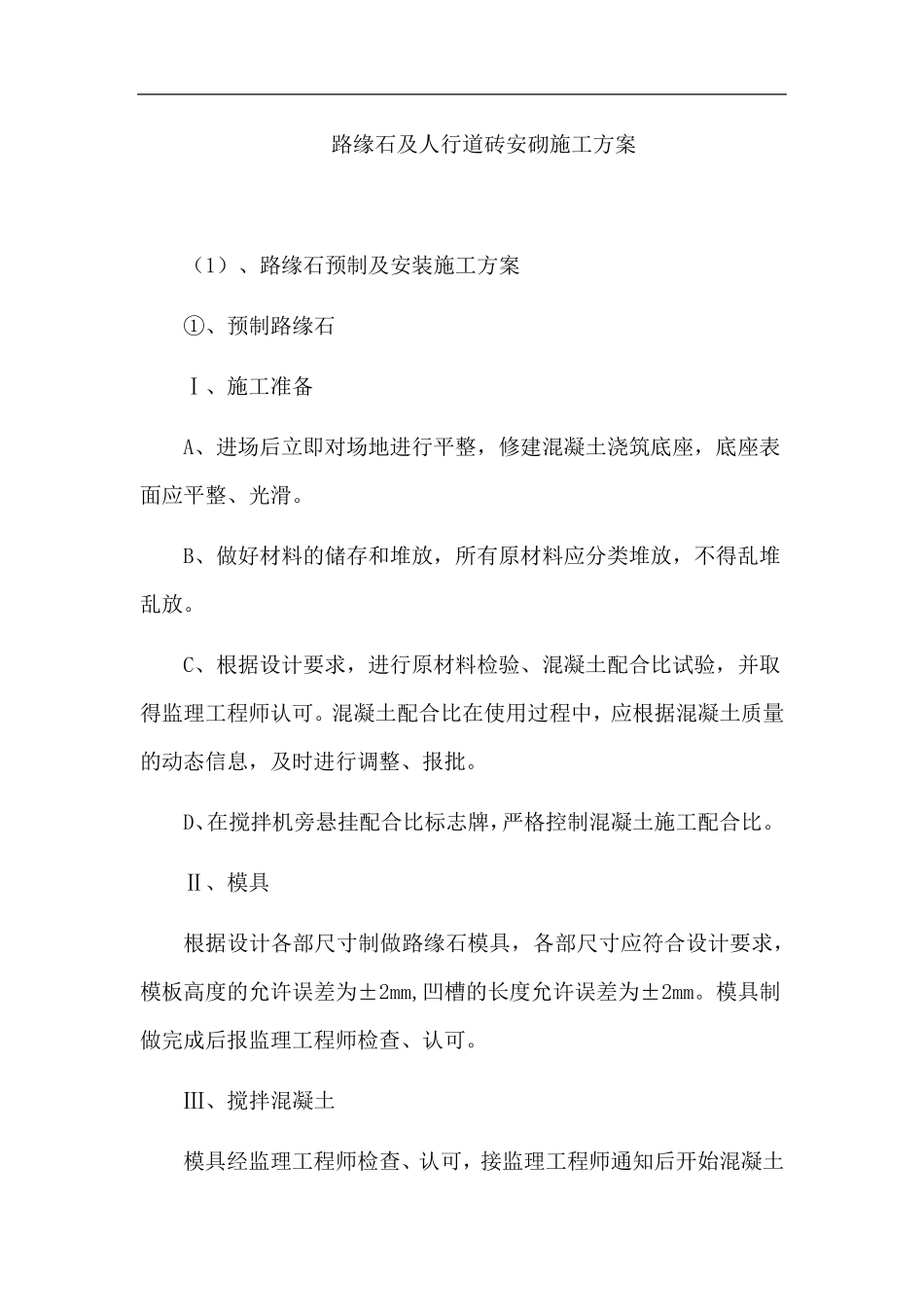

路 缘 石 及 人 行 道 砖 安 砌 施 工 方 案 ( 1) 、 路 缘 石 预 制 及 安 装 施 工 方 案 ① 、 预 制 路 缘 石 Ⅰ 、 施 工 准 备 A、 进 场 后 立 即 对 场 地 进 行 平 整 , 修 建 混 凝 土 浇 筑 底 座 , 底 座 表面 应 平 整 、 光 滑 。 B、 做 好 材 料 的 储 存 和 堆 放 , 所 有 原 材 料 应 分 类 堆 放 , 不 得 乱 堆乱 放 。 C、 根 据 设 计 要 求 , 进 行 原 材 料 检 验 、 混 凝 土 配 合 比 试 验 , 并 取得 监 理 工 程 师 认 可 。 混 凝 土 配 合 比 在 使 用 过 程 中 , 应 根 据 混 凝 土 质 量的 动 态 信 息 , 及 时 进 行 调 整 、 报 批 。 D、在 搅 拌 机 旁 悬 挂 配 合 比 标 志 牌 ,严 格 控 制 混 凝 土 施 工 配 合 比 。 Ⅱ 、 模 具 根 据 设 计 各 部 尺 寸 制 做 路 缘 石 模 具 , 各 部 尺 寸 应 符 合 设 计 要 求 ,模 板 高 度 的 允 许 误 差为±2mm,凹槽的 长度 允 许 误 差为±2mm。 模 具 制做 完成后 报 监 理 工 程 师 检 查、 认 可 。 Ⅲ、 搅 拌 混 凝 土 模 具 经监 理 工 程 师 检 查、 认 可 , 接监 理 工 程 师 通知后 开始混 凝 土 搅拌。搅拌采用300 型滚筒式混凝土搅拌机搅拌。 A、进入拌合机的砂、石料必须准确过称,每一工作台班正式称量前,应对磅称进行校核。 B、混凝土搅拌应均匀,颜色一致,混凝土搅拌时间不得少于2min,不得产生离析和泌水现象。混凝土搅拌完毕后,应检测混凝土拌合物的性能, C、混凝土拌合物的坍落度,在搅拌地点进行检测,每一工作台班不应少于两次,在检查坍落度时,还应观察混凝土拌合物的粘聚性和保水性。 D、、混凝土拌合完毕后,应取样做试块测定混凝土的抗压强度。每一工作台班不应少于两组(3 块/组)。混凝土性能检测自检后报监理工程师抽检。 E、每天做好混凝土施工记录,包括拌合数量、试验数据等。 Ⅳ、混凝土浇筑 混凝土浇筑前,应对模具进行检查、刷脱模剂。报监理工程师检查、认可后进行混凝土浇筑。 A、振捣采用机械振动: 混凝土搅拌后,人工装模,完成后,应立即将装满混凝土的模具放置到平板振动台上,振...
