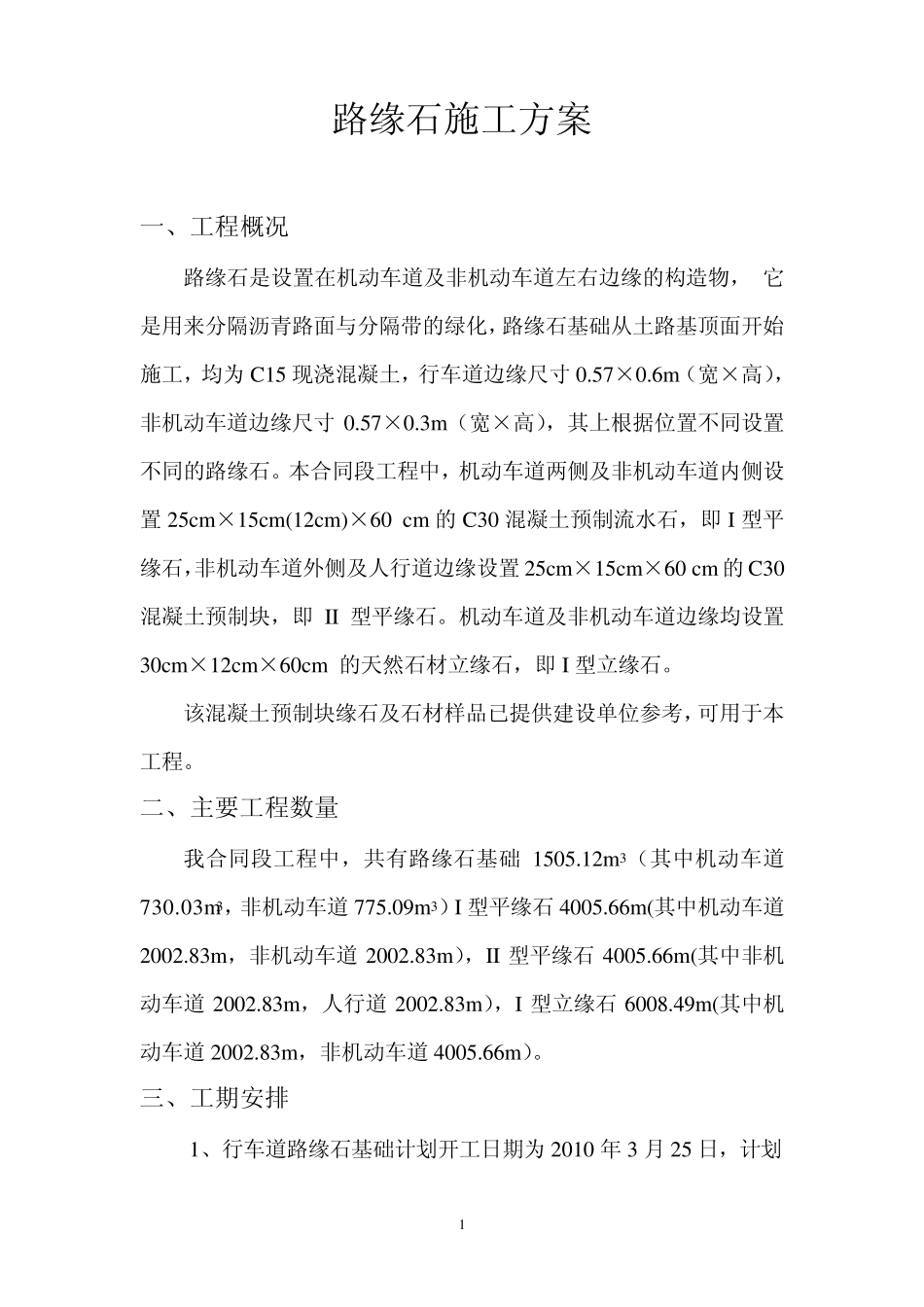

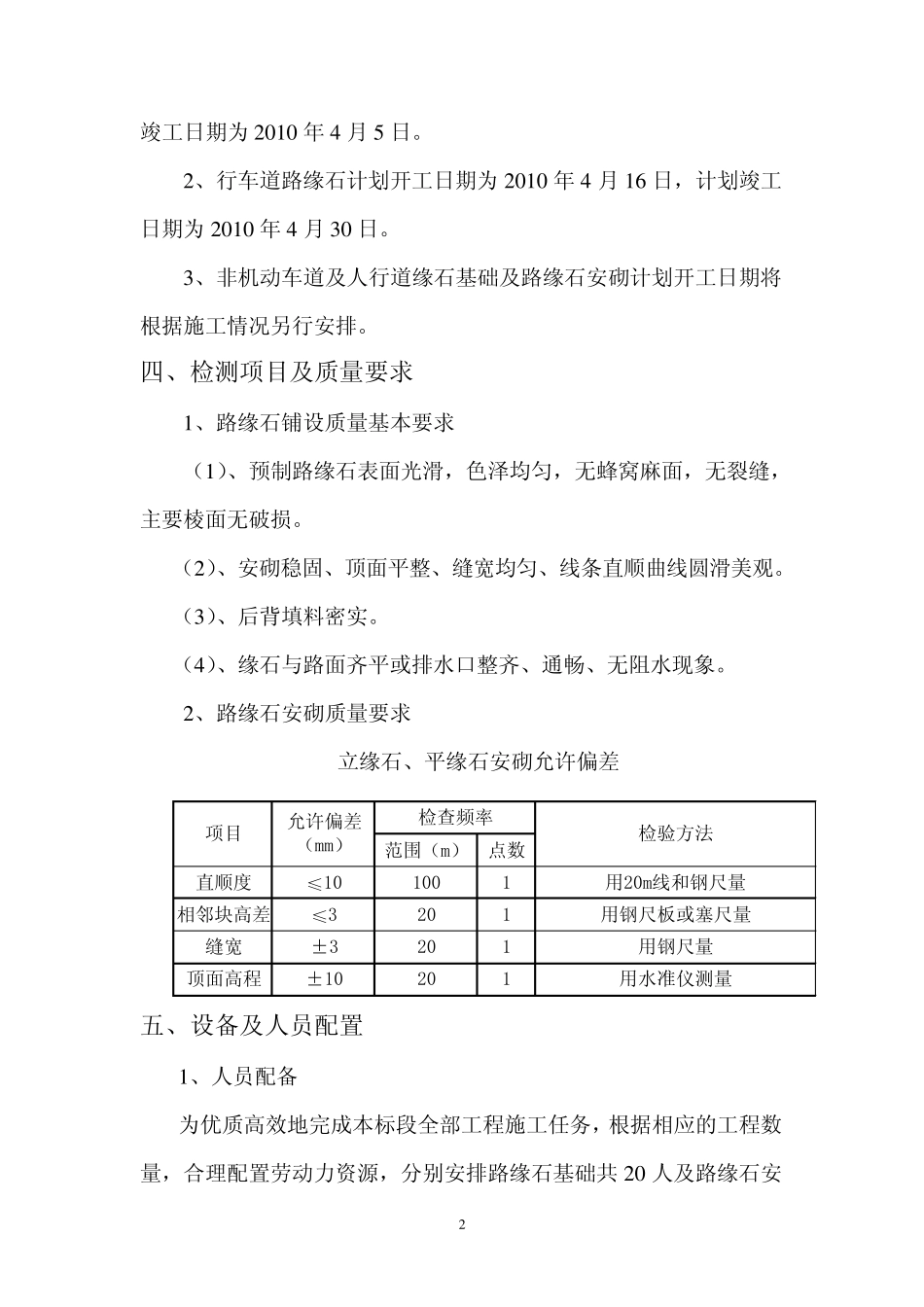

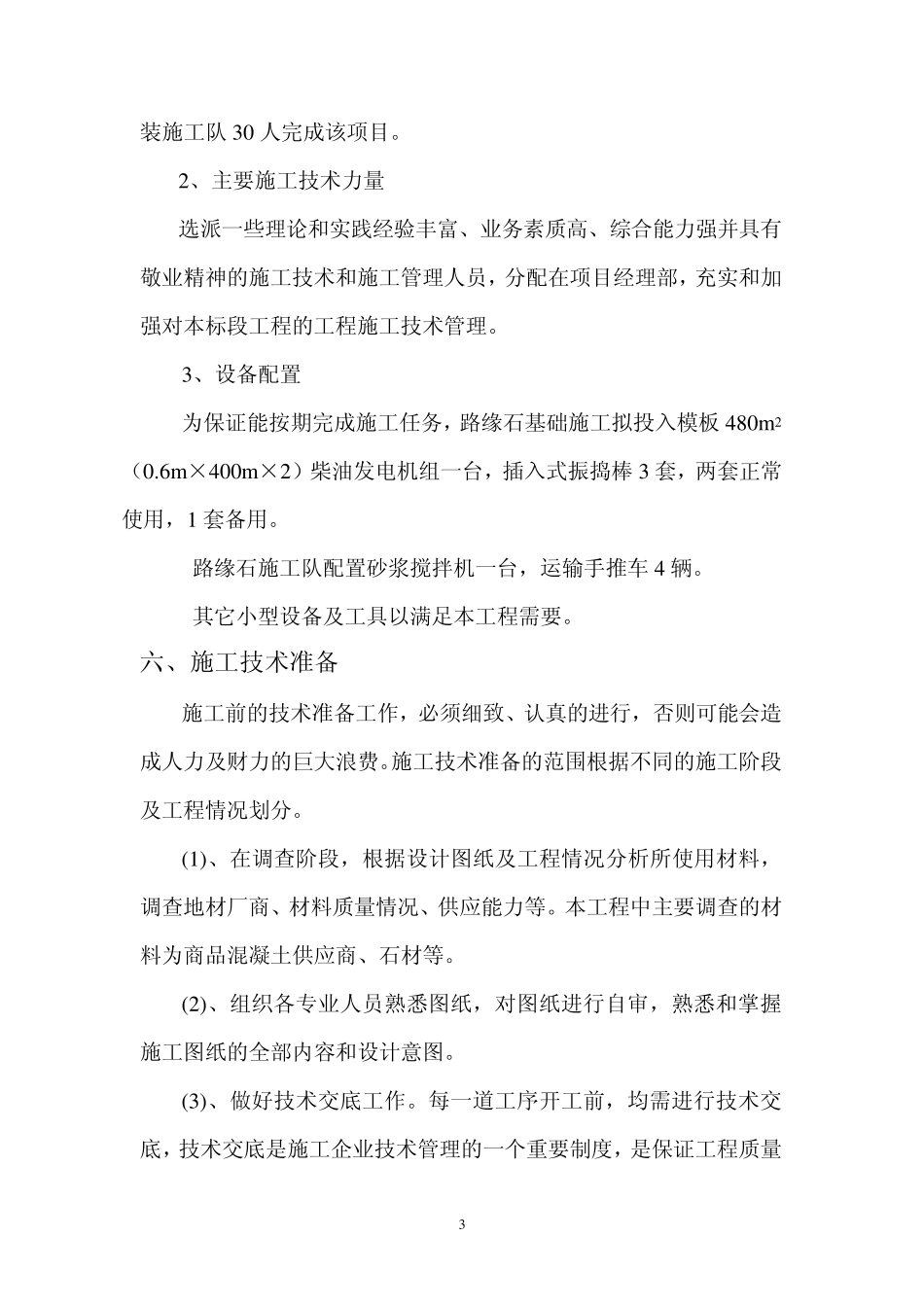

1 路缘石施工方案 一、工程概况 路缘石是设置在机动车道及非机动车道左右边缘的构造物, 它是用来分隔沥青路面与分隔带的绿化,路缘石基础从土路基顶面开始施工,均为C15 现浇混凝土,行车道边缘尺寸0.57×0.6m(宽×高),非机动车道边缘尺寸0.57×0.3m (宽×高),其上根据位置不同设置不同的路缘石。本合同段工程中,机动车道两侧及非机动车道内侧设置25cm ×15cm (12cm )×60 cm 的C30 混凝土预制流水石,即 I 型平缘石,非机动车道外侧及人行道边缘设置25cm ×15cm ×60 cm 的C30混凝土预制块,即 II 型平缘石。机动车道及非机动车道边缘均设置30cm ×12cm ×60cm 的天然石材立缘石,即 I 型立缘石。 该混凝土预制块缘石及石材样品已提供建设单位参考,可用于本工程。 二、主要工程数量 我合同段工程中,共有路缘石基础1505.12m 3(其中机动车道730.03m 3,非机动车道775.09m 3)I 型平缘石4005.66m (其中机动车道2002.83m ,非机动车道2002.83m ),II 型平缘石4005.66m (其中非机动车道2002.83m ,人行道2002.83m ),I 型立缘石6008.49m (其中机动车道2002.83m ,非机动车道4005.66m )。 三、工期安排 1、行车道路缘石基础计划开工日期为2010 年 3 月 25 日,计划 2 竣工日期为2 0 1 0 年4 月5 日。 2 、行车道路缘石计划开工日期为2 0 1 0 年4 月1 6 日,计划竣工日期为2 0 1 0 年4 月3 0 日。 3 、非机动车道及人行道缘石基础及路缘石安砌计划开工日期将根据施工情况另行安排。 四、检测项目及质量要求 1 、路缘石铺设质量基本要求 (1 )、预制路缘石表面光滑,色泽均匀,无蜂窝麻面,无裂缝,主要棱面无破损。 (2 )、安砌稳固、顶面平整、缝宽均匀、线条直顺曲线圆滑美观。 (3 )、后背填料密实。 (4 )、缘石与路面齐平或排水口整齐、通畅、无阻水现象。 2 、路缘石安砌质量要求 立缘石、平缘石安砌允许偏差 范围(m)点数直顺度≤101001用20m线和钢尺量相邻块高差≤3201用钢尺板或塞尺量缝宽 ±3201用钢尺量顶面高程±10201用水准仪测量检查频率允许偏差(mm)项目检验方法五、设备及人员配置 1 、人员配备 为优质高效地完成本标段全部工程施工任务,根据相应的工程数量,合理配置劳动力资源,分别安排路缘石基础共 2 0 人及路缘石安 3 装施工队30 人完成该项目。 2、主要施工技术力量 选派一些理论和实践经验丰富、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

路缘石施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
