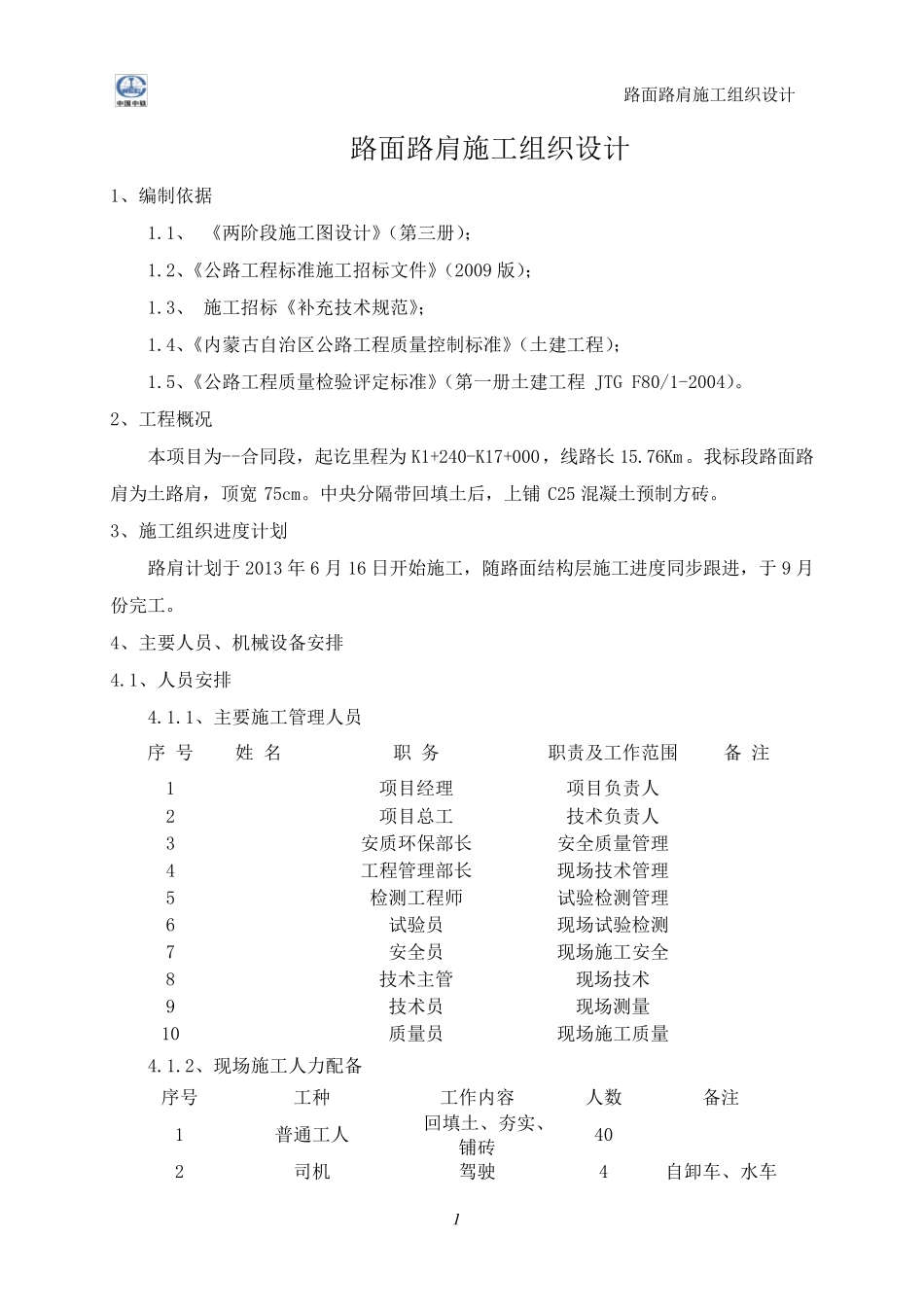

路面路肩施工组织设计 1 路面路肩施工组织设计 1、编制依据 1
1、 《两阶段施工图设计》(第三册); 1
2、《公路工程标准施工招标文件》(2009 版); 1
3、 施工招标《补充技术规范》; 1
4、《内蒙古自治区公路工程质量控制标准》(土建工程); 1
5、《公路工程质量检验评定标准》(第一册土建工程 JTG F80/1-2004)
2、工程概况 本项目为--合同段,起讫里程为 K1+240-K17+000,线路长 15
我标段路面路肩为土路肩,顶宽 75cm
中央分隔带回填土后,上铺 C25 混凝土预制方砖
3、施工组织进度计划 路肩计划于 2013 年 6 月 16 日开始施工,随路面结构层施工进度同步跟进,于 9 月份完工
4、主要人员、机械设备安排 4
1、人员安排 4
1、主要施工管理人员 序 号 姓 名 职 务 职责及工作范围 备 注 1 项目经理 项目负责人 2 项目总工 技术负责人 3 安质环保部长 安全质量管理 4 工程管理部长 现场技术管理 5 检测工程师 试验检测管理 6 试验员 现场试验检测 7 安全员 现场施工安全 8 技术主管 现场技术 9 技术员 现场测量 10 质量员 现场施工质量 4

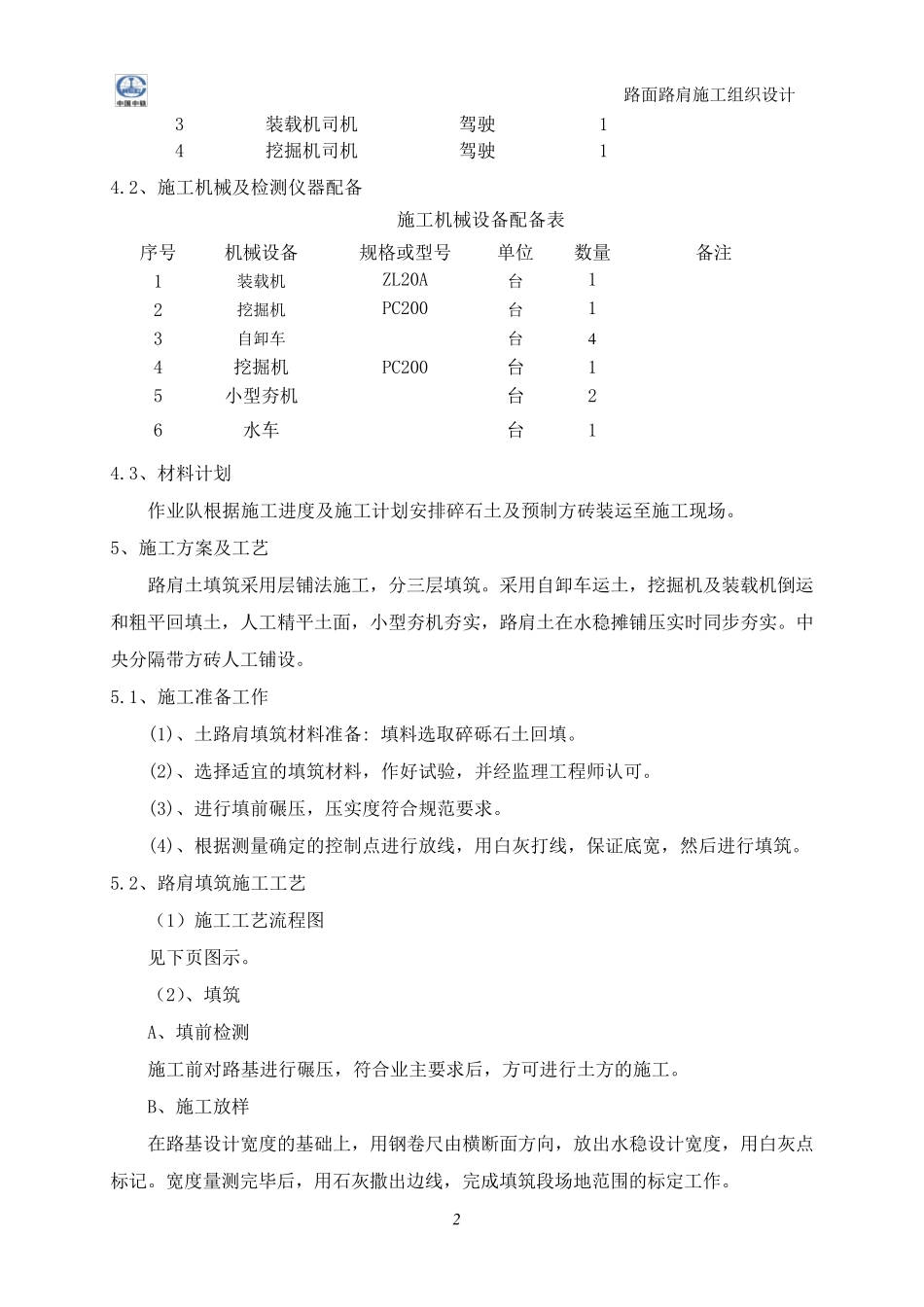

2、现场施工人力配备 序号 工种 工作内容 人数 备注 1 普通工人 回填土、夯实、铺砖 40 2 司机 驾驶 4 自卸车、水车 路面路肩施工组织设计 2 3 装载机司机 驾驶 1 4 挖掘机司机 驾驶 1 4
2、施工机械及检测仪器配备 施工机械设备配备表 4
3、材料计划 作业队根据施工进度及施工计划安排碎石土及预制方砖装运至施工现场

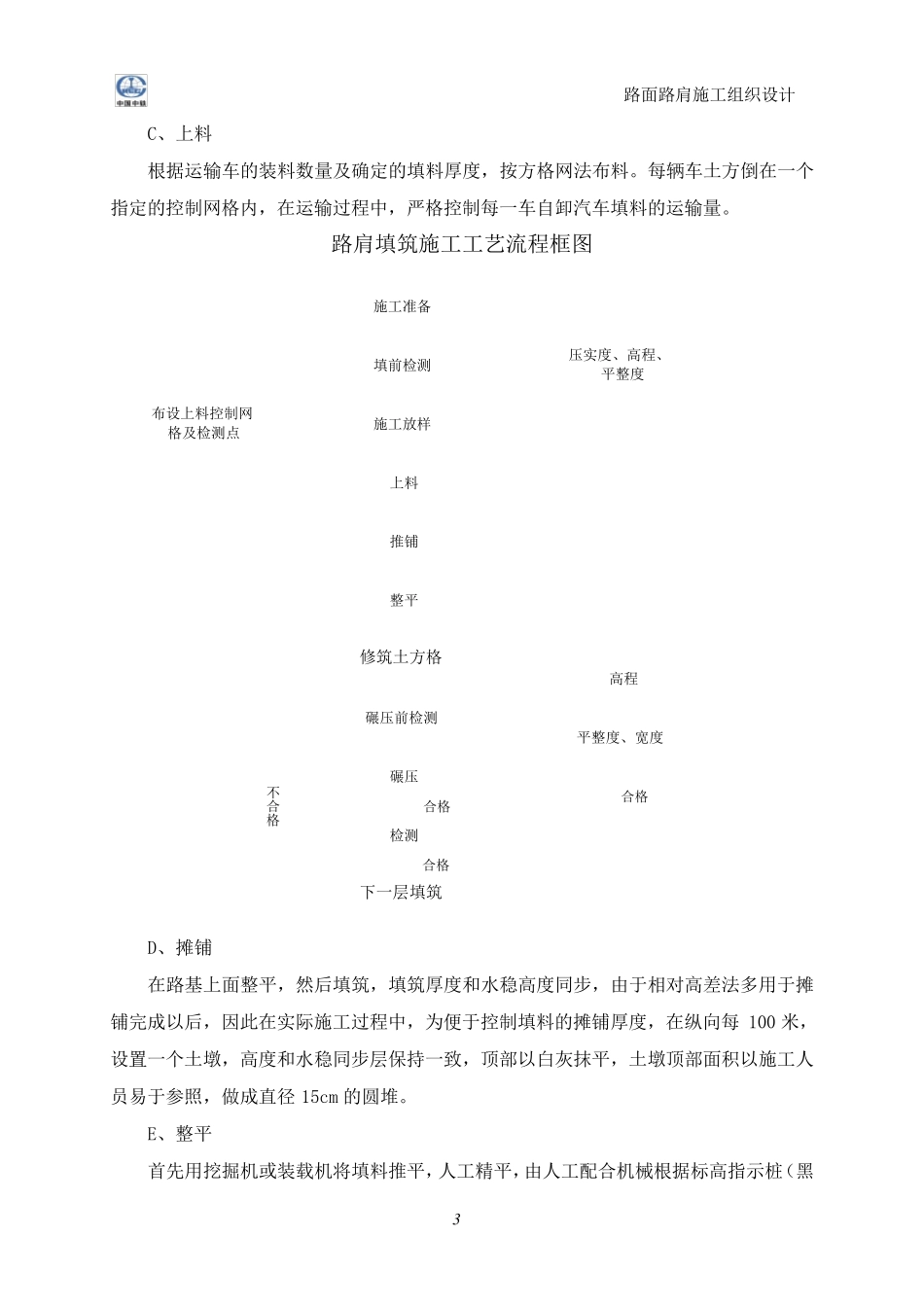

5、施工方案及工艺 路肩土填筑采用层铺法施工,分三层填筑
采用自卸车运土,挖掘机及装载机倒运和粗平回填土,人工精平土面,小型夯机夯实,路肩土在水稳摊铺压实时同步夯实
中央分隔带方砖人工铺设
