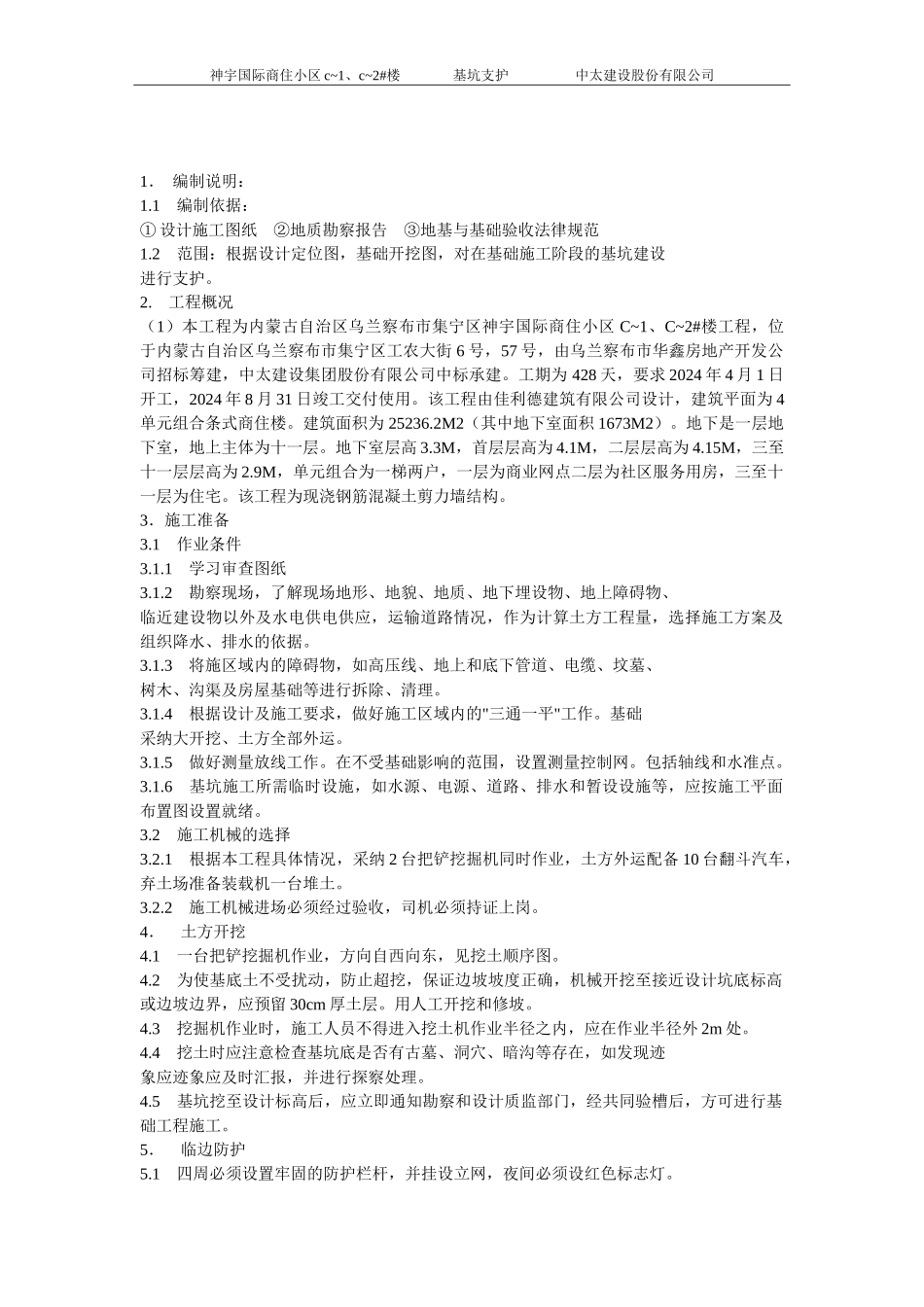

基 坑 工 程支护方案施工单位:中太建设股份有限公司2024 年 4 月 15 日神宇国际商住小区 c~1、c~2#楼 基坑支护 中太建设股份有限公司1. 编制说明:1
1 编制依据:① 设计施工图纸 ②地质勘察报告 ③地基与基础验收法律规范1
2 范围:根据设计定位图,基础开挖图,对在基础施工阶段的基坑建设进行支护
工程概况(1)本工程为内蒙古自治区乌兰察布市集宁区神宇国际商住小区 C~1、C~2#楼工程,位于内蒙古自治区乌兰察布市集宁区工农大街 6 号,57 号,由乌兰察布市华鑫房地产开发公司招标筹建,中太建设集团股份有限公司中标承建
工期为 428 天,要求 2024 年 4 月 1 日开工,2024 年 8 月 31 日竣工交付使用
该工程由佳利德建筑有限公司设计,建筑平面为 4单元组合条式商住楼
建筑面积为 25236
2M2(其中地下室面积 1673M2)
地下是一层地下室,地上主体为十一层
地下室层高 3
3M,首层层高为 4
1M,二层层高为 4
15M,三至十一层层高为 2
9M,单元组合为一梯两户,一层为商业网点二层为社区服务用房,三至十一层为住宅
该工程为现浇钢筋混凝土剪力墙结构
3.施工准备3
1 作业条件3
1 学习审查图纸3
2 勘察现场,了解现场地形、地貌、地质、地下埋设物、地上障碍物、临近建设物以外及水电供电供应,运输道路情况,作为计算土方工程量,选择施工方案及组织降水、排水的依据
3 将施区域内的障碍物,如高压线、地上和底下管道、电缆、坟墓、树木、沟渠及房屋基础等进行拆除、清理
4 根据设计及施工要求,做好施工区域内的"三通一平"工作
基础采纳大开挖、土方全部外运
5 做好测量放线工作
在不受基础影响的范围,设置测量控制网
包括轴线和水准点
6 基坑施工所需临时设施,如水源、电源、道路、排水和暂
