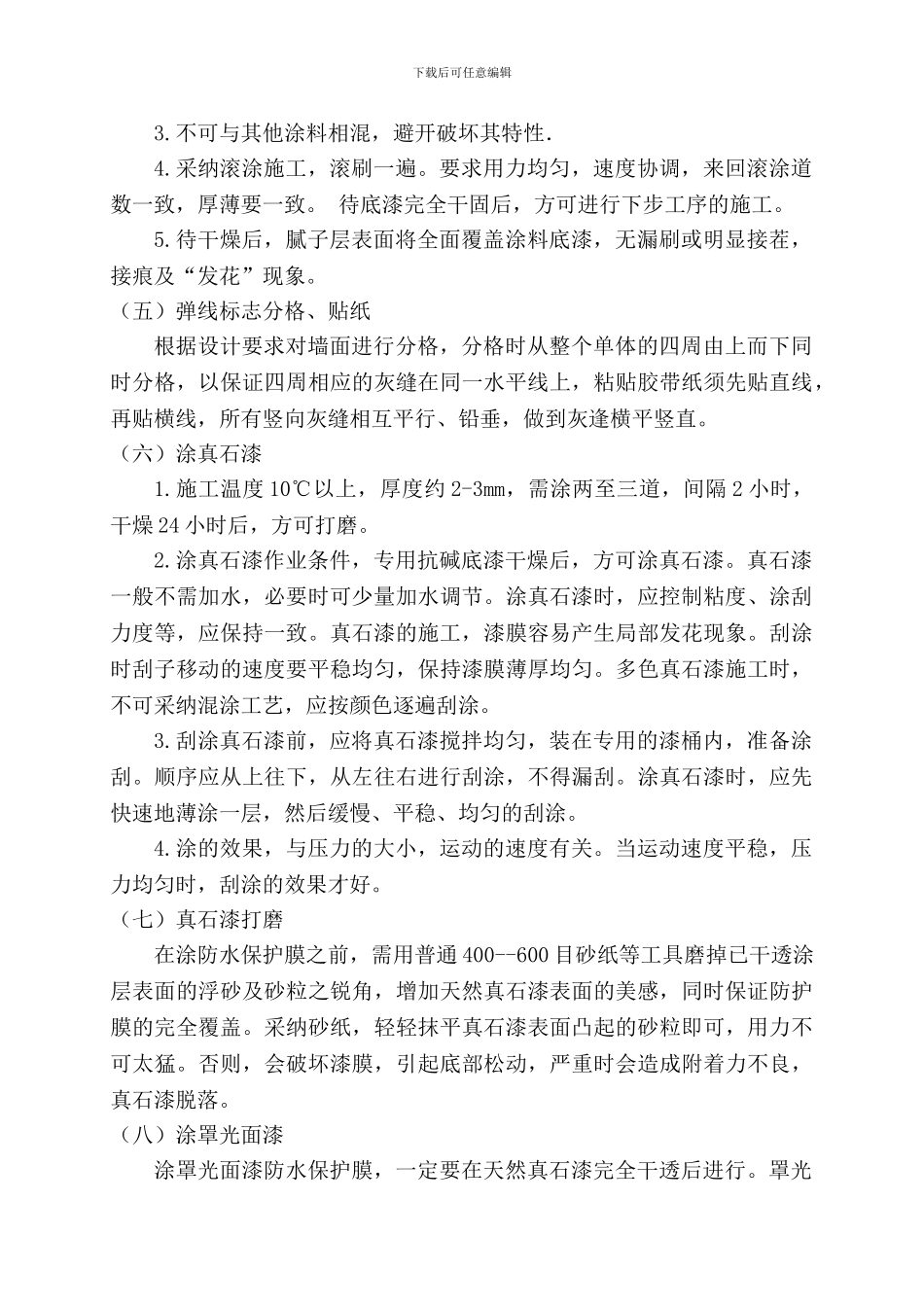

下载后可任意编辑(一)施工工艺流程墙面基层局部铲除→铲除部分抹灰→托刮抗裂砂浆两遍→满刮柔性耐水腻子两遍→打磨腻子→验收墙面垂直度、平整度、弹线分隔→涂刷专用抗碱底漆→粘贴美纹纸→涂真石漆→打磨真石漆分缝部位→滚涂罩光漆→验收(二)基层处理本楼层现外墙墙面基层脱落现象严重,为使该墙面达到施工条件,需要整体处理,该楼层施工墙面原装饰层局部用工器具铲除,然后铲除部分抹灰,再采纳外墙抗裂砂浆托刮两遍
使墙面平整、结实、牢固、无鼓起现象
(三)刮涂柔性耐水腻子总体找平披刮腻子 2-3 遍,当基层平整度大体一致时,满批腻子使基层平整度达标
每次刮涂腻子,厚度不宜超过 0
5mm、间隔 5h,控制总厚度 1
施工时,先用刮板将砂浆在墙上批刮(依基面平整度而定),要横向竖向同步批刮,将基面整体平整度刮出来,批板运行速度及用力要均衡,否则会形成斜坡状或波浪状,影响平整度
根据整体墙面要求,须用靠尺竖向、横向检查阴、阳角的垂直及平直度并弹墨线标记,用腻子修刮,保证顺直度
腻子层干燥后即进行砂磨,时间太长,腻子层干硬,将很难砂磨(浪费人力和砂纸)
必须将粗糙腻子面用砂纸完全磨光,清除基面凹凸不平现象,否则后续施工过程中会影响其平整度及质感
在批刮砂浆的过程中,会将少量浆料粘附堆积于非涂物表面,应及时刮掉,以免其干硬而难以处理
施工完毕后,须用水养护,每次养护时需用水湿透腻子层,以保护腻子层充分的水化强度
(四)涂刷抗碱封固底漆1
封闭底漆的颜色可根据装饰效果对灰缝颜色的要求选用
不能在高温直射的阳光下或雨天、高湿度、5℃ 以下、大风等气候条件下施工
下载后可任意编辑3
不可与其他涂料相混,避开破坏其特性.4
采纳滚涂施工,滚刷一遍
要求用力均匀,速度协调,来回滚涂道数一致,厚薄要一致
待底漆完全干固后,方可进行下步工序的施工
待干燥后,腻子层表面将全面覆盖
