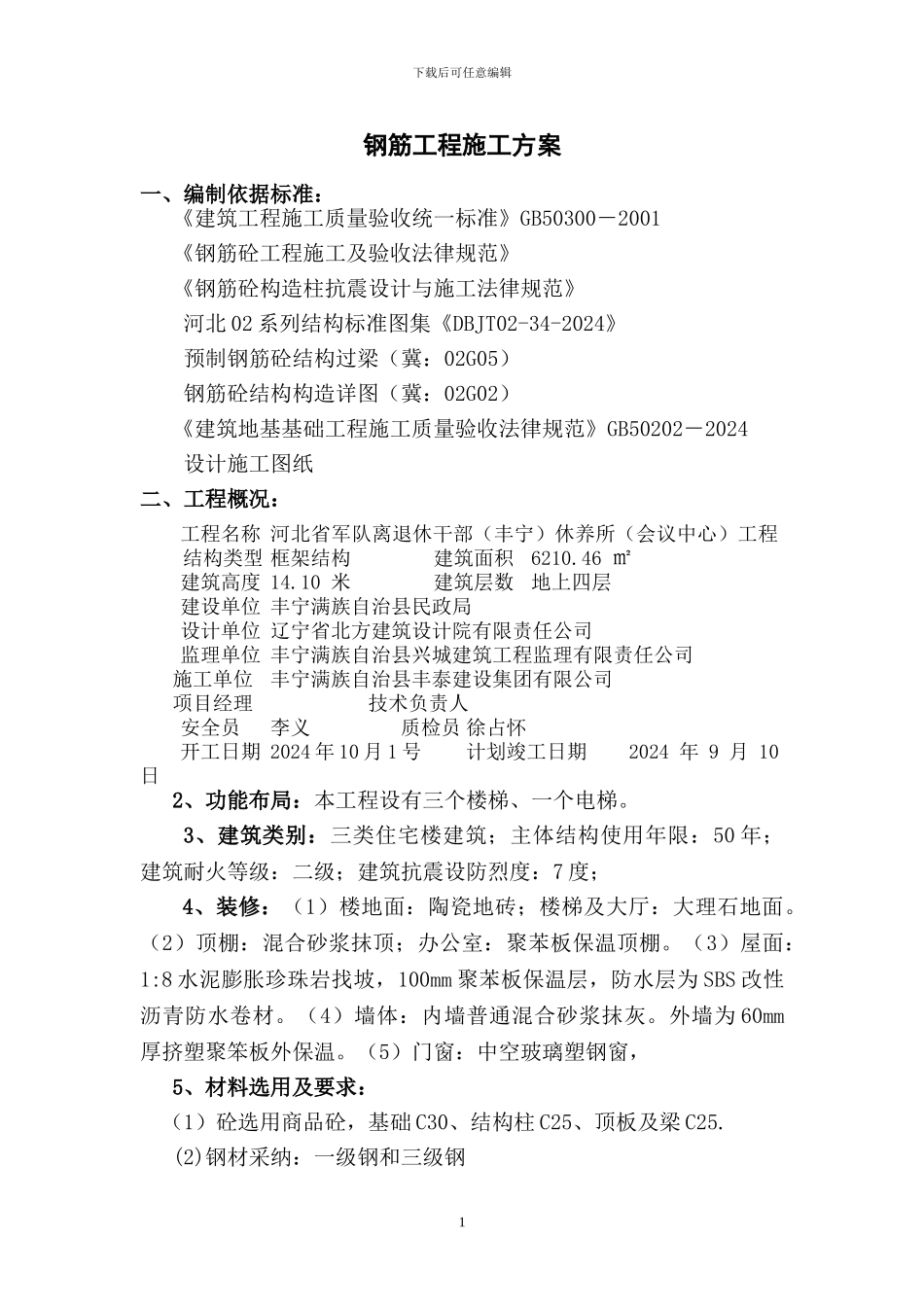

下载后可任意编辑钢筋工程施工方案一、编制依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《钢筋砼工程施工及验收法律规范》《钢筋砼构造柱抗震设计与施工法律规范》 河北 02 系列结构标准图集《DBJT02-34-2024》 预制钢筋砼结构过梁(冀:02G05)钢筋砼结构构造详图(冀:02G02)《建筑地基基础工程施工质量验收法律规范》GB50202-2024设计施工图纸二、工程概况:工程名称 河北省军队离退休干部(丰宁)休养所(会议中心)工程 结构类型 框架结构建筑面积6210.46 ㎡建筑高度 14.10 米建筑层数地上四层建设单位 丰宁满族自治县民政局设计单位 辽宁省北方建筑设计院有限责任公司监理单位 丰宁满族自治县兴城建筑工程监理有限责任公司施工单位丰宁满族自治县丰泰建设集团有限公司项目经理技术负责人安全员李义质检员 徐占怀开工日期 2024 年 10 月 1 号计划竣工日期2024 年 9 月 10日 2、功能布局:本工程设有三个楼梯、一个电梯。3、建筑类别:三类住宅楼建筑;主体结构使用年限:50 年;建筑耐火等级:二级;建筑抗震设防烈度:7 度;4、装修:(1)楼地面:陶瓷地砖;楼梯及大厅:大理石地面。(2)顶棚:混合砂浆抹顶;办公室:聚苯板保温顶棚。(3)屋面:1:8 水泥膨胀珍珠岩找坡,100mm 聚苯板保温层,防水层为 SBS 改性沥青防水卷材。(4)墙体:内墙普通混合砂浆抹灰。外墙为 60mm厚挤塑聚笨板外保温。(5)门窗:中空玻璃塑钢窗, 5、材料选用及要求: (1)砼选用商品砼,基础 C30、结构柱 C25、顶板及梁 C25.(2)钢材采纳:一级钢和三级钢1下载后可任意编辑(3)墙体:正负零以下采纳烧结粉煤灰砖,正负零以上采纳粉煤灰机砖,强度等级≥MU7.5,用 M5 混合砂浆砌筑。三、 施工准备:(一)作业条件1、核对钢筋品种、级别、规格、形状、尺寸、数量、位置是否与设计图纸及加工配料单相同。2、弹好标高水平线及构造柱的外皮线。3、构造柱钢筋绑扎前,柱板施工缝己处理完毕,柱筋调整完毕并办理完隐检手续。(二)材质要求:(1)、钢筋:应有产品合格证、出厂检测报告和进场复验报告。钢筋应无老锈及油污。(2)绑丝:可采纳 20~22#铁丝或火烧丝(根据钢筋的规格确定)。(三)、施工机具钢筋弯曲机、卷扬机、钢筋切断机、钢筋钩子、撬棍、钢筋扳子、绑扎架、钢丝刷、粉笔、尺子等。四、工艺流程1、构造柱钢筋绑扎加工构造柱钢筋→板与柱砼施工缝表面凿毛→修整底层伸出的构造柱搭接筋→...
