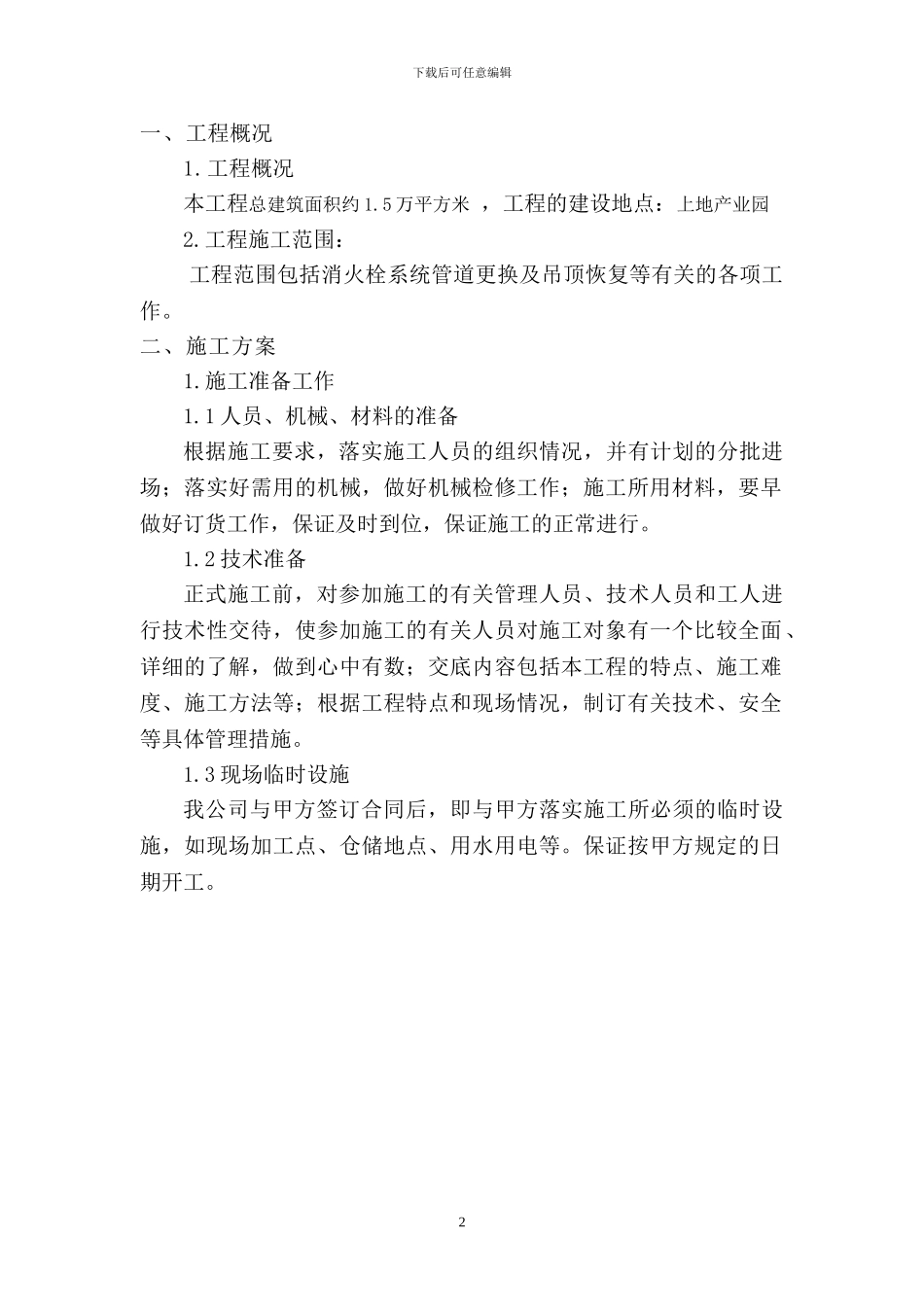

下载后可任意编辑 奎科大厦 1-3#楼消火栓维修工程 施工方案1下载后可任意编辑一、工程概况 1
工程概况 本工程总建筑面积约 1
5 万平方米 ,工程的建设地点:上地产业园 2
工程施工范围: 工程范围包括消火栓系统管道更换及吊顶恢复等有关的各项工作
二、施工方案 1
施工准备工作1
1 人员、机械、材料的准备根据施工要求,落实施工人员的组织情况,并有计划的分批进场;落实好需用的机械,做好机械检修工作;施工所用材料,要早做好订货工作,保证及时到位,保证施工的正常进行
2 技术准备正式施工前,对参加施工的有关管理人员、技术人员和工人进行技术性交待,使参加施工的有关人员对施工对象有一个比较全面、详细的了解,做到心中有数;交底内容包括本工程的特点、施工难度、施工方法等;根据工程特点和现场情况,制订有关技术、安全等具体管理措施
3 现场临时设施我公司与甲方签订合同后,即与甲方落实施工所必须的临时设施,如现场加工点、仓储地点、用水用电等
保证按甲方规定的日期开工
2下载后可任意编辑2

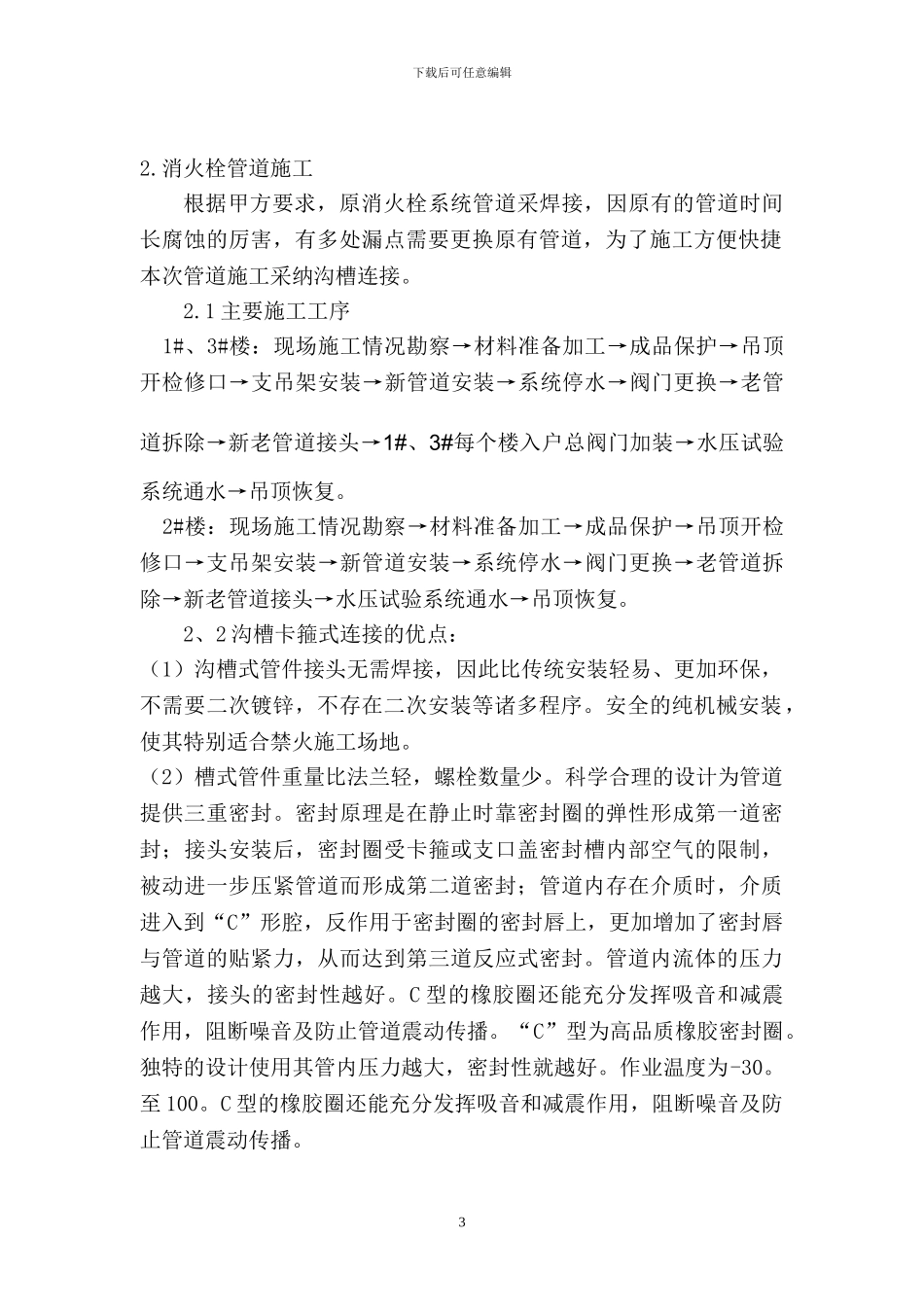

消火栓管道施工根据甲方要求,原消火栓系统管道采焊接,因原有的管道时间长腐蚀的厉害,有多处漏点需要更换原有管道,为了施工方便快捷本次管道施工采纳沟槽连接
1 主要施工工序 1#、3#楼:现场施工情况勘察→材料准备加工→成品保护→吊顶开检修口→支吊架安装→新管道安装→系统停水→阀门更换→老管道拆除→新老管道接头→1#、3#每个楼入户总阀门加装→水压试验系统通水→吊顶恢复
2#楼:现场施工情况勘察→材料准备加工→成品保护→吊顶开检修口→支吊架安装→新管道安装→系统停水→阀门更换→老管道拆除→新老管道接头→水压试验系统通水→吊顶恢复
2、2 沟槽卡箍式连接的优点:(1)沟槽式管件接头无需焊接,因此比传统安装轻易、更加环保,不需要二次镀锌,不存在二次安装等诸多程序
安全的纯机械安装,使其特别适合
