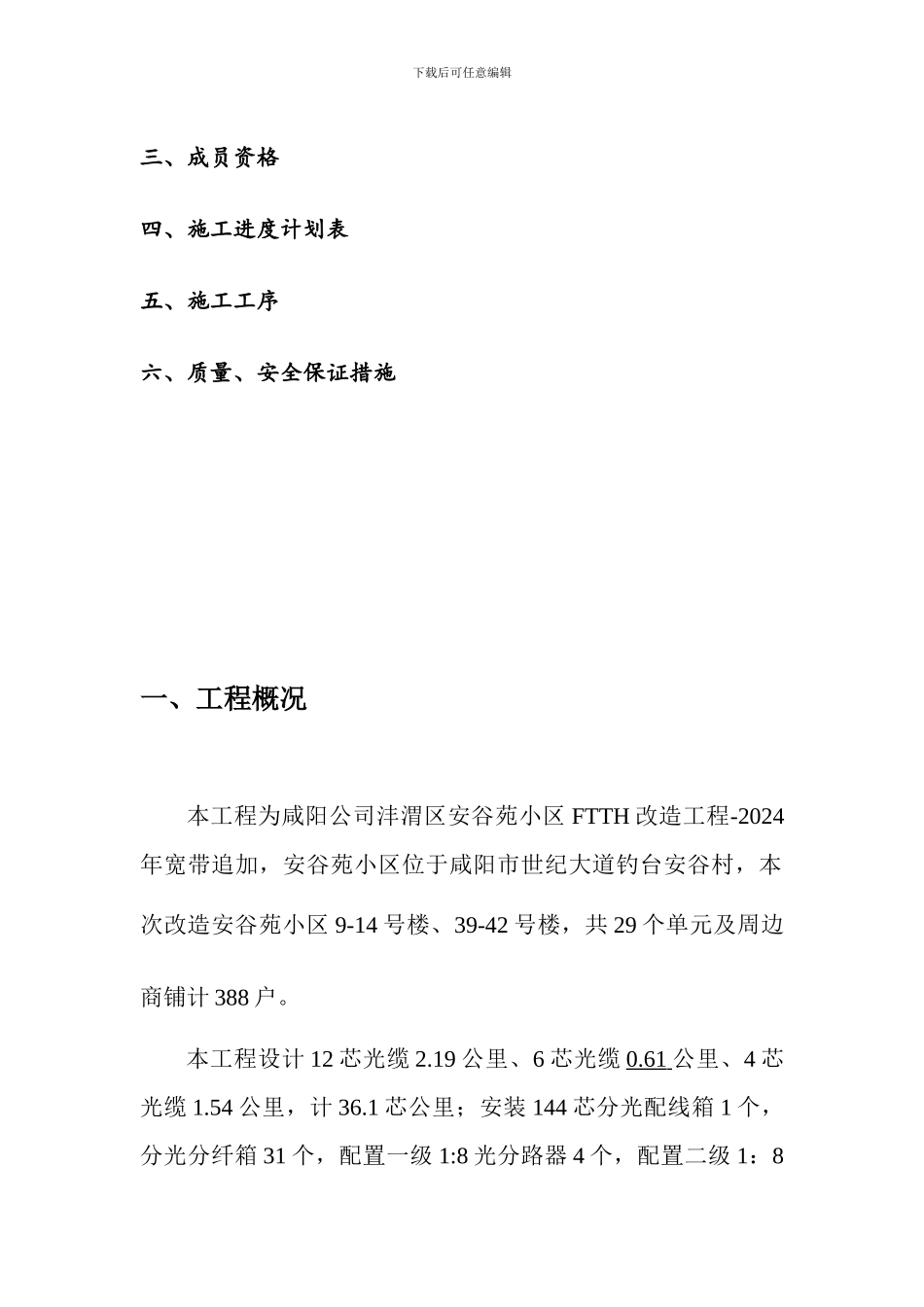

下载后可任意编辑咸阳公司沣渭区安谷苑小区 FTTH 改造工程-2024 年宽带追加施工组织方案 建设单位:中国电信股份有限公司咸阳分公司施工单位:陕西锋辉通信有限公司2024 年 5 月 27 日目 录一、工程概况二、施工组织构成及其分工情况下载后可任意编辑三、成员资格四、施工进度计划表五、施工工序六、质量、安全保证措施一、工程概况本工程为咸阳公司沣渭区安谷苑小区 FTTH 改造工程-2024年宽带追加,安谷苑小区位于咸阳市世纪大道钓台安谷村,本次改造安谷苑小区 9-14 号楼、39-42 号楼,共 29 个单元及周边商铺计 388 户
本工程设计 12 芯光缆 2
19 公里、6 芯光缆 0
61 公里、4 芯光缆 1
54 公里,计 36

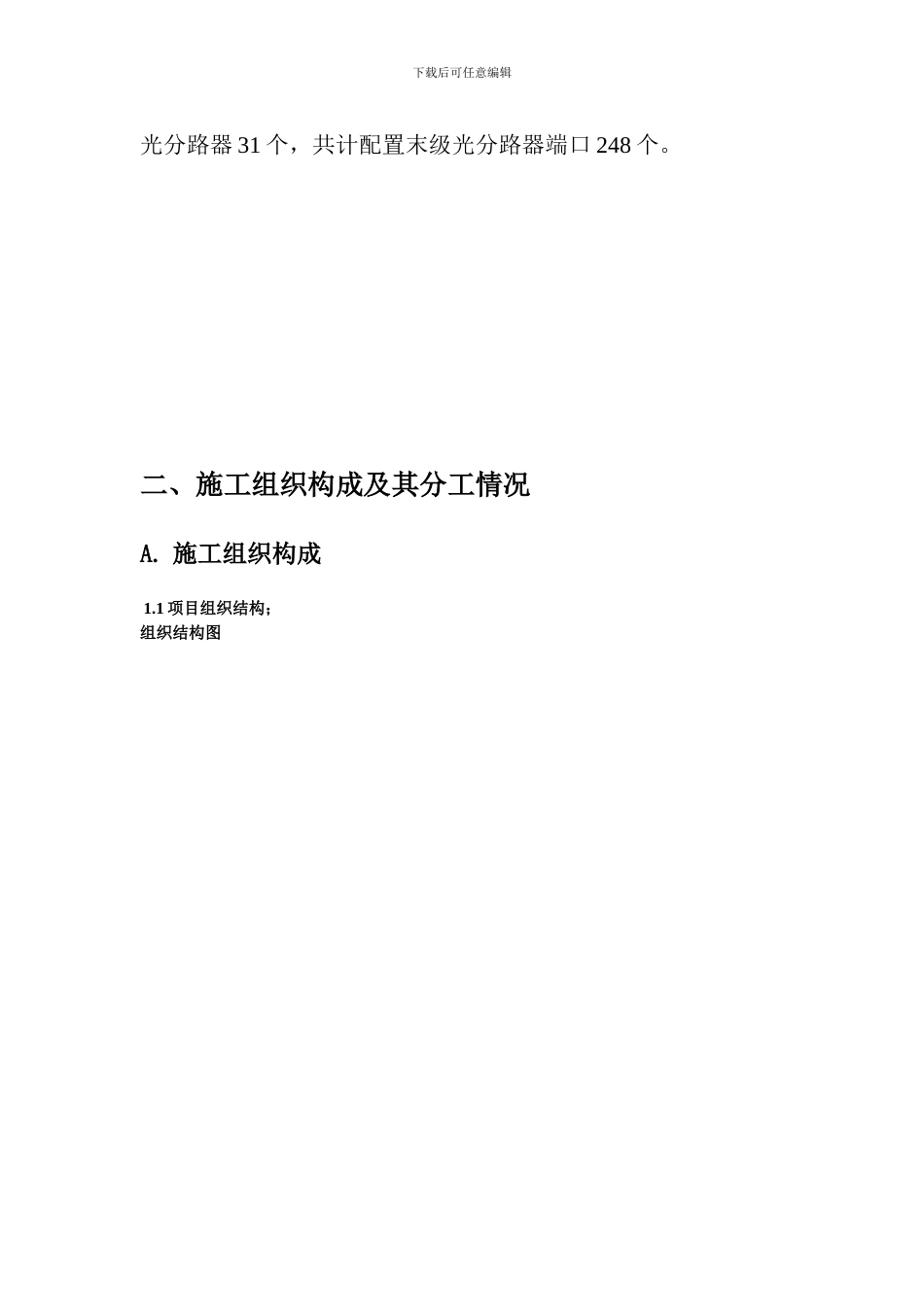

1 芯公里;安装 144 芯分光配线箱 1 个,分光分纤箱 31 个,配置一级 1:8 光分路器 4 个,配置二级 1:8下载后可任意编辑光分路器 31 个,共计配置末级光分路器端口 248 个
二、施工组织构成及其分工情况A
施工组织构成1
1 项目组织结构;组织结构图下载后可任意编辑1)项目人员组织计划技术负责人—项目负责人—安全员—资料员2)项目人员岗位职责(1) 技术负责人:进行技术上的操作与管理,机械仪表的使用
监督有关人员做好进货、过程质量检验和试验,保证进货和过程质量控制符合标准;定期召开质量分析会,检查质量体系进行的适应性和有效性
(2) 项目负责人:在工程项目施工中代表公司对施工项目负有全面管理的责任,组织编制项目光缆试试规划;对施工项目的质量、工期、成本目标做出规划,绘制展开图;进行目标管理和施工前的各项准备工作
(3) 安全员:重视员工的安全生产教育,定期或不定期的进行安全学习
教育检查班组人员正确使用设备、机工具、原材料、仪表、产品和安全装置、设施、个人防护用品等,并使时刻处于良好状态、发现下载后可任意编辑和
