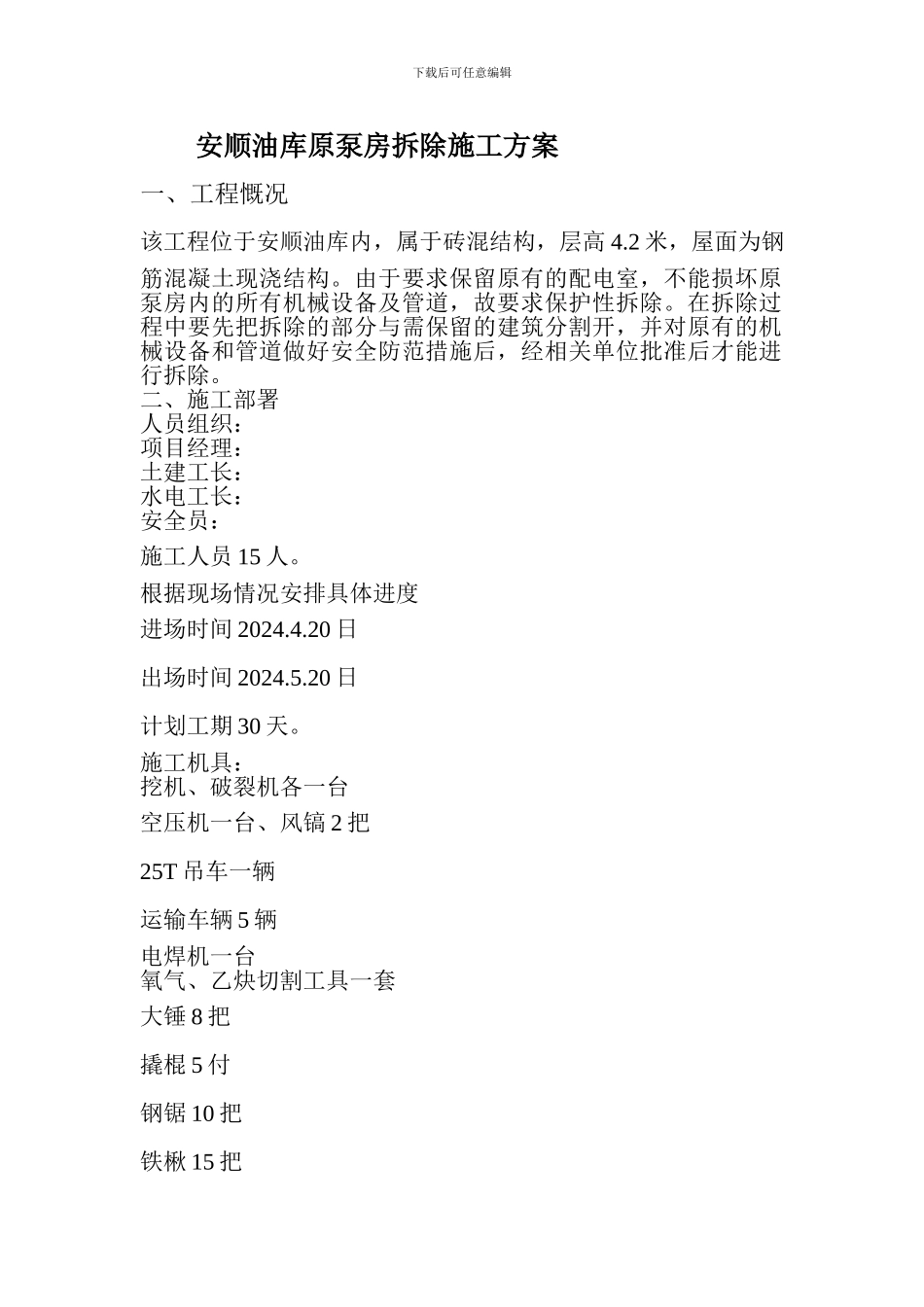

下载后可任意编辑 安顺油库原泵房拆除施工方案一、工程慨况该工程位于安顺油库内,属于砖混结构,层高 4.2 米,屋面为钢筋混凝土现浇结构。由于要求保留原有的配电室,不能损坏原泵房内的所有机械设备及管道,故要求保护性拆除。在拆除过程中要先把拆除的部分与需保留的建筑分割开,并对原有的机械设备和管道做好安全防范措施后,经相关单位批准后才能进行拆除。二、施工部署人员组织:项目经理:土建工长:水电工长:安全员:施工人员 15 人。根据现场情况安排具体进度进场时间 2024.4.20 日出场时间 2024.5.20 日计划工期 30 天。施工机具:挖机、破裂机各一台空压机一台、风镐 2 把25T 吊车一辆运输车辆 5 辆电焊机一台氧气、乙炔切割工具一套大锤 8 把撬棍 5 付钢锯 10 把铁楸 15 把下载后可任意编辑尖镐 5 把安全带 10 条水龙带 100 米扫帚 10 把三、拆除前对泵房内设备及工艺管道的保护措施1、根据现场踏勘,内有泵、阀门、管道、操作平台等贵重设备,并且管道内有易燃易爆的汽油所以保护措施要做到安全、可行、可靠。a、采纳 10#槽钢做支撑,横担采纳 10#槽钢及 80#角钢,顶部用8mm 的 Q235-B 的钢板在泵房内满铺平面,全部采纳焊接方式,平台的搭设高度不低于 1.8 米。b、平台顶部在铺设一层木板作为坠物的缓冲,以便进一步对设备的加强保护。c、平台铺设完毕后,经业主方、监理方有关人员到现场确认后方可进行对房屋的拆除。四、拆除施工方法1、因该拆除属于保护性拆除,在拆除时首先保证对需保留的建筑不予破坏,就应把需拆除的与需保留的分割开,采纳切割机和錾子配合,先分割脱离砖墙,在切割屋面板、联系梁等,全部分割完后,经检查无误后再进行下一步工作。接着第二步就是对原有的机械和设备、管道等进行安全防护,因泵房内的设备和管道比较多,并且不能影响这些设备的正常工作,应对这些设备和管道实行全封闭的安全防护措施,因拆除的混凝土块和砖墙重量体积都比较大,应充分考虑和计算安全防护的承载能力,通过计算,安全防护的设计和布置如图所示:2、具体的拆除顺序:自上而下由内而外、先维护后结构的顺序进行。拆除工艺流程 搭设外脚手架—安全防护施工—断水断电—水电拆除—门窗拆除—屋面拆除—梁拆除—砖墙砖柱拆除—垃圾清扫运走—再拆除钢结构防护。下载后可任意编辑a、外脚手架的搭设,采纳双排脚手架,立杆间距 1.2—1.5 米,横杆间距为 1.8 米,扫地杆离地不大于 200C...
