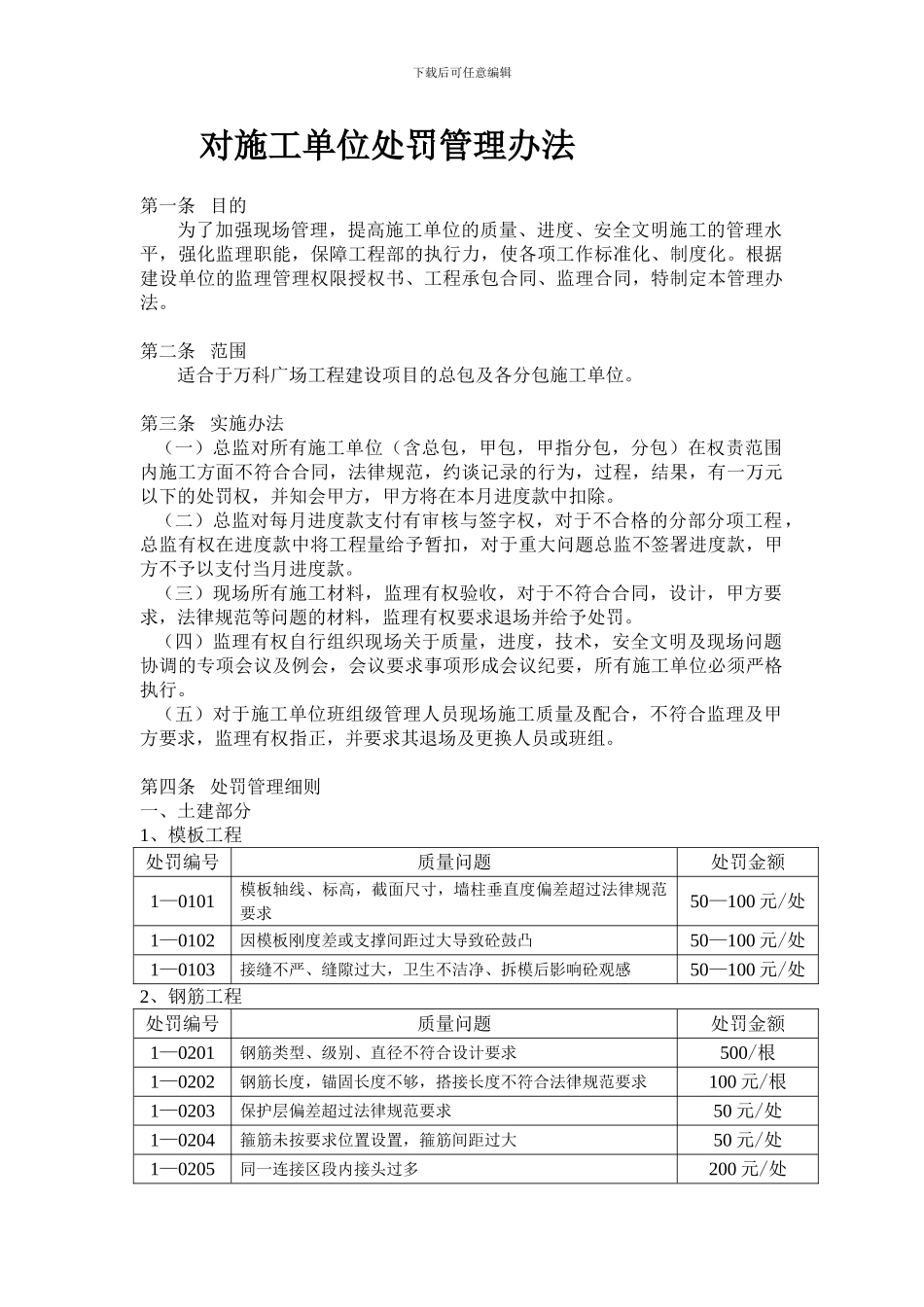

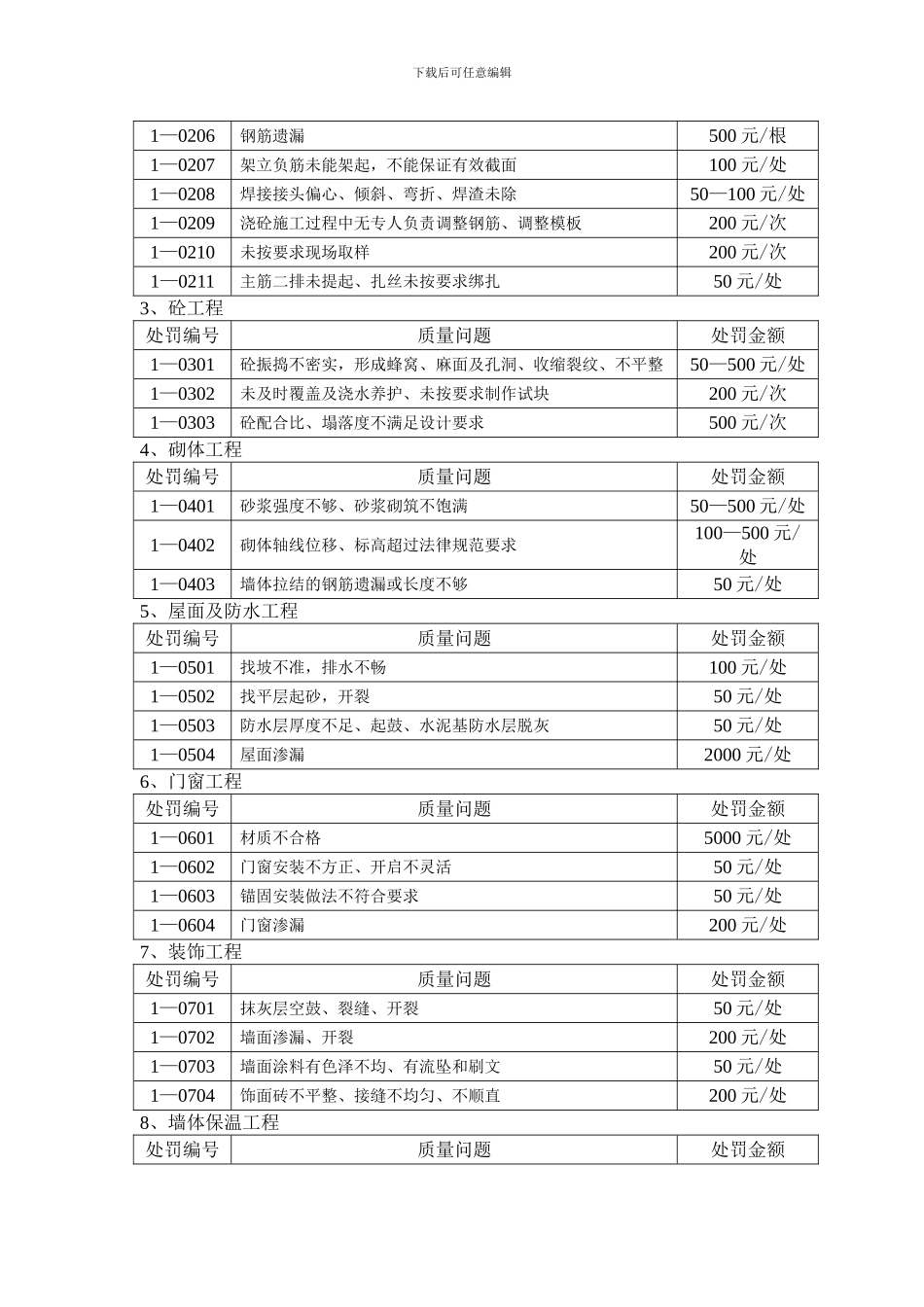

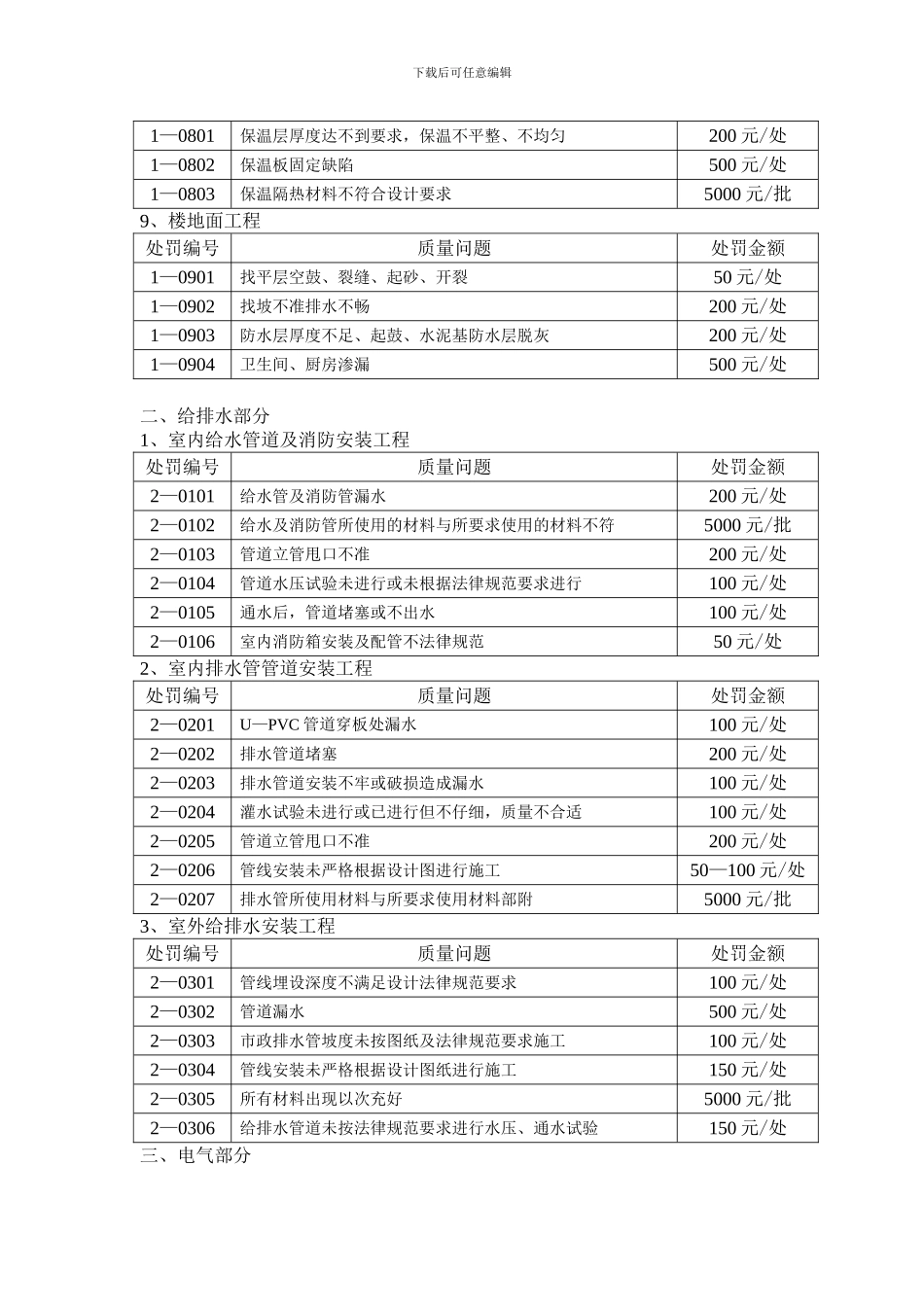

下载后可任意编辑 对施工单位处罚管理办法 第一条 目的为了加强现场管理,提高施工单位的质量、进度、安全文明施工的管理水平,强化监理职能,保障工程部的执行力,使各项工作标准化、制度化
根据建设单位的监理管理权限授权书、工程承包合同、监理合同,特制定本管理办法
第二条 范围适合于万科广场工程建设项目的总包及各分包施工单位
第三条 实施办法 (一)总监对所有施工单位(含总包,甲包,甲指分包,分包)在权责范围内施工方面不符合合同,法律规范,约谈记录的行为,过程,结果,有一万元以下的处罚权,并知会甲方,甲方将在本月进度款中扣除
(二)总监对每月进度款支付有审核与签字权,对于不合格的分部分项工程,总监有权在进度款中将工程量给予暂扣,对于重大问题总监不签署进度款,甲方不予以支付当月进度款
(三)现场所有施工材料,监理有权验收,对于不符合合同,设计,甲方要求,法律规范等问题的材料,监理有权要求退场并给予处罚
(四)监理有权自行组织现场关于质量,进度,技术,安全文明及现场问题协调的专项会议及例会,会议要求事项形成会议纪要,所有施工单位必须严格执行
(五)对于施工单位班组级管理人员现场施工质量及配合,不符合监理及甲方要求,监理有权指正,并要求其退场及更换人员或班组
第四条 处罚管理细则一、土建部分1、模板工程处罚编号质量问题处罚金额1—0101模板轴线、标高,截面尺寸,墙柱垂直度偏差超过法律规范要求50—100 元/处1—0102因模板刚度差或支撑间距过大导致砼鼓凸50—100 元/处1—0103接缝不严、缝隙过大,卫生不洁净、拆模后影响砼观感50—100 元/处2、钢筋工程处罚编号质量问题处罚金额1—0201钢筋类型、级别、直径不符合设计要求500/根1—0202钢筋长度,锚固长度不够,搭接长度不符合法律规范要求100 元/根1—0203保护层偏差超过法律规范要求50 元/处1—02
