下载后可任意编辑 屋面雁形板工程施 工 下载后可任意编辑方 案编制单位:四川南雁建筑安装工程有限公司二○一一年十一月十三日一.概 述1.工程概况下载后可任意编辑2.施工难点及特点(1)雁形板为薄壁构件,浇筑混凝土时、板面混凝土厚度及板面上层横筋位置较难控制

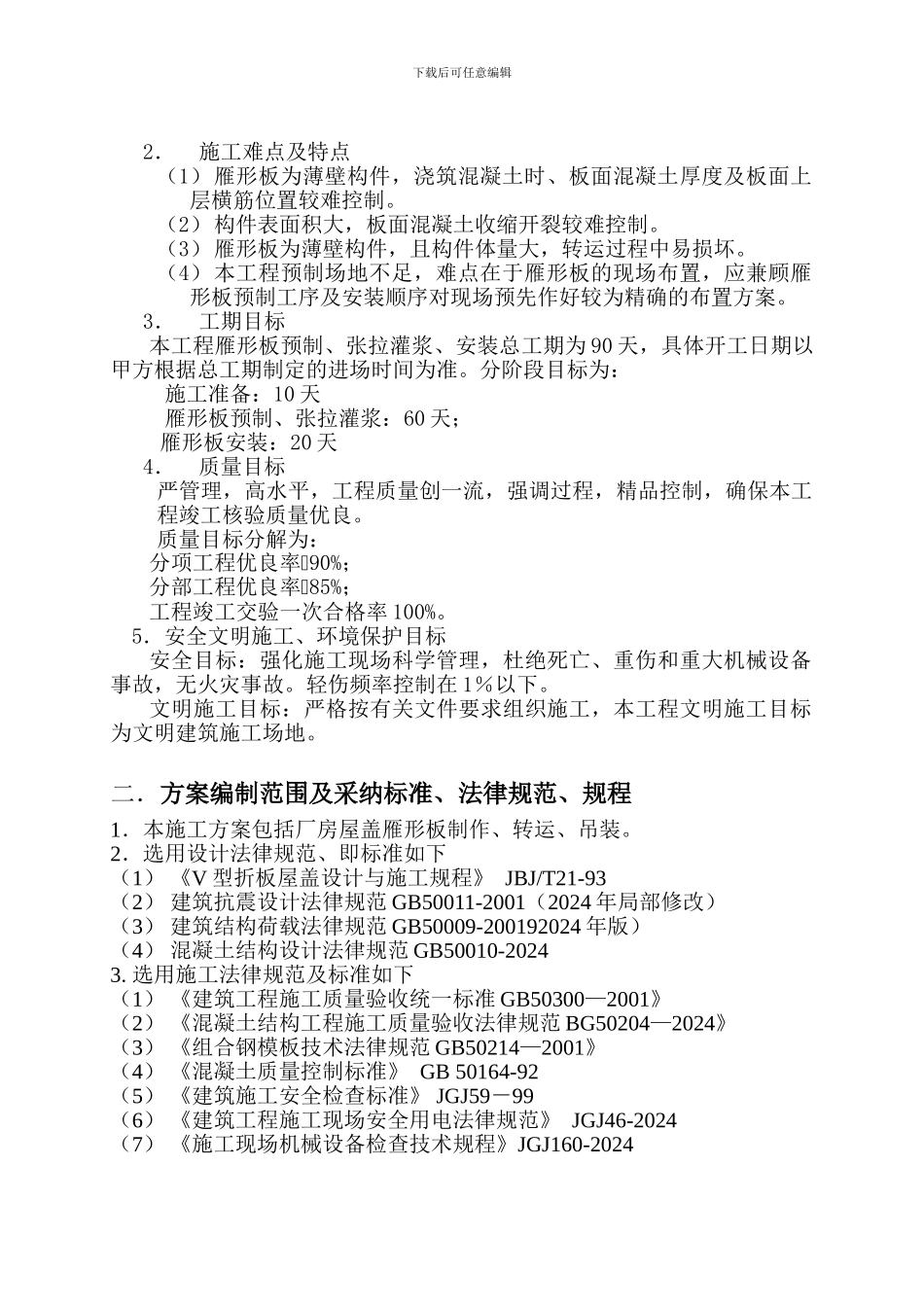

(2)构件表面积大,板面混凝土收缩开裂较难控制
(3)雁形板为薄壁构件,且构件体量大,转运过程中易损坏
(4)本工程预制场地不足,难点在于雁形板的现场布置,应兼顾雁形板预制工序及安装顺序对现场预先作好较为精确的布置方案
3.工期目标本工程雁形板预制、张拉灌浆、安装总工期为 90 天,具体开工日期以甲方根据总工期制定的进场时间为准
分阶段目标为:施工准备:10 天雁形板预制、张拉灌浆:60 天;雁形板安装:20 天4.质量目标严管理,高水平,工程质量创一流,强调过程,精品控制,确保本工程竣工核验质量优良
质量目标分解为:分项工程优良率90%;分部工程优良率85%;工程竣工交验一次合格率 100%
5.安全文明施工、环境保护目标安全目标:强化施工现场科学管理,杜绝死亡、重伤和重大机械设备事故,无火灾事故
轻伤频率控制在 1%以下
文明施工目标:严格按有关文件要求组织施工,本工程文明施工目标为文明建筑施工场地
二.方案编制范围及采纳标准、法律规范、规程1.本施工方案包括厂房屋盖雁形板制作、转运、吊装
2.选用设计法律规范、即标准如下(1) 《V 型折板屋盖设计与施工规程》 JBJ/T21-93(2) 建筑抗震设计法律规范 GB50011-2001(2024 年局部修改)(3) 建筑结构荷载法律规范 GB50009-200192024 年版)(4) 混凝土结构设计法律规范 GB50010-20243
选用施工法律规范及标准如下(1) 《建筑工程施工质量验收统一标准 GB50300—2001》(2) 《混凝土结构工程施工质量
