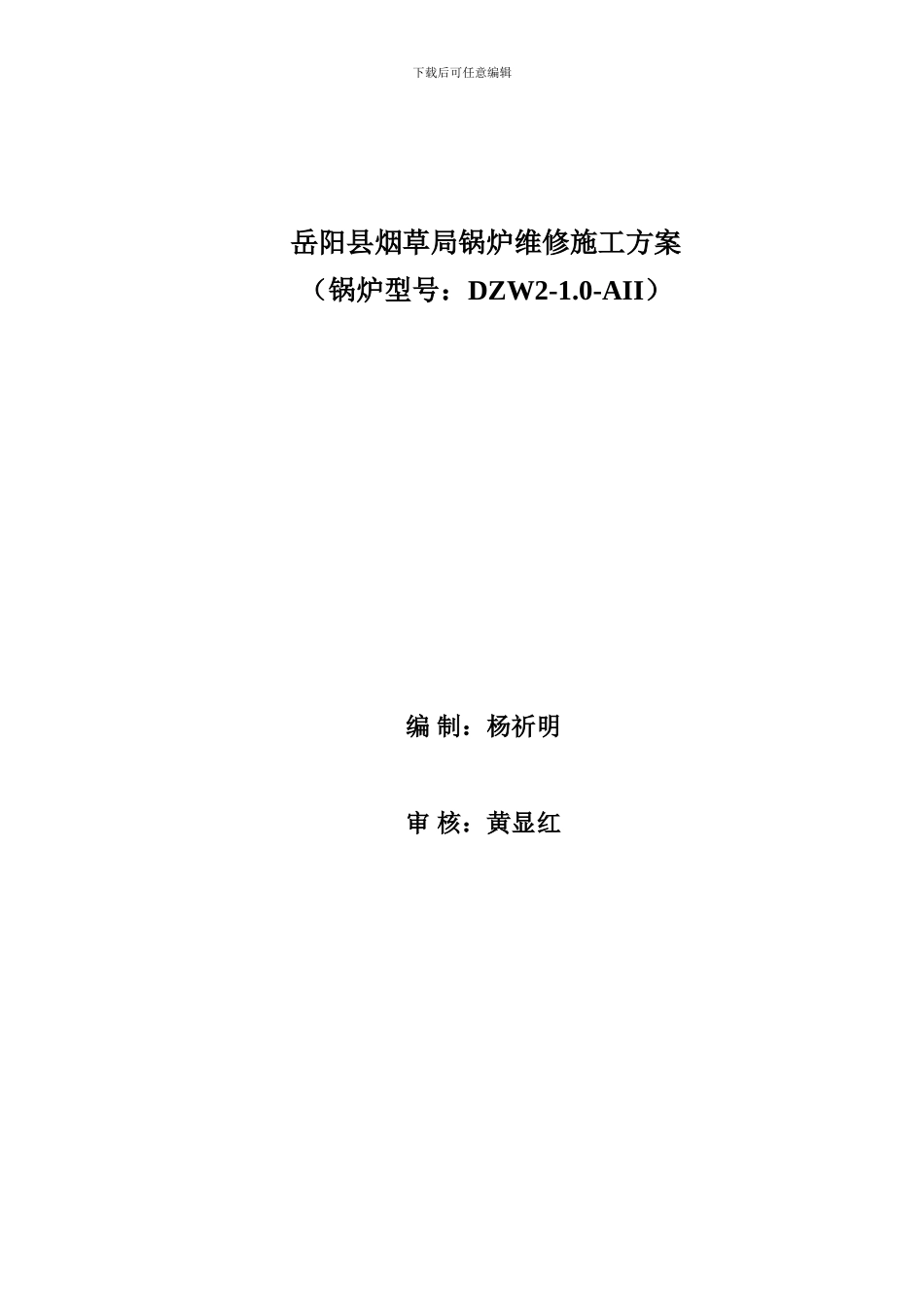

下载后可任意编辑岳阳县烟草局锅炉维修施工方案(锅炉型号:DZW2-1.0-AII)编 制:杨祈明审 核:黄显红下载后可任意编辑岳阳市显红工业锅炉销售安装有限公司二 00 七年一月二十日一、施工人员组织总工程师:熊传智(技术负责人)项目负责人;黄显红(总经理)质量检查;姚界吾 使用单位负责人;黎华施工人员:姚育凤 姚界吾 杨章汉二、工程量1、 更换水冷管壁 130 根。2、 局部炉墙及炉拱墙砖修理。3、 部分配件维修。现场由使用单位负责人交底并共同检查。三、原材料检查1、 更新的水冷管壁又锅炉远厂家供货,施工前须查明其材料质量证明书且逐根检查,应无裂纹、压扁、无机械损伤。2、 更新的水冷管壁形状、尺寸应符合锅炉结构。3、 焊接必须检查其质量证明书、合格证。4、 耐火砖、耐热水泥及辅料均须查明合格证和出厂期,水泥不应有结块,失效。四、施工程序及技术质量要求<一>施工程序拆除须更换旧管——拆除清理须修理的局部砌砖——清理、打磨锅筒及联箱待装新管的管口——水冷管壁逐根对应检查排号、标记——砌筑炉墙及炉拱——水冷壁管的安装、焊接——质量检查——锅筒、联箱清理洁净——锅炉、联箱人孔及清扫孔封装——锅炉水压试验。<二>施工质量技术1、根据现场检查结果,技术负责人向施工人员作技术交底。须更换的水冷壁管,须检修的砌砖部位做明显标记。2、炉墙、炉拱脱落、断裂、松疏的砖均应拆除并清理洁净后,方能砌筑新砖。3、砌砖灰缝必须饱满密实,砖层整齐,砌缝应平直,水平缝平,竖缝直,但每层砖竖缝必须错开。4、砌墙面必须平整,砌后用 2 米长靠尺检查,局部不平允许,偏差为:粘土砖 5 毫米,挂砖面 7 毫米,红砖清水墙 7 毫米,垂直度允许偏差为:粘土砖每米 3 毫米,全高 5 毫米;红砖全高 10 毫米。5、水冷壁管安装前,锅筒及联箱上的管孔均必须彻底清理洁净,孔内及孔下载后可任意编辑外周边 30 毫米内均须打磨亮出金属光泽。6、水冷壁管管端 50 毫米长焊前须打磨亮出金属光泽。7、焊条施焊前烘烤按焊接工艺规定。8、组装坡口型式参照图 1、图 29、拆除旧管和管孔打磨后,锅筒内金属屑及其它杂物必须彻底清除洁净。10、组装炉管时,每根管逐一检查有无杂物存于管内,或管端被堵现象。11、水冷壁管组对焊接后,表面焊渣必须清除洁净,并用放大镜逐一检查焊缝,应无气孔,无裂纹、凹陷弧坑、无夹渣。<三>水压试验1、试验条件:试验介质为净水,试验压力为 1.4MPa ,试验温度...
