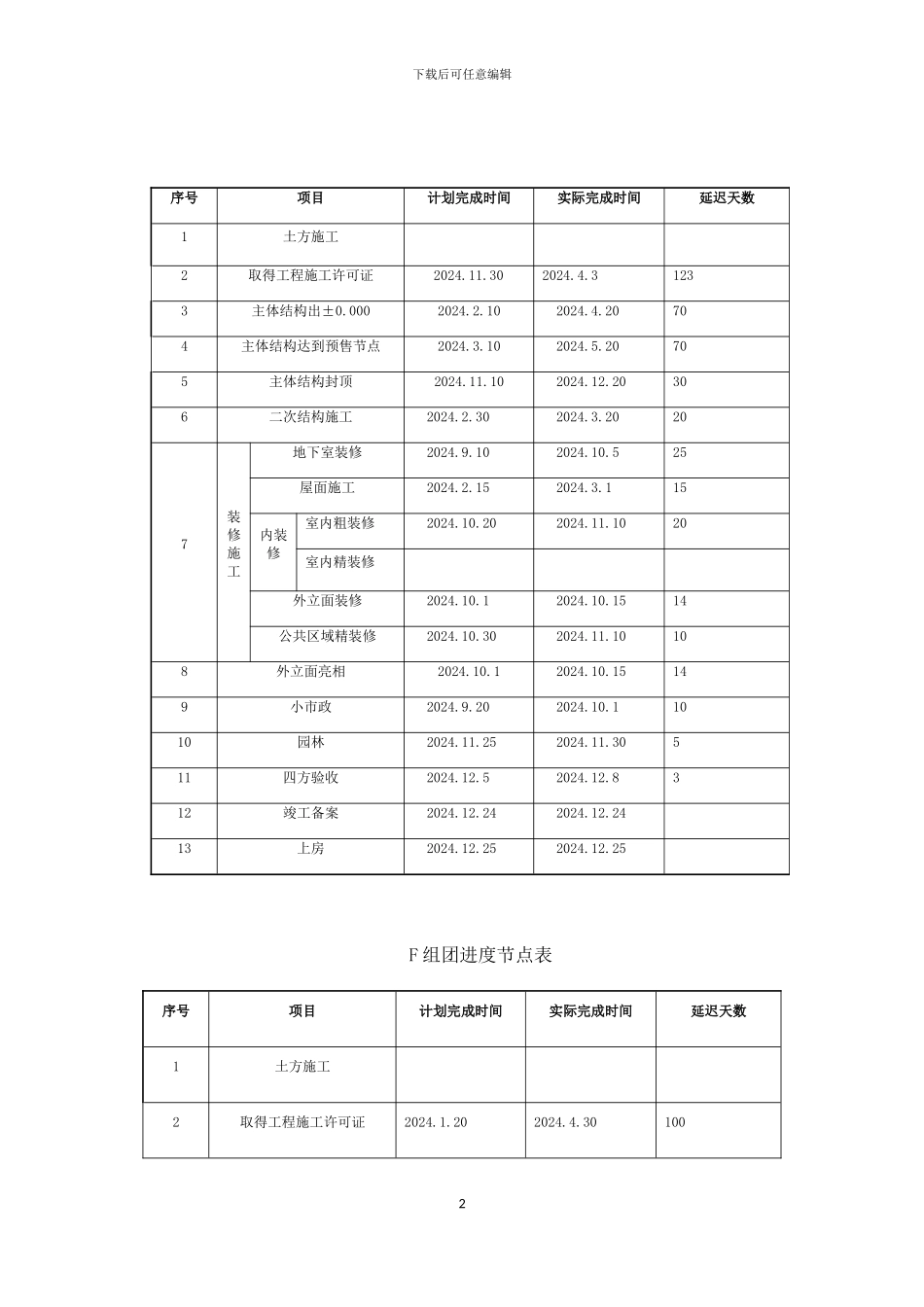

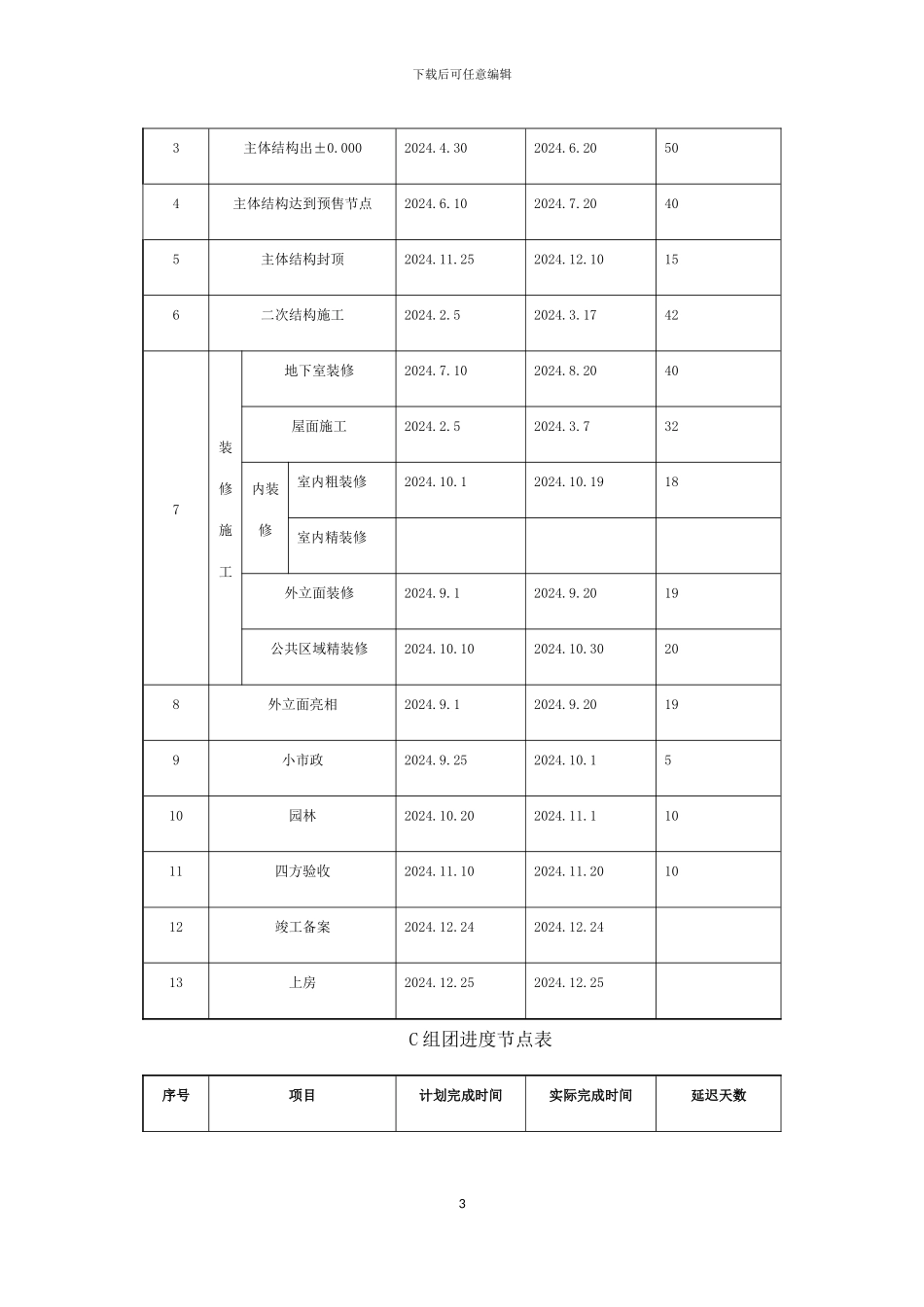

下载后可任意编辑四 进度管理4.1 工程管理节点完成情况4.1.1 进度节点情况贵阳国际城 B 组团共 14 栋楼,地下室 3 层,主楼 33 层,总建筑面积 258264.82㎡、F 组团共 10 栋楼,地下室 2 层,主楼 33 层,总建筑面积 210738.98㎡、C 组团共 8栋楼,地下室 2 层,主楼 33 层,总建筑面积 168977.16㎡、H1 组团共 6 栋楼,地下室3 层,主楼 33 层,总建筑面积 157600.06㎡、H2 组团共 7 栋楼,地下室 2 层,主楼 33层,总建筑面积 148384.8㎡。B 组团进度节点表1下载后可任意编辑F 组团进度节点表序号项目计划完成时间实际完成时间延迟天数1土方施工 2取得工程施工许可证2024.1.202024.4.301002序号项目计划完成时间实际完成时间延迟天数1土方施工 2取得工程施工许可证 2024.11.302024.4.3 1233主体结构出±0.0002024.2.10 2024.4.20704主体结构达到预售节点2024.3.10 2024.5.20705主体结构封顶2024.11.10 2024.12.20306二次结构施工 2024.2.30 2024.3.20207装修施工地下室装修 2024.9.10 2024.10.525屋面施工 2024.2.15 2024.3.115内装修室内粗装修 2024.10.20 2024.11.1020室内精装修 外立面装修 2024.10.1 2024.10.1514公共区域精装修 2024.10.30 2024.11.10108外立面亮相2024.10.1 2024.10.15149小市政 2024.9.20 2024.10.11010园林 2024.11.25 2024.11.30511四方验收 2024.12.5 2024.12.8312竣工备案 2024.12.24 2024.12.2413上房 2024.12.25 2024.12.25下载后可任意编辑3主体结构出±0.0002024.4.302024.6.20504主体结构达到预售节点2024.6.102024.7.20405主体结构封顶2024.11.252024.12.10156二次结构施工2024.2.52024.3.17427装修施工地下室装修2024.7.102024.8.2040屋面施工2024.2.52024.3.732内装修室内粗装修2024.10.12024.10.1918室内精装修外立面装修2024.9.12024.9.2019公共区域精装修2024.10.102024.10.30208外立面亮相2024.9.12024.9.20199小市政2024.9.252024.10.1510园林2024.10.202024.11.11011四方验收2024.11.102024.11.201012竣工备案2024.12.242024.12.2413上房2024.12.252024.12.25C 组团进度节点表序号项目计划完成时间实际完成时间延迟天数3下载后可任意编辑1土方施工 2取得工程施工许可证2024.5.52024.10.191643主体结构出±0.0002024.8.152024.9.26414主体结构达到预售节点2024.9.152024.10.30455主体结构封顶2024.3.302024.4.28386二次结...
