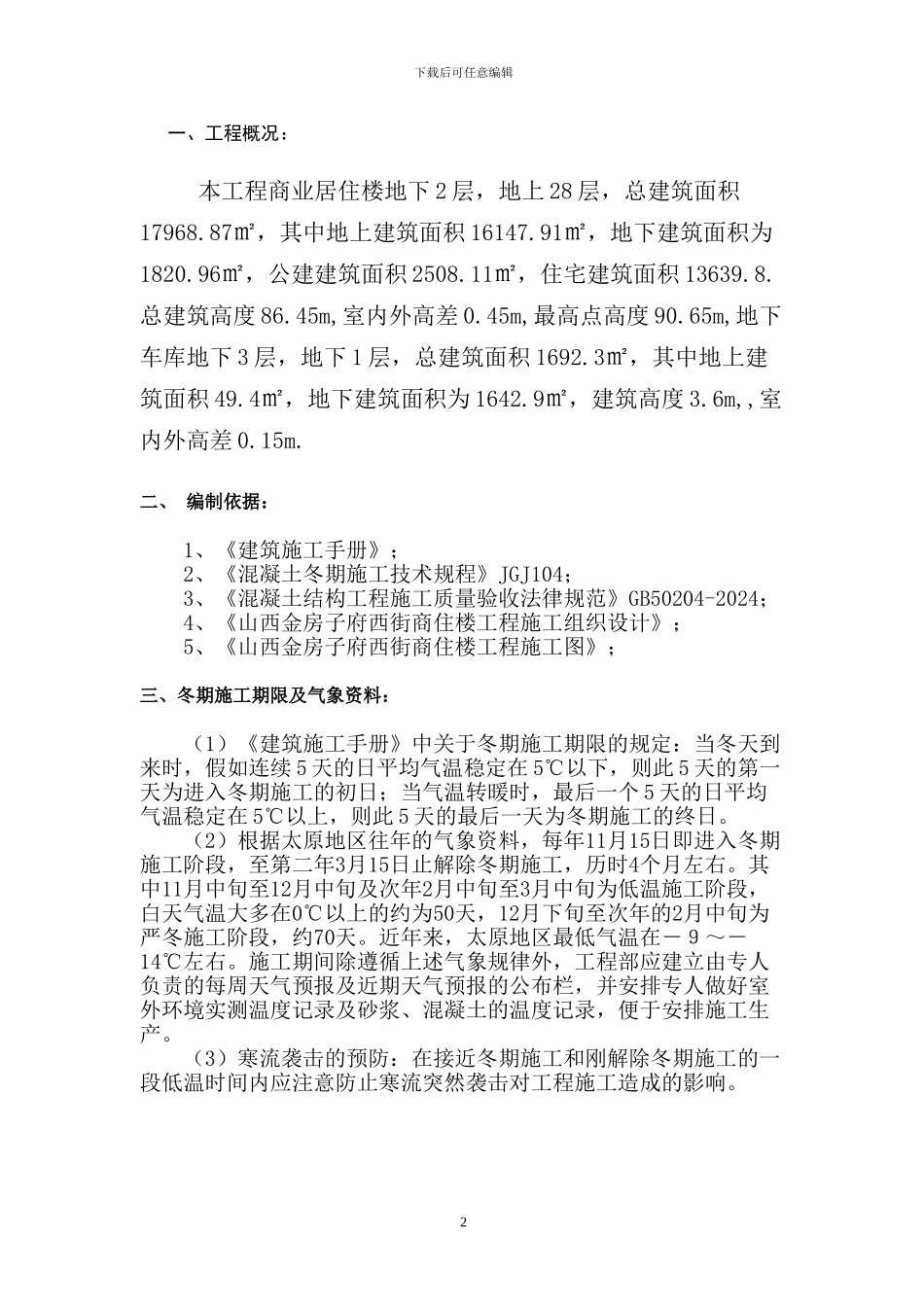

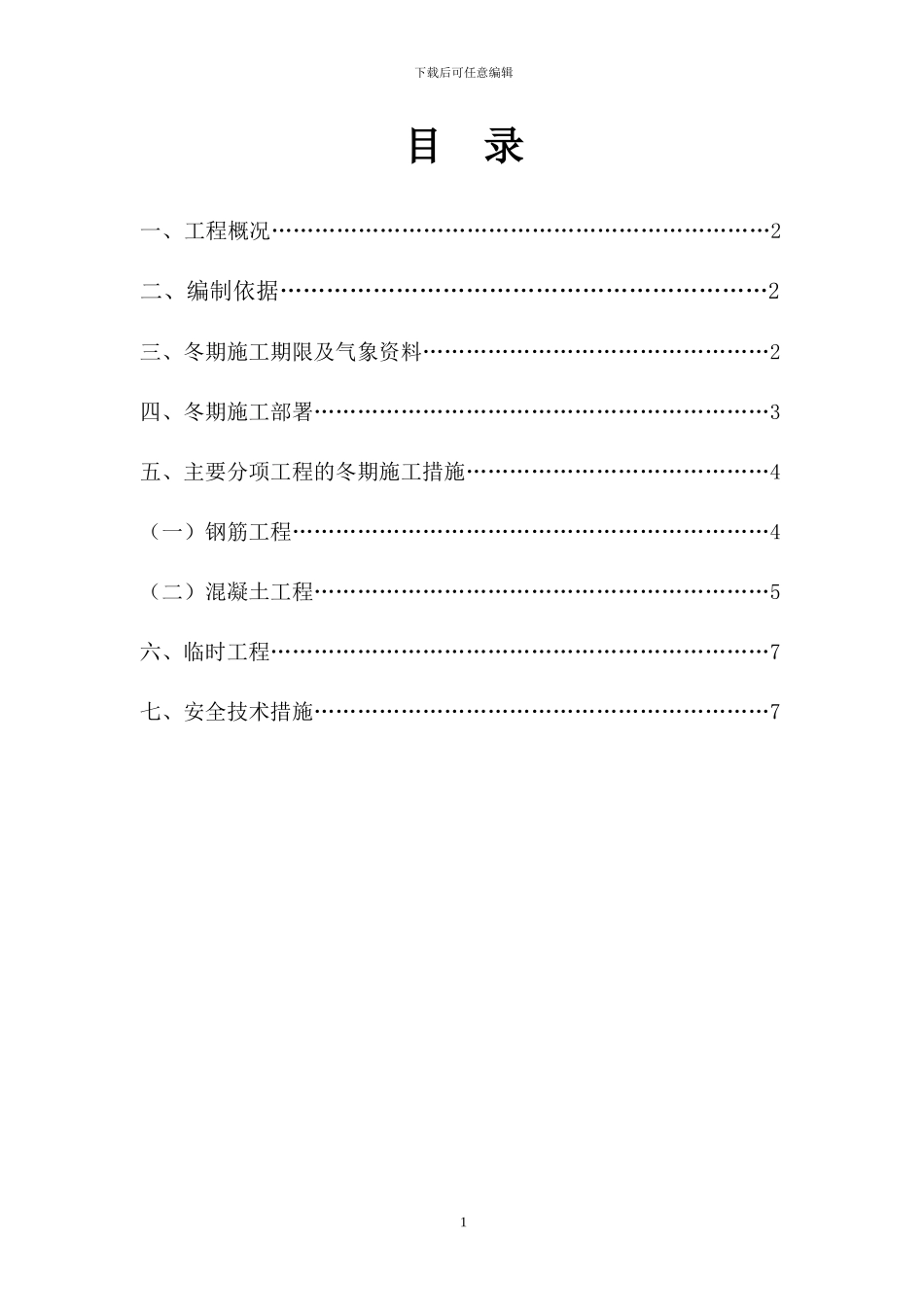

山西金房子府西街商住楼冬期施工方案编制:审核:审批:太原建工集团有限公司二○一一年十一月一日下载后可任意编辑目 录一、工程概况……………………………………………………………2二、编制依据………………………………………………………2三、冬期施工期限及气象资料…………………………………………2四、冬期施工部署………………………………………………………3五、主要分项工程的冬期施工措施……………………………………4(一)钢筋工程…………………………………………………………4(二)混凝土工程………………………………………………………5六、临时工程……………………………………………………………7七、安全技术措施………………………………………………………71下载后可任意编辑一、工程概况:本工程商业居住楼地下 2 层,地上 28 层,总建筑面积17968.87㎡,其中地上建筑面积 16147.91㎡,地下建筑面积为1820.96㎡,公建建筑面积 2508.11㎡,住宅建筑面积 13639.8.总建筑高度 86.45m,室内外高差 0.45m,最高点高度 90.65m,地下车库地下 3 层,地下 1 层,总建筑面积 1692.3㎡,其中地上建筑面积 49.4㎡,地下建筑面积为 1642.9㎡,建筑高度 3.6m,,室内外高差 0.15m.二、 编制依据:1、《建筑施工手册》;2、《混凝土冬期施工技术规程》JGJ104;3、《混凝土结构工程施工质量验收法律规范》GB50204-2024;4、《山西金房子府西街商住楼工程施工组织设计》;5、《山西金房子府西街商住楼工程施工图》;三、冬期施工期限及气象资料:(1)《建筑施工手册》中关于冬期施工期限的规定:当冬天到来时,假如连续 5 天的日平均气温稳定在 5℃以下,则此 5 天的第一天为进入冬期施工的初日;当气温转暖时,最后一个 5 天的日平均气温稳定在 5℃以上,则此 5 天的最后一天为冬期施工的终日。(2)根据太原地区往年的气象资料,每年11月15日即进入冬期施工阶段,至第二年3月15日止解除冬期施工,历时4个月左右。其中11月中旬至12月中旬及次年2月中旬至3月中旬为低温施工阶段,白天气温大多在0℃以上的约为50天,12月下旬至次年的2月中旬为严冬施工阶段,约70天。近年来,太原地区最低气温在-9~-14℃左右。施工期间除遵循上述气象规律外,工程部应建立由专人负责的每周天气预报及近期天气预报的公布栏,并安排专人做好室外环境实测温度记录及砂浆、混凝土的温度记录,便于安排施工生产。(3)寒流...
