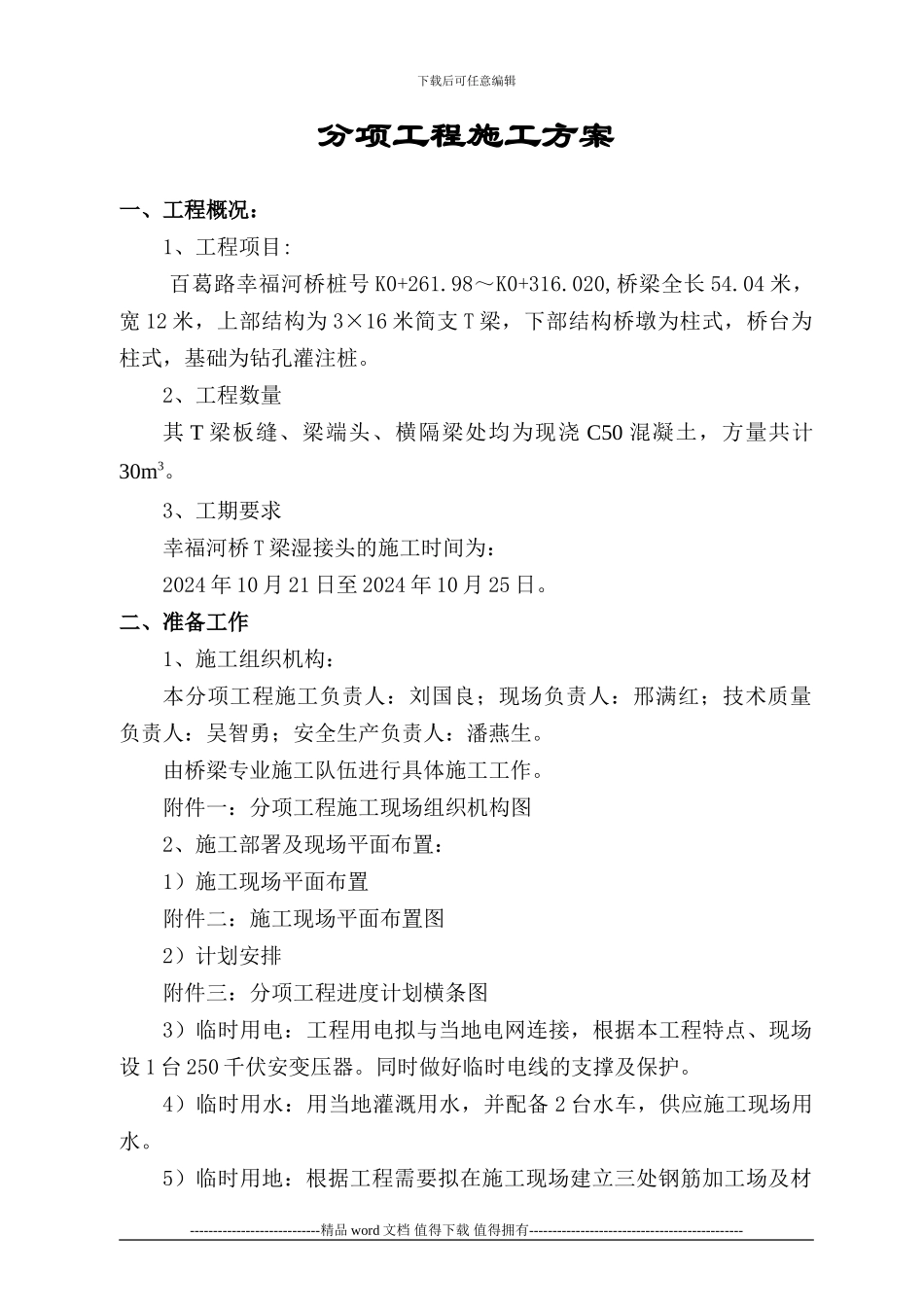

下载后可任意编辑分项工程施工方案一、工程概况:1、工程项目:百葛路幸福河桥桩号 K0+261
98~K0+316
020,桥梁全长 54
04 米,宽 12 米,上部结构为 3×16 米简支 T 梁,下部结构桥墩为柱式,桥台为柱式,基础为钻孔灌注桩
2、工程数量其 T 梁板缝、梁端头、横隔梁处均为现浇 C50 混凝土,方量共计30m3
3、工期要求幸福河桥 T 梁湿接头的施工时间为:2024 年 10 月 21 日至 2024 年 10 月 25 日
二、准备工作1、施工组织机构:本分项工程施工负责人:刘国良;现场负责人:邢满红;技术质量负责人:吴智勇;安全生产负责人:潘燕生
由桥梁专业施工队伍进行具体施工工作

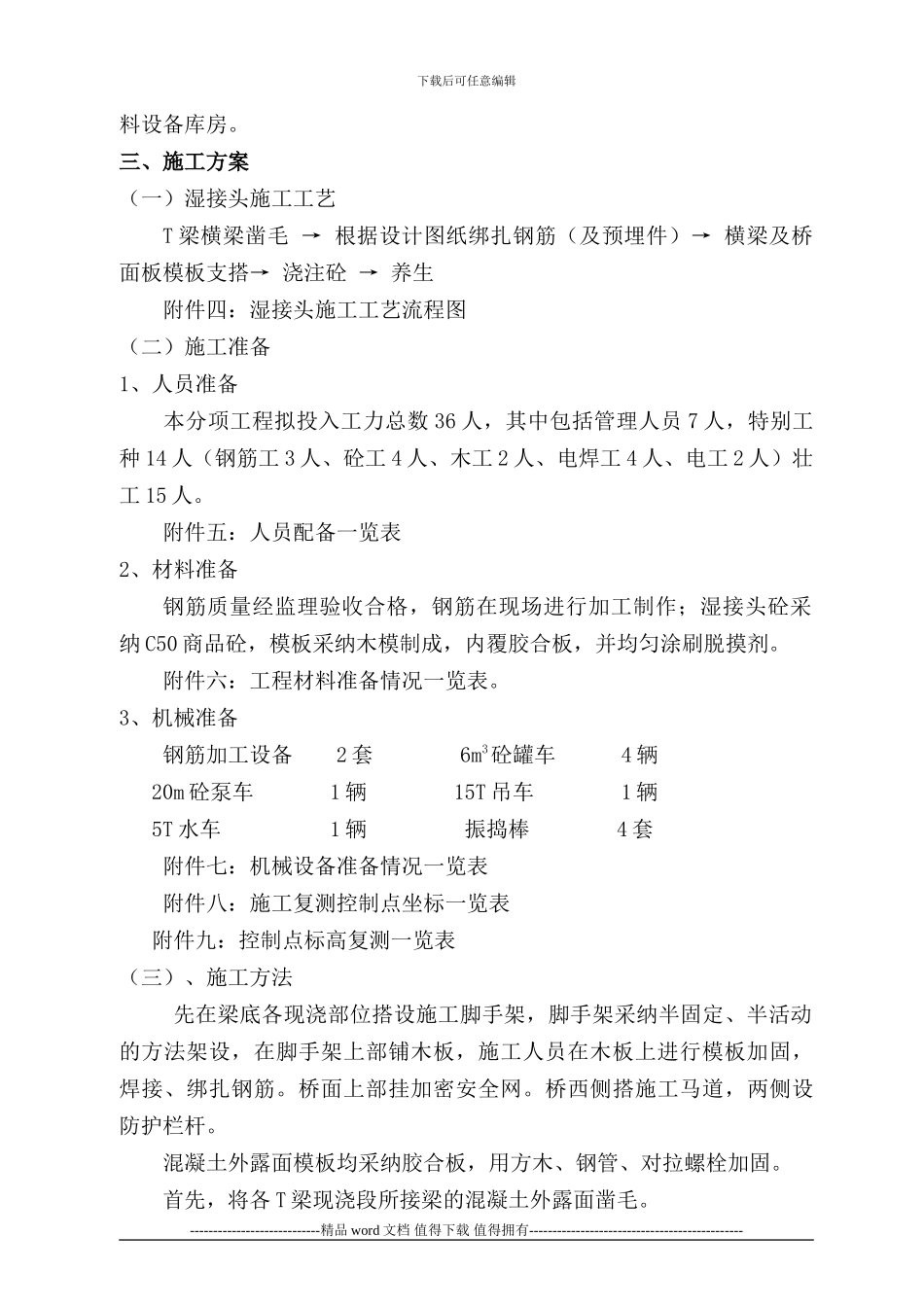

附件一:分项工程施工现场组织机构图2、施工部署及现场平面布置:1)施工现场平面布置附件二:施工现场平面布置图2)计划安排附件三:分项工程进度计划横条图3)临时用电:工程用电拟与当地电网连接,根据本工程特点、现场设 1 台 250 千伏安变压器
同时做好临时电线的支撑及保护
4)临时用水:用当地灌溉用水,并配备 2 台水车,供应施工现场用水
5)临时用地:根据工程需要拟在施工现场建立三处钢筋加工场及材----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑料设备库房

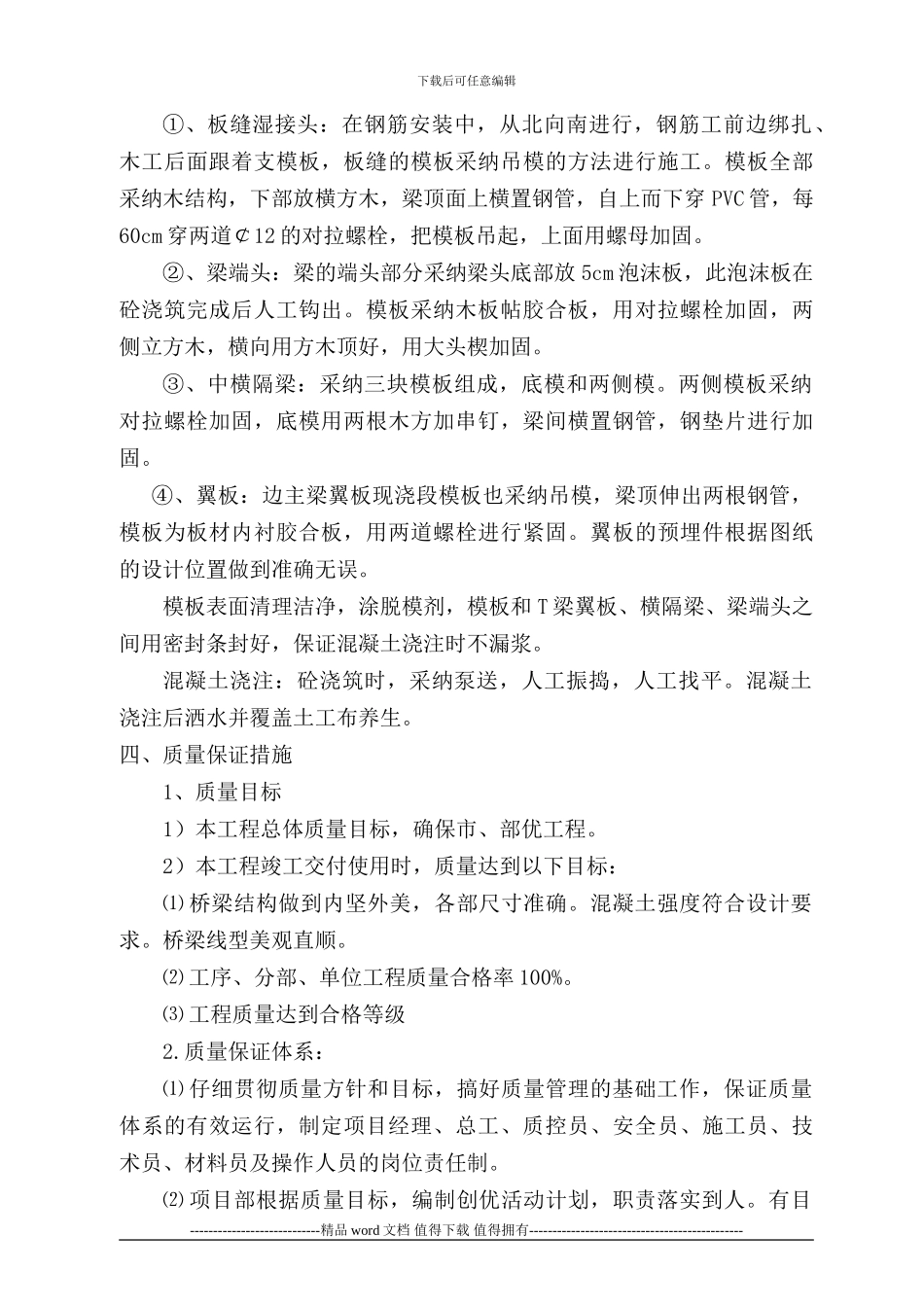

三、施工方案(一)湿接头施工工艺T 梁横梁凿毛 → 根据设计图纸绑扎钢筋(及预埋件)→ 横梁及桥面板模板支搭→ 浇注砼 → 养生附件四:湿接头施工工艺流程图(二)施工准备1、人员准备 本分项工程拟投入工力总数 36 人,其中包括管理人员 7 人,特别工种 14 人(钢筋工 3 人、砼工 4 人、木工 2 人、电焊工 4 人、电工 2 人)壮工 15 人
