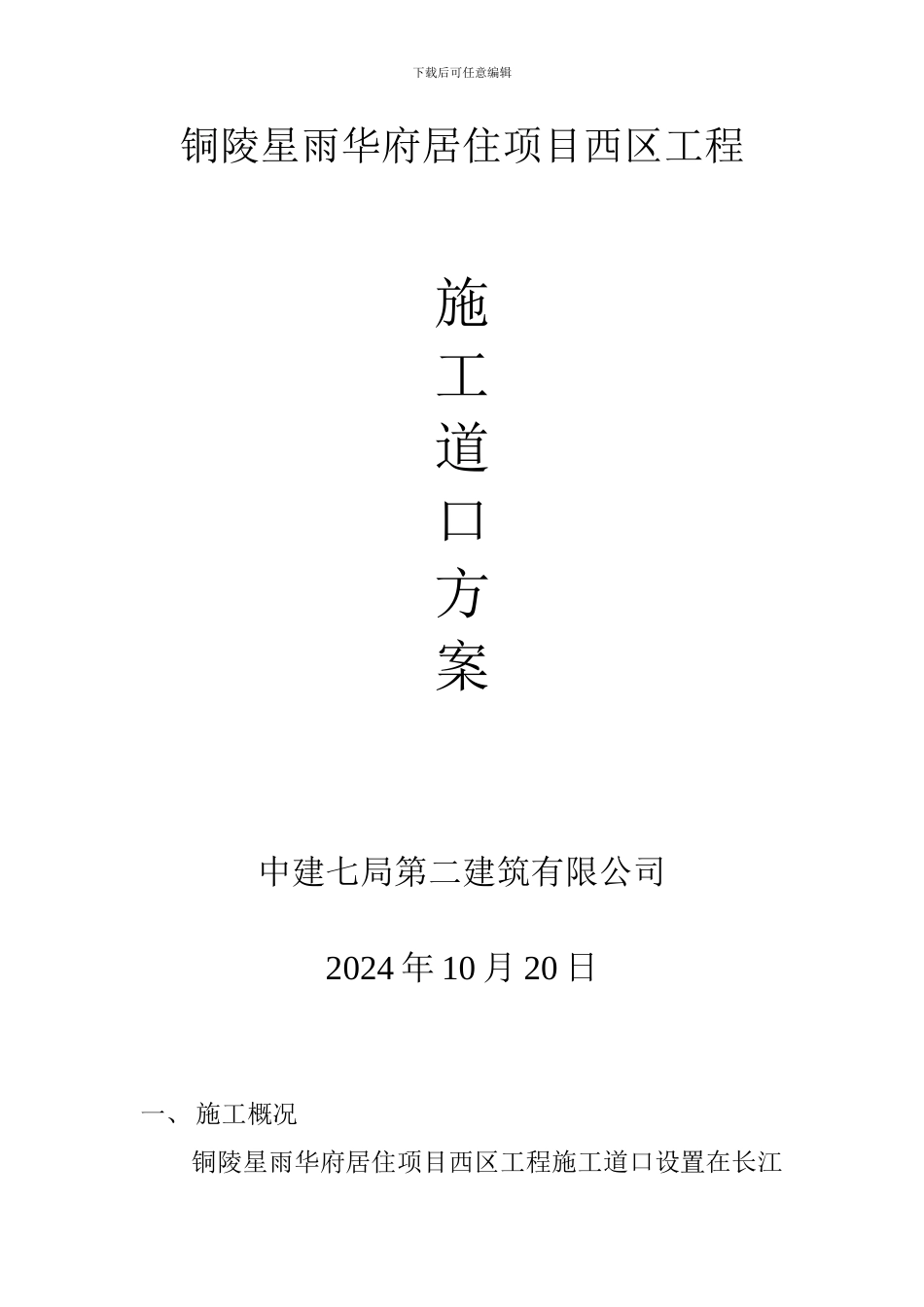

下载后可任意编辑铜陵星雨华府居住项目西区工程施工道口方案中建七局第二建筑有限公司2024 年 10 月 20 日一、 施工概况铜陵星雨华府居住项目西区工程施工道口设置在长江下载后可任意编辑西路,现映湖山庄公共厕所西面,施工道口长约 60 米,宽 8 米(具体数据以现场实际发生量为准)。原地土方平整压实后做路床,上部采纳 300 厚碎石垫层、300 厚 C35钢 筋 混 凝 土 做 面 层 , 钢 筋 混 凝 土 配 筋 为 单 层 双 向B20@200,在施工道口围墙内设置冲洗台(长 8 米,宽 6米),保证出入施工现场的车辆不粘泥,不污染道路,具体做法详见附图。此道路在我单位施工合同范围之外,具体发生费用请业主、监理单位根据实际发生工程量给予确认。二、 施工平面图施工平面布置图见附图三、 过程控制根据施工现场实际情况,施工具体过程需要分四步:第一步,业主方联系有关单位办理施工道口区域柳树及灌木丛移栽工作,道口区域需要移栽柳树 8 棵,移栽灌木丛约 80 平方米。此外经业主通知,道口区域内有 5 棵柳树由我单位移除。第二步,我单位负责相关人行道侧石移走、人行道板砖移走、绿化带侧石移走,道路基层及洗车槽基层整平压实,西区围墙拆除约 10 米;探明道口施工范围内的地下燃气管道、通讯光缆、路灯等地下管网,并加以保护;将道口施工范围内的公共厕所化粪池拆除,污水管道改道,保证下载后可任意编辑排水通畅。第三步:道路 300 厚碎石垫层、300 厚钢筋混凝土面层浇筑及养护工作,道路侧石安装;第四步:施工道口区域围墙及门墩砌筑封闭,围墙粉刷完成后刷涂料,做企业文化相关宣传;四、 安全及其他注意事项1、 施工过程中存在占用自行车道和人行道,在占道区域各延伸 10 米范围内采纳钢管脚手架搭设临时围护,并做好施工期间的占道警示,请过往车辆及行人注意安全;待整体小区完成后,施工道口破除及人行道的恢复工作根据原人行道样式恢复完成,做好与两端人行道的对接工作;绿化相关恢复工作根据小区日后整体室外景观绿化布置,由业主单位联系有关单位施工;下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结 【范文一】下载后可任意编辑 201x 年就快结束,回首 201x 年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时间过得飞快,不知不觉中,充满希望的 201x 年就伴随着新年伊始即将临近...
