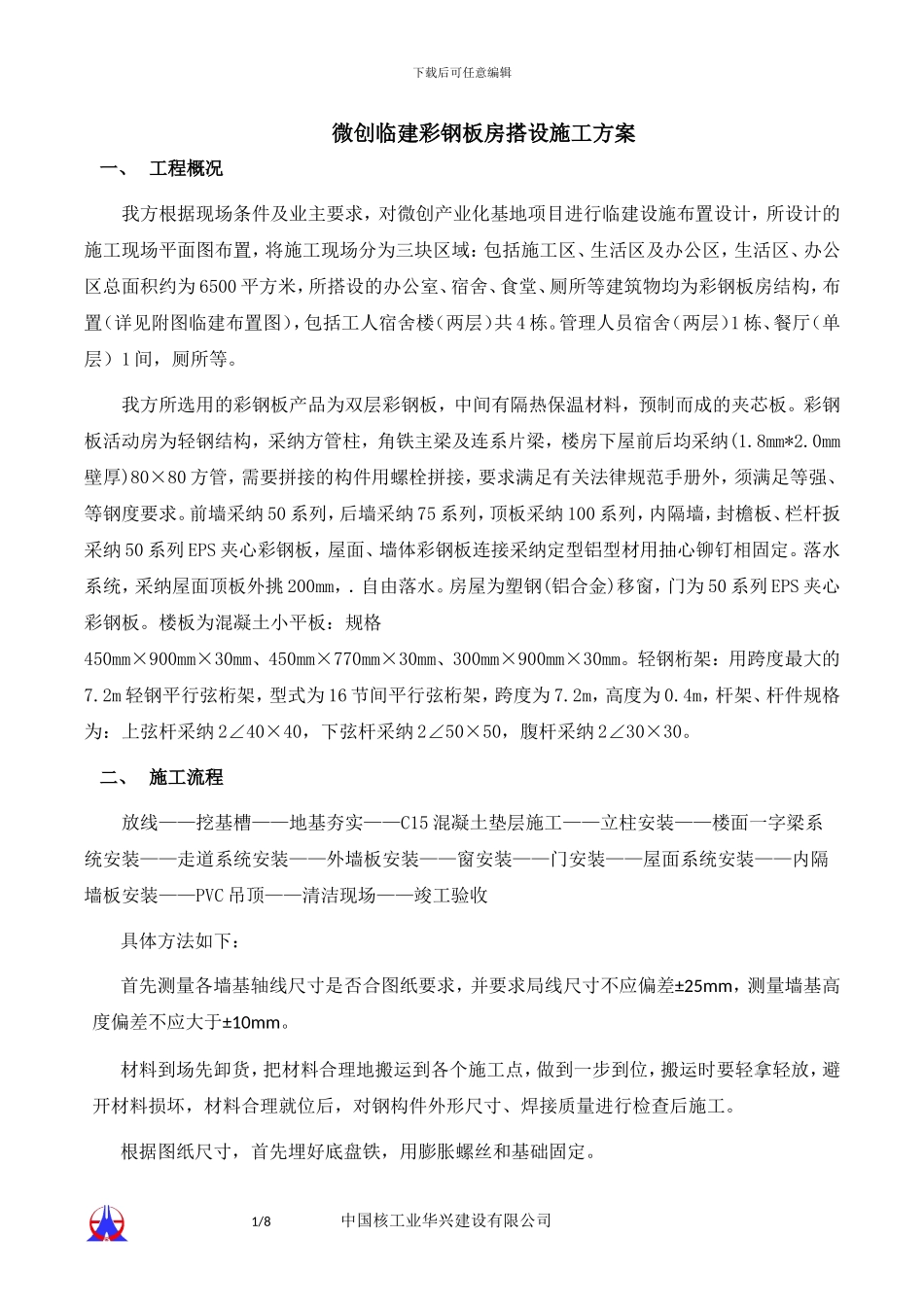

下载后可任意编辑微创临建彩钢板房搭设施工方案一、 工程概况我方根据现场条件及业主要求,对微创产业化基地项目进行临建设施布置设计,所设计的施工现场平面图布置,将施工现场分为三块区域:包括施工区、生活区及办公区,生活区、办公区总面积约为 6500 平方米,所搭设的办公室、宿舍、食堂、厕所等建筑物均为彩钢板房结构,布置(详见附图临建布置图),包括工人宿舍楼(两层)共 4 栋
管理人员宿舍(两层)1 栋、餐厅(单层)1 间,厕所等
我方所选用的彩钢板产品为双层彩钢板,中间有隔热保温材料,预制而成的夹芯板
彩钢板活动房为轻钢结构,采纳方管柱,角铁主梁及连系片梁,楼房下屋前后均采纳(1
0mm壁厚)80×80 方管,需要拼接的构件用螺栓拼接,要求满足有关法律规范手册外,须满足等强、等钢度要求
前墙采纳 50 系列,后墙采纳 75 系列,顶板采纳 100 系列,内隔墙,封檐板、栏杆扳采纳 50 系列 EPS 夹心彩钢板,屋面、墙体彩钢板连接采纳定型铝型材用抽心铆钉相固定
落水系统,采纳屋面顶板外挑 200mm,.自由落水
房屋为塑钢(铝合金)移窗,门为 50 系列 EPS 夹心彩钢板
楼板为混凝土小平板:规格450mm×900mm×30mm、450mm×770mm×30mm、300mm×900mm×30mm
轻钢桁架:用跨度最大的7
2m 轻钢平行弦桁架,型式为 16 节间平行弦桁架,跨度为 7
2m,高度为 0
4m,杆架、杆件规格为:上弦杆采纳 2∠40×40,下弦杆采纳 2∠50×50,腹杆采纳 2∠30×30

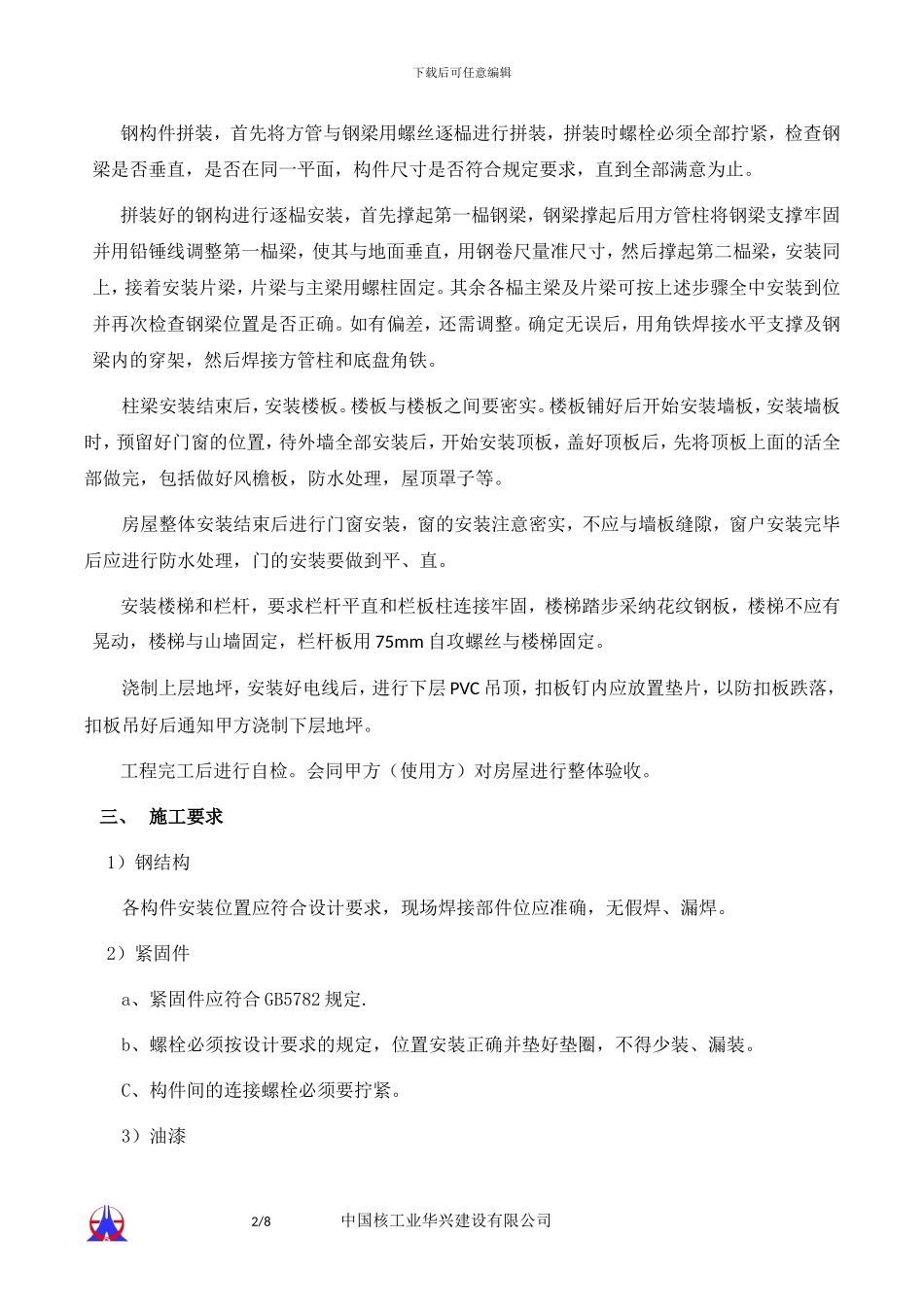

二、 施工流程放线——挖基槽——地基夯实——C15 混凝土垫层施工——立柱安装——楼面一字梁系统安装——走道系统安装——外墙板安装——窗安装——门安装——屋面系统安装——内隔墙板安装——PVC 吊顶——清洁现场——竣工验收具体方法如下:首先测量各墙基轴线尺寸是否
