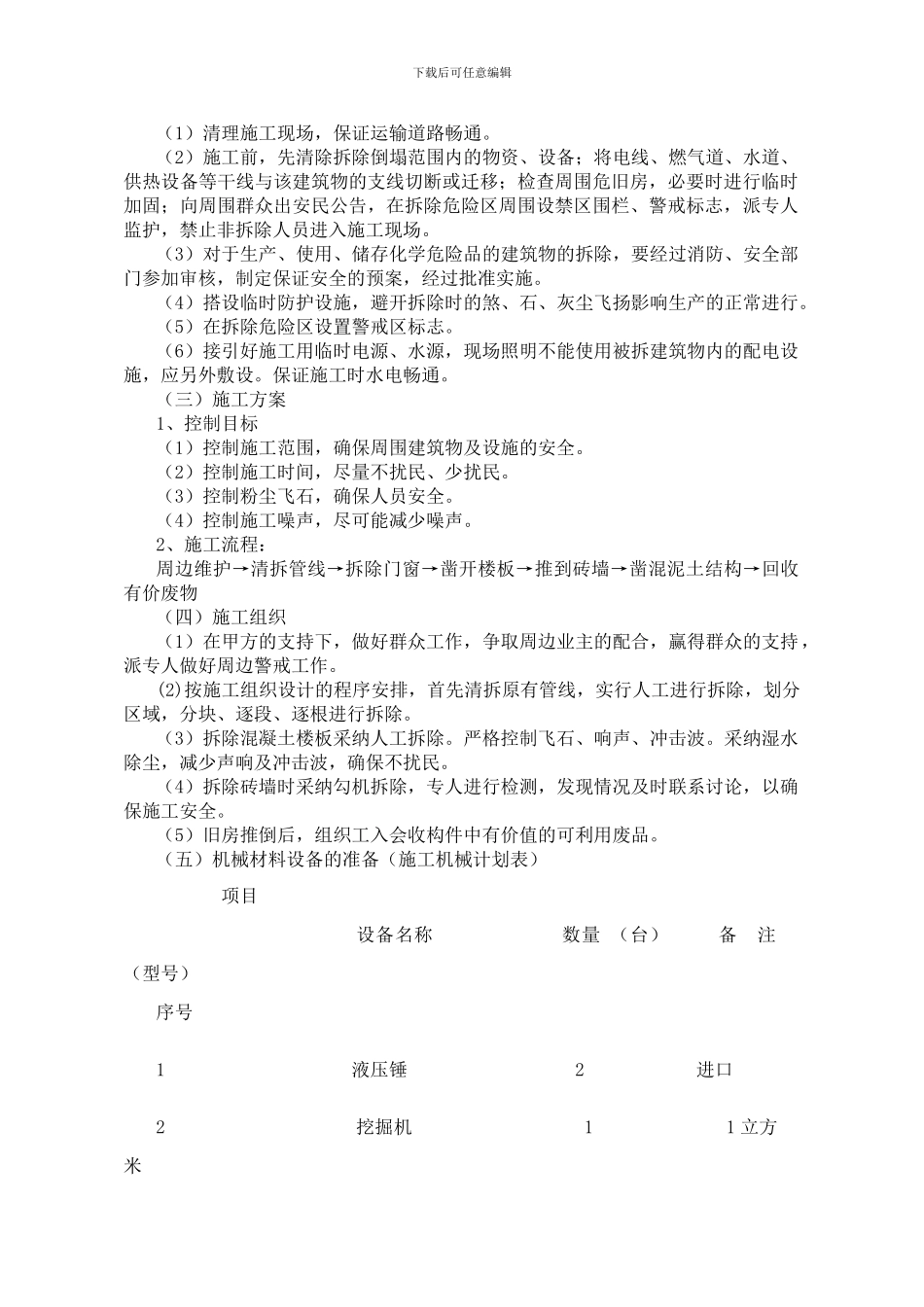

下载后可任意编辑(1)清理施工现场,保证运输道路畅通
(2)施工前,先清除拆除倒塌范围内的物资、设备;将电线、燃气道、水道、供热设备等干线与该建筑物的支线切断或迁移;检查周围危旧房,必要时进行临时加固;向周围群众出安民公告,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场
(3)对于生产、使用、储存化学危险品的建筑物的拆除,要经过消防、安全部门参加审核,制定保证安全的预案,经过批准实施
(4)搭设临时防护设施,避开拆除时的煞、石、灰尘飞扬影响生产的正常进行
(5)在拆除危险区设置警戒区标志
(6)接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设
保证施工时水电畅通
(三)施工方案1、控制目标(1)控制施工范围,确保周围建筑物及设施的安全
(2)控制施工时间,尽量不扰民、少扰民
(3)控制粉尘飞石,确保人员安全
(4)控制施工噪声,尽可能减少噪声
2、施工流程:周边维护→清拆管线→拆除门窗→凿开楼板→推到砖墙→凿混泥土结构→回收有价废物(四)施工组织(1)在甲方的支持下,做好群众工作,争取周边业主的配合,赢得群众的支持,派专人做好周边警戒工作
(2)按施工组织设计的程序安排,首先清拆原有管线,实行人工进行拆除,划分区域,分块、逐段、逐根进行拆除
(3)拆除混凝土楼板采纳人工拆除
严格控制飞石、响声、冲击波
采纳湿水除尘,减少声响及冲击波,确保不扰民
(4)拆除砖墙时采纳勾机拆除,专人进行检测,发现情况及时联系讨论,以确保施工安全
(5)旧房推倒后,组织工入会收构件中有价值的可利用废品

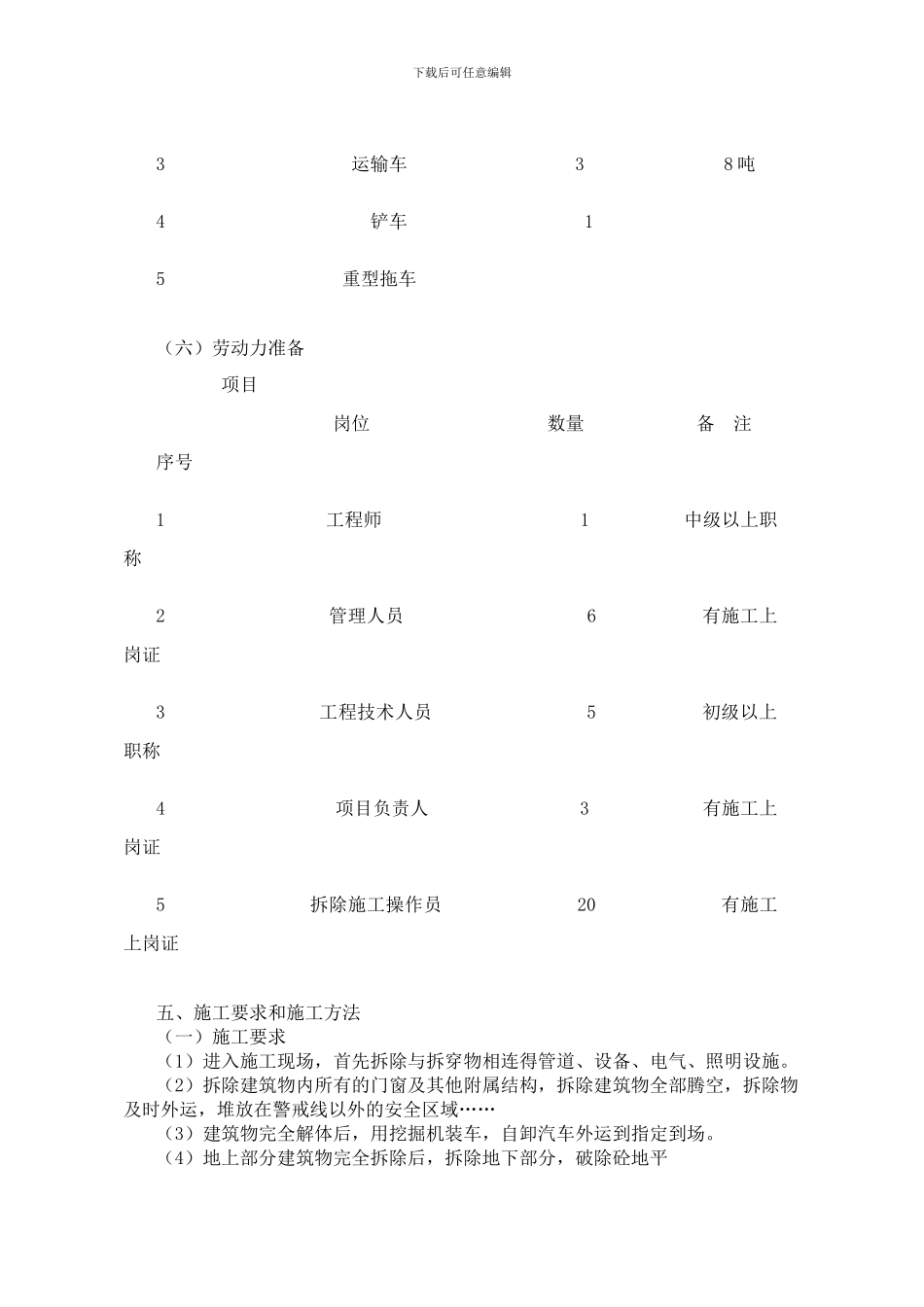

(五)机械材料设备的准备(施工机械计划表) 项目 设备名称 数量 (台) 备 注(型号)序号 1 液压锤 2 进口 2 挖掘机 1 1 立方米下载后可任意编辑 3 运输车 3 8 吨 4 铲车 1 5 重型拖车 (六)劳动力准备 项目 岗
