下载后可任意编辑 精品文档下载 最新资料,word 文档,可以自由编辑
下载后可任意编辑【本页是封面,下载后可以删除

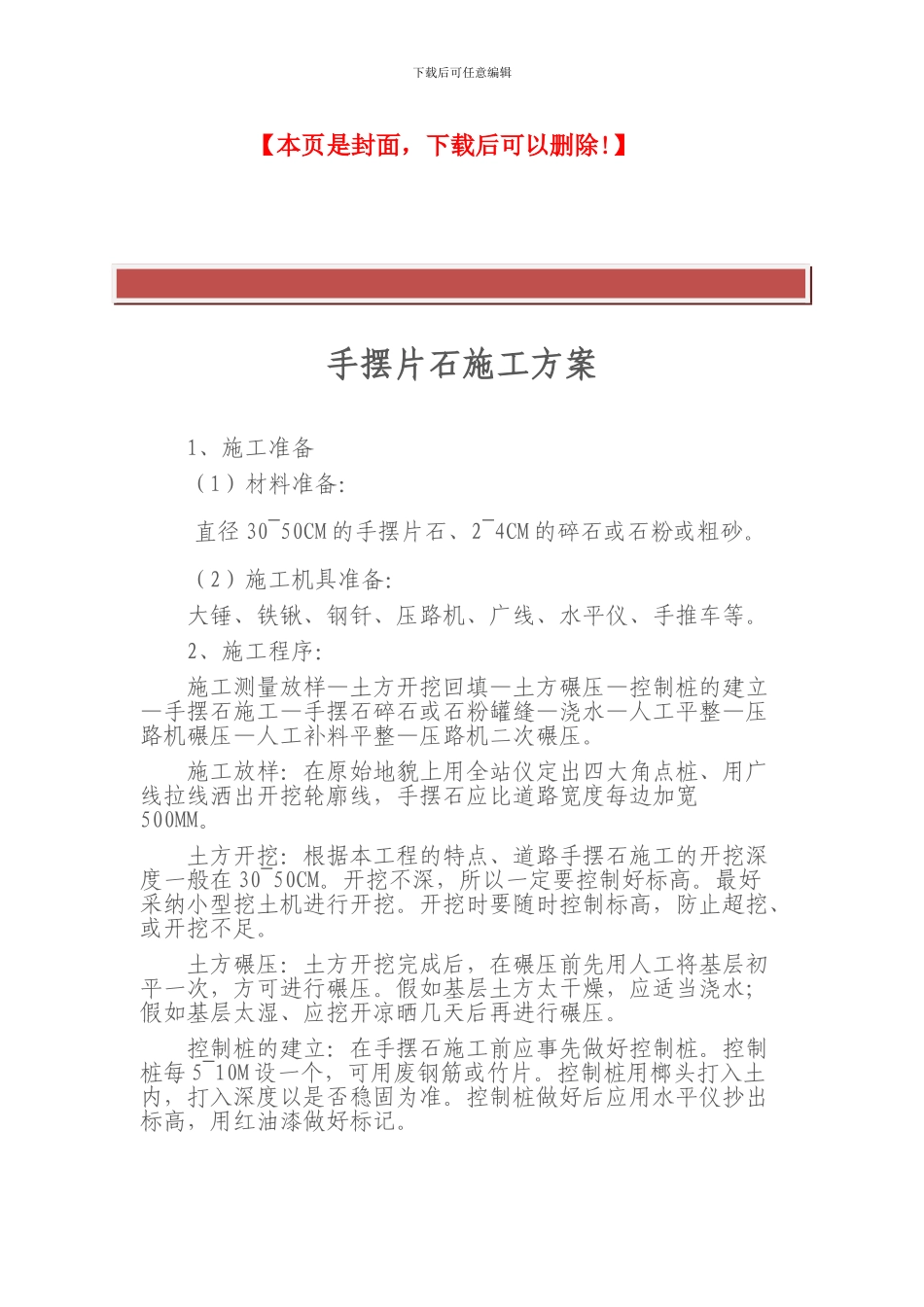

】手摆片石施工方案1、施工准备(1)材料准备: 直径 30~50CM 的手摆片石、2~4CM 的碎石或石粉或粗砂
(2)施工机具准备:大锤、铁锹、钢钎、压路机、广线、水平仪、手推车等
2、施工程序:施工测量放样—土方开挖回填—土方碾压—控制桩的建立—手摆石施工—手摆石碎石或石粉罐缝—浇水—人工平整—压路机碾压—人工补料平整—压路机二次碾压
施工放样:在原始地貌上用全站仪定出四大角点桩、用广线拉线洒出开挖轮廓线,手摆石应比道路宽度每边加宽500MM
土方开挖:根据本工程的特点、道路手摆石施工的开挖深度一般在 30~50CM
开挖不深,所以一定要控制好标高
最好采纳小型挖土机进行开挖
开挖时要随时控制标高,防止超挖、或开挖不足
土方碾压:土方开挖完成后,在碾压前先用人工将基层初平一次,方可进行碾压
假如基层土方太干燥,应适当浇水;假如基层太湿、应挖开凉晒几天后再进行碾压
控制桩的建立:在手摆石施工前应事先做好控制桩
控制桩每 5~10M 设一个,可用废钢筋或竹片
控制桩用榔头打入土内,打入深度以是否稳固为准
控制桩做好后应用水平仪抄出标高,用红油漆做好标记

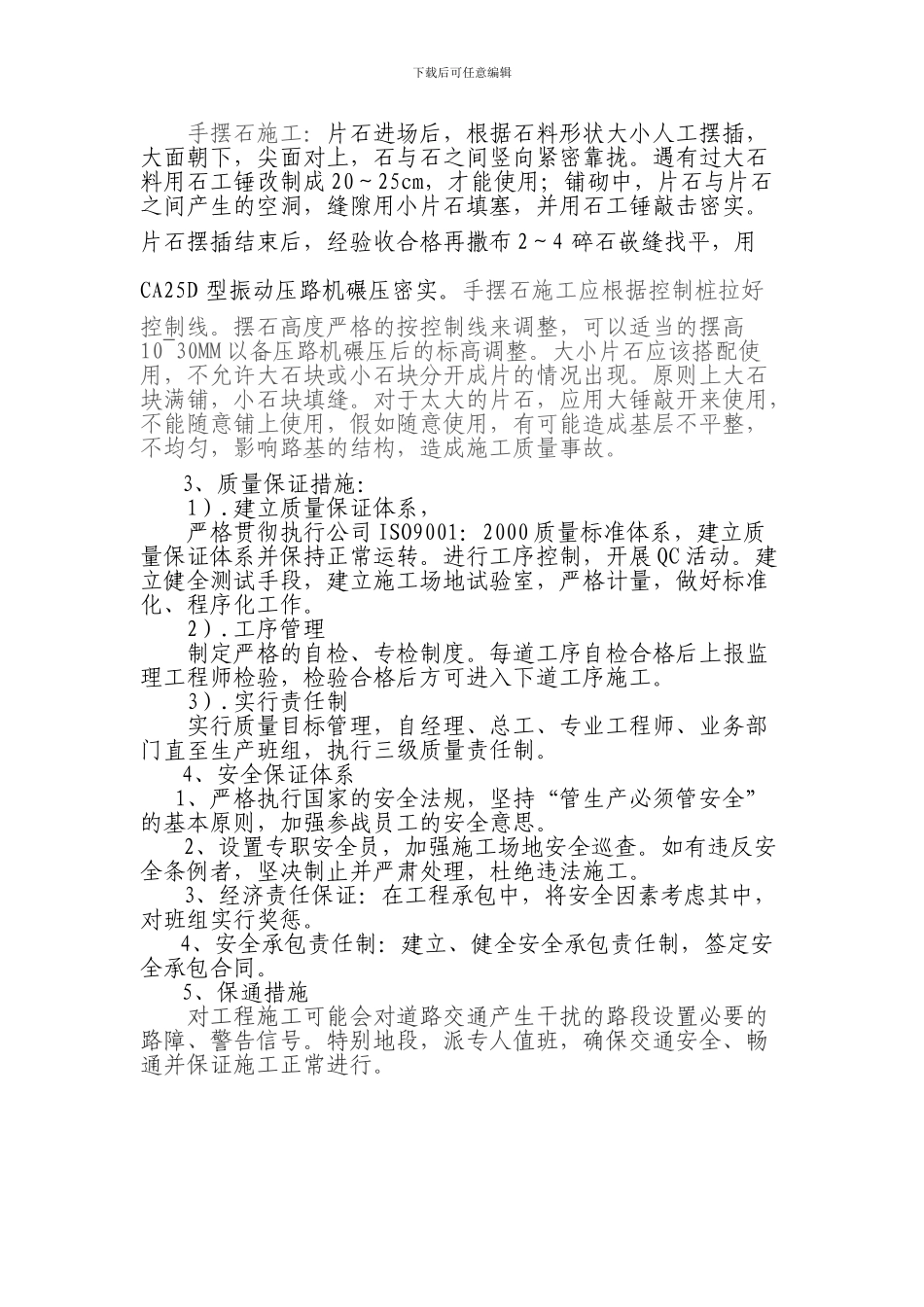

下载后可任意编辑手摆石施工:片石进场后,根据石料形状大小人工摆插,大面朝下,尖面对上,石与石之间竖向紧密靠拢
遇有过大石料用石工锤改制成 20~25cm,才能使用;铺砌中,片石与片石之间产生的空洞,缝隙用小片石填塞,并用石工锤敲击密实
片石摆插结束后,经验收合格再撒布 2~4 碎石嵌缝找平,用CA25D 型振动压路机碾压密实
手摆石施工应根据控制桩拉好控制线
摆石高度严格的按控制线来调整,可以适当的摆高10~30MM 以备压路机碾压后的标高调整
大小片石应该搭配使用,不允许大石块或小石块分开成片的情况出现
