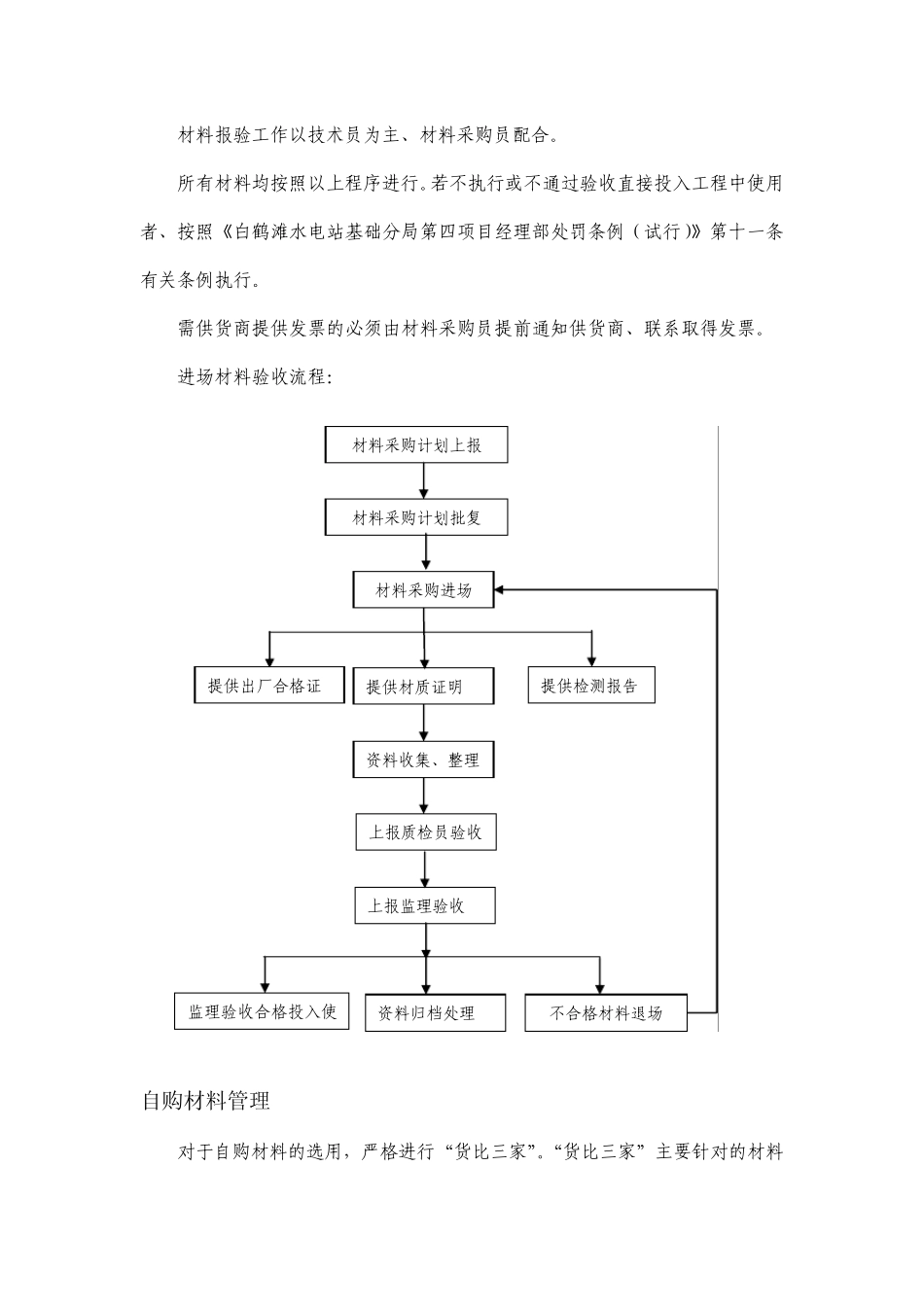

进场原材料、半成品、成品构件验收管理办法 为加强进场原材料、半成品、成品构件的质量管理,对进场材料的把关至关重要,因此特制定进场材料验收管理办法。 所有进场材料必须由材料采购员、技术员、项目质检员、项目技术负责人共同把关,必须做到以下几点: 1、材料购买前必须向项目部提交材料购买计划,由项目部批复后进行购买; 2、进场材料由材料采购员查验相关的出厂合格证、检测报告、材质证明书、资料。质量证明文件一般为原件,如为复印件,需加盖经销部门公章,并注明原件存放处。 3、进场材料验收时,需注意产品标准是否按照材料计划要求和合同要求,按照产品标准(专业技术员提供)和质量证明书核对实物、通知专业技术员、质检员再次检查无误后填写材料报审表三份(原件一份、复件两份),内容包括:材料报审表、材料质量证明文件、合格证原件(不含检测报告)。材料报审表填写见附表。材料报审表由监理存留复件一份,其余两份返回项目部资料员存档,作为竣工资料。 同时报材料进场验收记录两份(由材料采购员、库管员填写,格式需符合竣工验收资料表格要求)监理存留一份、其余一份返回项目部资料员整理存放。进场材料经监理认可后方可投入工程施工中。如需检验(复检)的原材料,由专业技术员或材料采购员联系监理见证取样,委托检验,检验合格后、方可进场,进场时携同材料复检报告、原材料合格证、材质证明文件一并进场。待取得复检资料后再填写报验申请表报验。复检资料、合格证、材质证明文件上报监理存留一份,其余两份返回项目部资料员整理存放。 材料报验工作以技术员为主、材料采购员配合。 所有材料均按照以上程序进行。若不执行或不通过验收直接投入工程中使用者、按照《白鹤滩水电站基础分局第四项目经理部处罚条例(试行)》第十一条有关条例执行。 需供货商提供发票的必须由材料采购员提前通知供货商、联系取得发票。 进场材料验收流程: 自购材料管理 对于自购材料的选用,严格进行“货比三家”。“货比三家”主要针对的材料上报质检员验收 上报监理验收 监理验收合格投入使不合格材料退场 材料采购计划上报 材料采购计划批复 材料采购进场 提供材质证明 提供出厂合格证 提供检测报告 资料收集、整理 资料归档处理 为使用量较大或单价超过2000的材料、设备、构配件和清单中的暂定价材料、清单中未出项材料。 若业主指定材料品牌及规格,即针对该品牌不同经销商进行询价比对,选取最优者;若业主未指定品牌...
