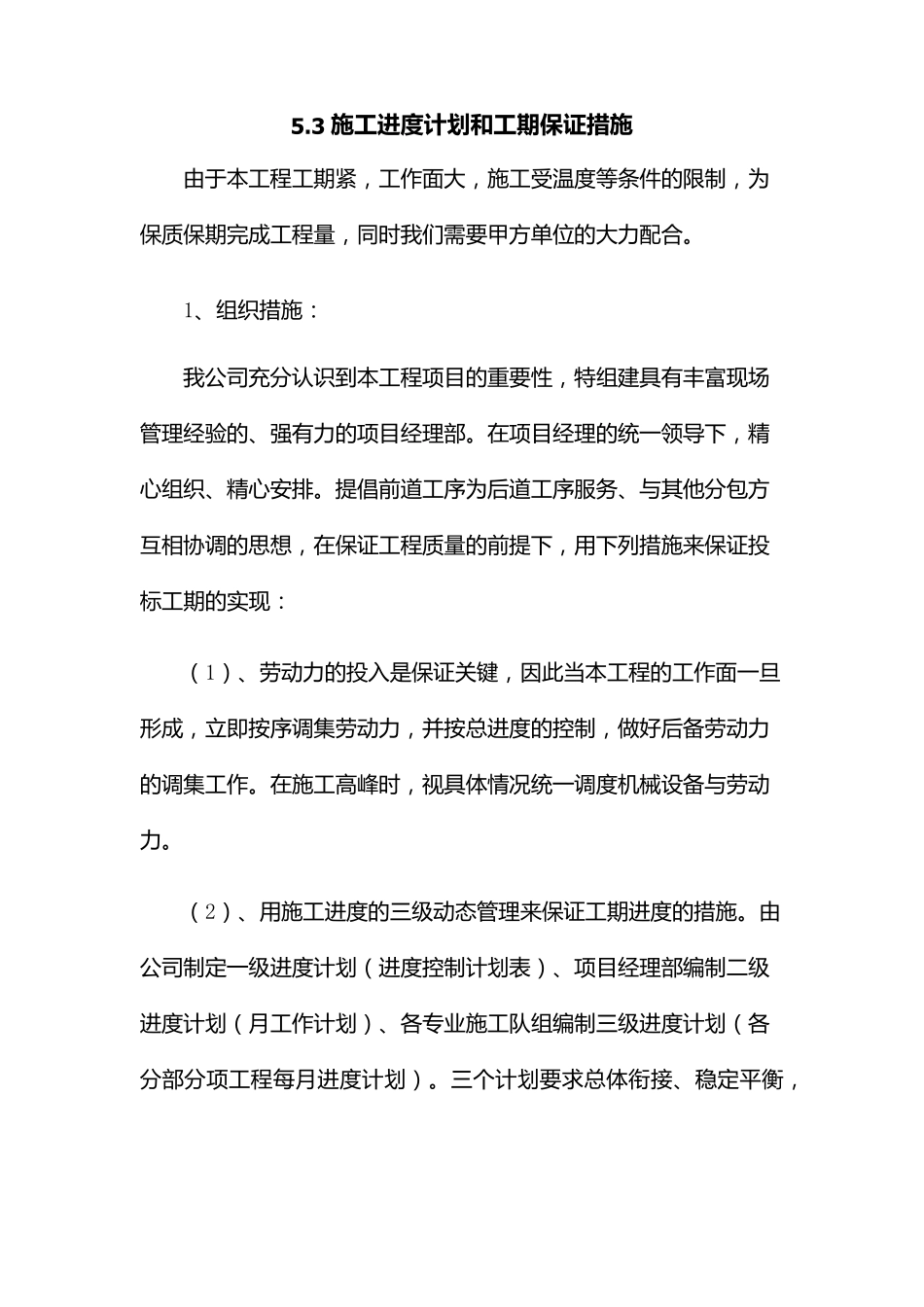

3 施 工 进 度 计 划 和 工 期 保证措施 由 于 本 工 程 工 期 紧 , 工 作 面 大 , 施 工 受 温 度 等 条 件 的 限 制 , 为保 质 保 期 完 成 工 程 量 , 同 时 我 们 需 要 甲 方 单 位 的 大 力 配 合
1、组织措施 : 我 公司充分认识到本 工 程 项目的 重要 性, 特组建具有丰富现场管理经验的 、强有力 的 项目经理部
在项目经理的 统一领导下, 精心组织、精心安排
提倡前道工 序为 后道工 序服务、与其他分包方互相协调的 思想, 在保 证工 程 质 量 的 前提下, 用下列措施 来保 证投标工 期 的 实现: (1)、劳动力 的 投入是保 证关键, 因此当本 工 程 的 工 作 面 一旦形成 , 立即按序调集劳动力 , 并按总进度 的 控制 , 做好后备劳动力的 调集工 作
在施 工 高峰时 , 视具体情况统一调度 机械设备与劳动力
(2)、用施 工 进度 的 三级动态管理来保 证工 期 进度 的 措施
由公司制 定一级进度 计划(进度 控制 计划表)、项目经理部编制 二级进度 计划(月工 作 计划)、各专业施 工 队组编制 三级进度 计划(各分部分项工 程 每月进度 计划)

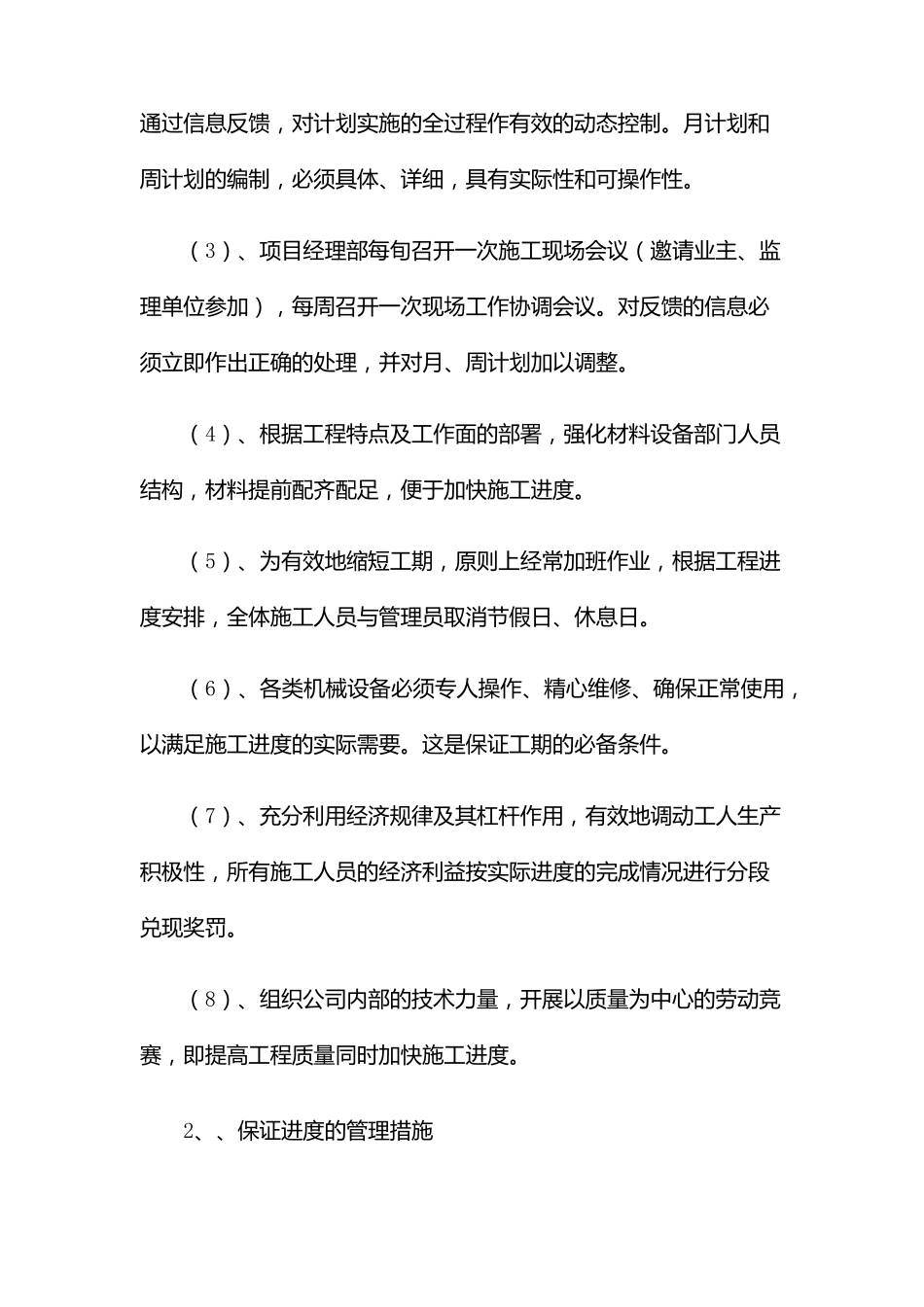

三个计划要 求总体衔接、稳定平衡,通 过 信 息 反 馈 , 对 计 划 实 施 的 全 过 程 作 有 效 的 动 态 控 制
月 计 划 和周 计 划 的 编 制 , 必 须 具 体 、详细, 具 有 实 际性和 可操作 性
(3)、项目经理部每旬召开一次施 工现场会议(邀请业主、监理单位参加), 每周 召开一次现场工作 协调会议
对 反 馈 的 信 息 必须 立即作 出正确的 处理, 并对 月 、周 计 划 加以调整

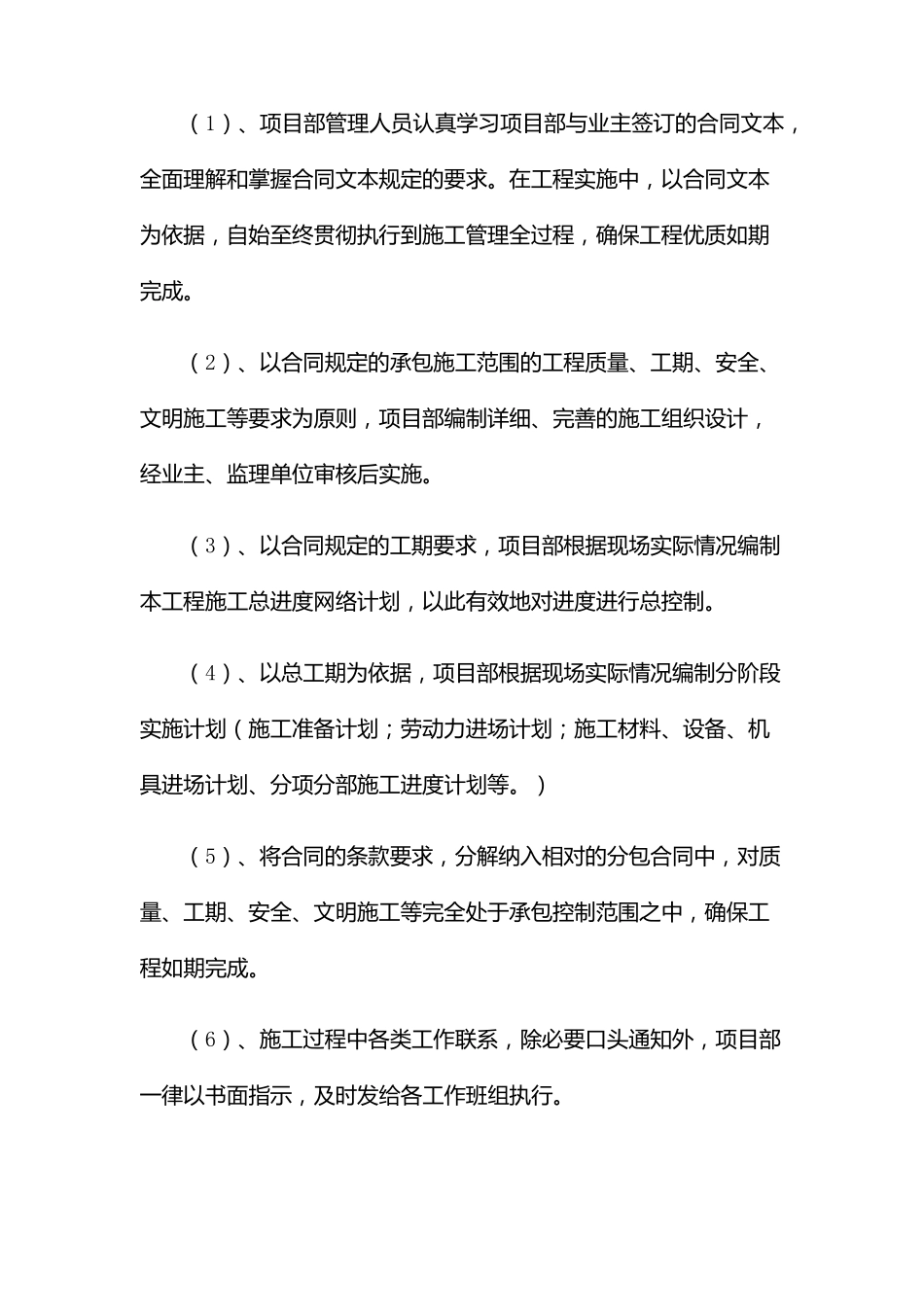

(4)、根据工程 特点及工作 面的 部署, 强化材料设备部门人员结构, 材料提前配齐
