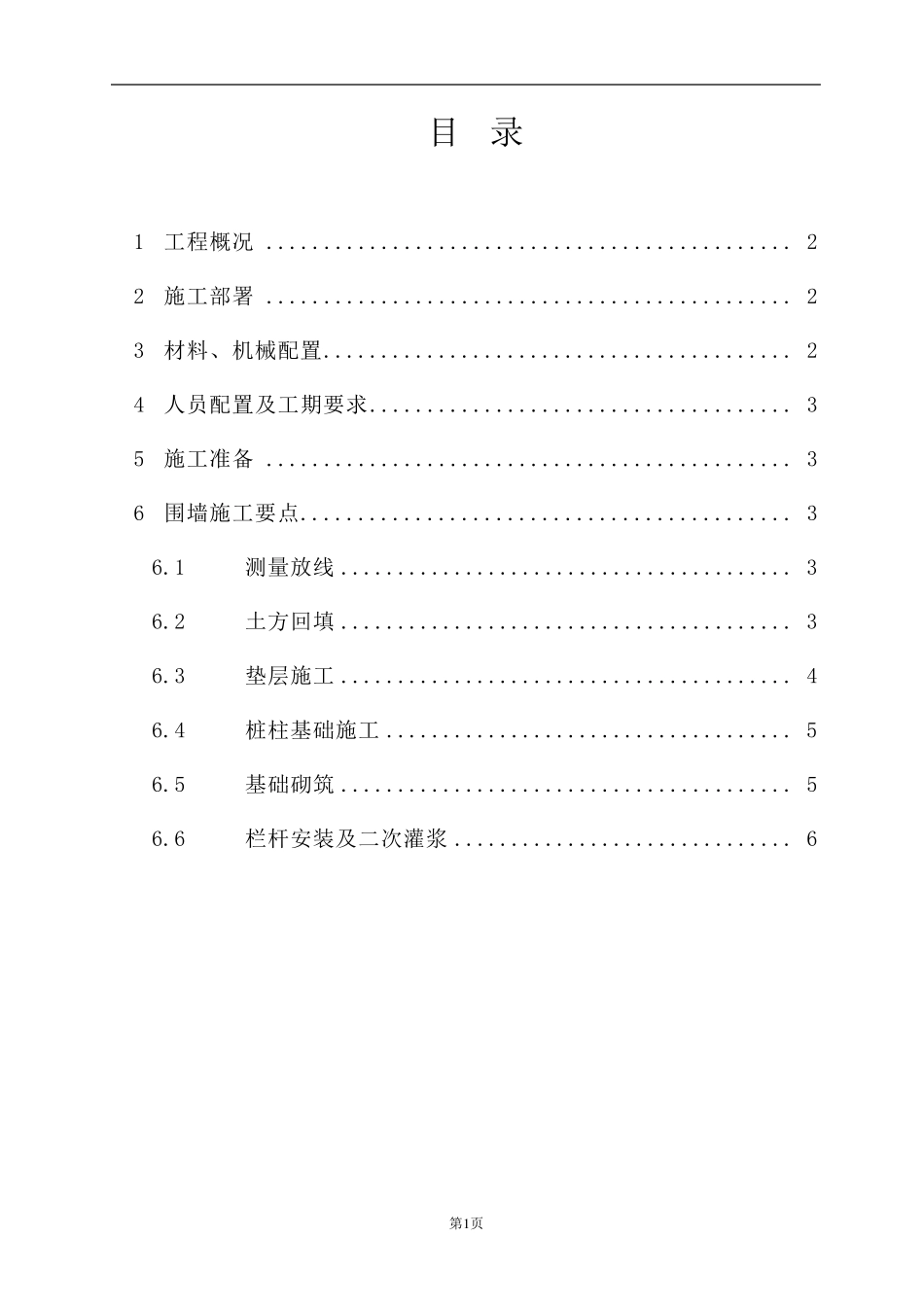

第1 页 目 录 1 工程概况 .............................................. 2 2 施工部署 .............................................. 2 3 材料、机械配置 ......................................... 2 4 人员配置及工期要求 ..................................... 3 5 施工准备 .............................................. 3 6 围墙施工要点........................................... 3 6.1 测量放线 ........................................ 3 6.2 土方回填 ........................................ 3 6.3 垫层施工 ........................................ 4 6.4 桩柱基础施工 .................................... 5 6.5 基础砌筑 ........................................ 5 6.6 栏杆安装及二次灌浆 .............................. 6 第2页 围墙施工方案 1 工程概况 本工程围墙分实心围墙和透空围墙。对于透空围墙,采用镀锌栏杆。实心围墙高度为500m m ,厚度为240m m 宽。出绿化带部分的高度为200m m 高。基层为压实边砂石740*500,然后浇筑440*150 高的C20 砼,栏杆立柱部位的基础采用240*200*500 高的砼坎墙,墙柱采用370*240 的水泥砂浆砌砖。 对于围墙栏杆,立柱为50*50*1950m m 方管,横杆为35*35*3000m m 方管,竖杆为30*20*20*1700m m 三角管。栏杆与立柱连接采用焊接连接,与墙柱连接采用细石混凝土二次浇筑。立柱与基础连接处采用C30 细石混凝土二次灌浆。 二期场地高程26.3 米,一期场地高程31.3 米。 围墙位置见方案后附图:围墙及大门施工图详见设计图纸,实心围墙参照本方案中回填、垫层及砌筑部分施工。 2 施工部署 针对透空围墙,其施工流程如下: (1) 测设围墙中心线,做好控制桩位; (2) 围墙地基进行开挖平整,然后采用边砂石进行回填至基底设计标高;并采用挖机来回碾压; (3) 150m m 厚C20 素混凝土垫层施工; (4) 围墙砌筑(采用自拌砂浆,强度为M5),混凝土基础施工; (5) 栏杆安装及二次灌浆。 3 材料、机械配置 序号 材料、机械 单位 数量 备注 1 普通砖 万块 3.14 2 黄砂 T 18 河砂,含泥量<5% 3 普通硅酸盐水泥 T 9 标号 325 第3页 4 挖机 台 1 土方回填、平整、压实 5 砂浆搅拌机 台 1 规格 3.5m3 6 翻斗车 辆 4 运送砂浆 4 人员...
