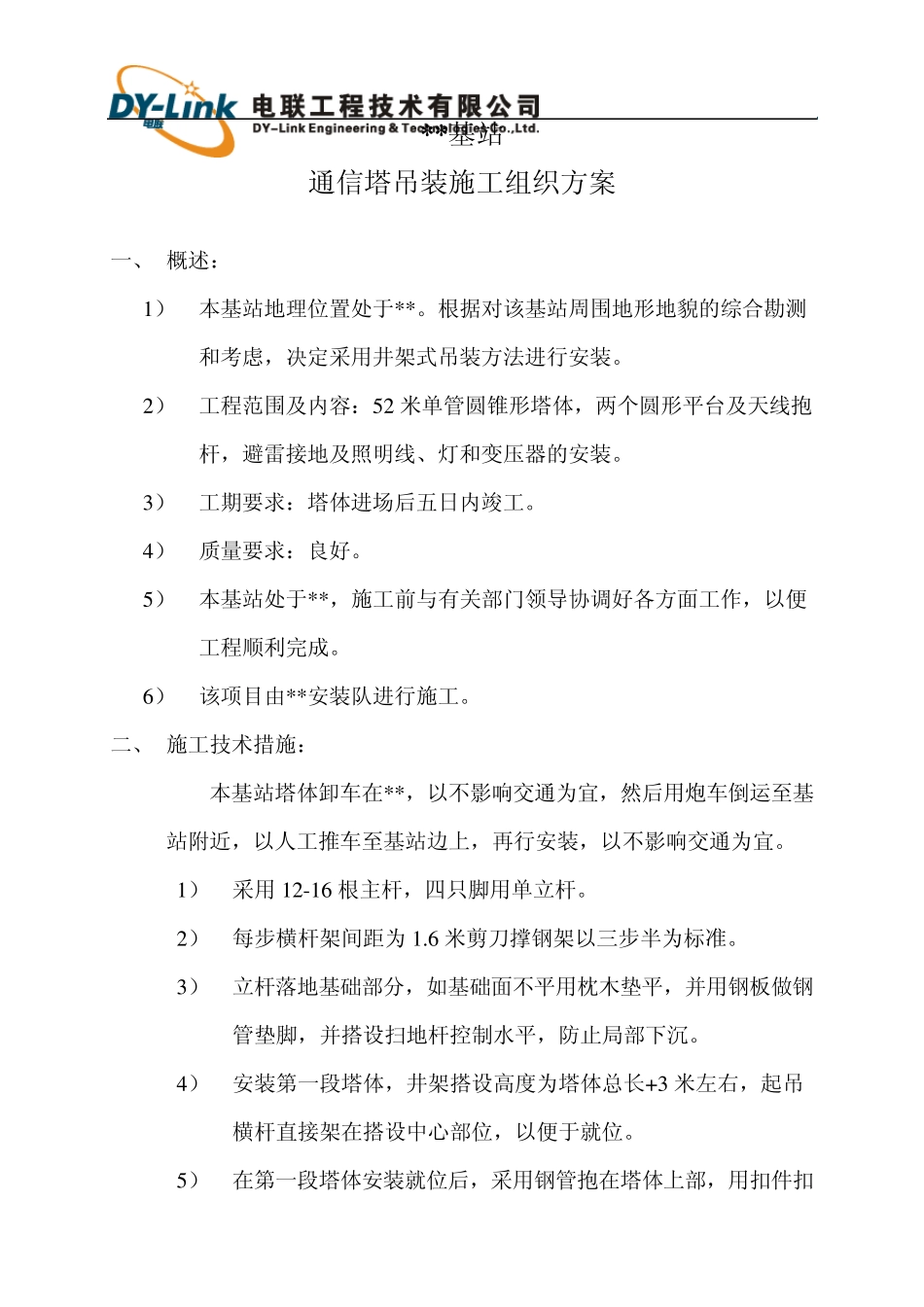

* * 移动* * 基站 通信塔吊装施工组织方案 编制: * * 审核: * * 批准: * * * * 有限公司 * * 基站 通信塔吊装施工组织方案 一、 概述: 1 ) 本基站地理位置处于**
根据对该基站周围地形地貌的综合勘测和考虑,决定采用井架式吊装方法进行安装
2 ) 工程范围及内容:5 2 米单管圆锥形塔体,两个圆形平台及天线抱杆,避雷接地及照明线、灯和变压器的安装
3 ) 工期要求:塔体进场后五日内竣工
4 ) 质量要求:良好
5 ) 本基站处于**,施工前与有关部门领导协调好各方面工作,以便工程顺利完成
6 ) 该项目由**安装队进行施工
二、 施工技术措施: 本基站塔体卸车在**,以不影响交通为宜,然后用炮车倒运至基站附近,以人工推车至基站边上,再行安装,以不影响交通为宜
1 ) 采用 1 2 -1 6 根主杆,四只脚用单立杆
2 ) 每步横杆架间距为 1
6 米剪刀撑钢架以三步半为标准
3 ) 立杆落地基础部分,如基础面不平用枕木垫平,并用钢板做钢管垫脚,并搭设扫地杆控制水平,防止局部下沉
4 ) 安装第一段塔体,井架搭设高度为塔体总长+3 米左右,起吊横杆直接架在搭设中心部位,以便于就位
5 ) 在第一段塔体安装就位后,采用钢管抱在塔体上部,用扣件扣 死,使井架的受力部分,由已安装好的塔体与井架共同受力
6 ) 在井架一侧搭设上大爬梯,严禁从井架的剪刀撑上攀爬

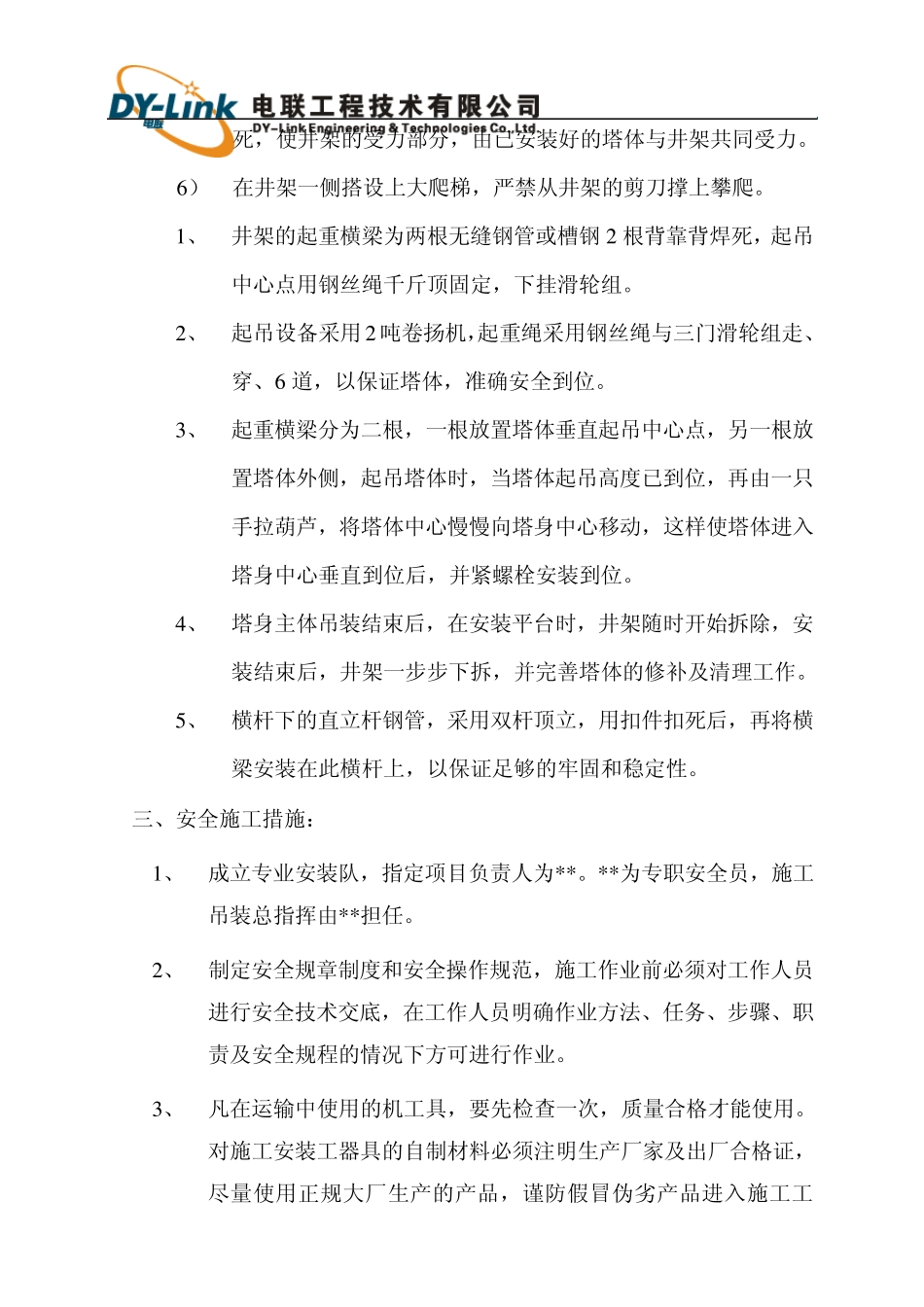

1 、 井架的起重横梁为两根无缝钢管或槽钢 2 根背靠背焊死,起吊中心点用钢丝绳千斤顶固定,下挂滑轮组
2 、 起吊设备采用 2 吨卷扬机,起重绳采用钢丝绳与三门滑轮组走、穿、6 道,以保证塔体,准确安全到位
3 、 起重横梁分为二根,一根放置塔体垂直起吊中心点,另一根放置塔体外侧,起吊塔体时,当塔体起吊高度已到位,再由一只手拉葫芦,将塔体中心慢慢向塔身中心移动
