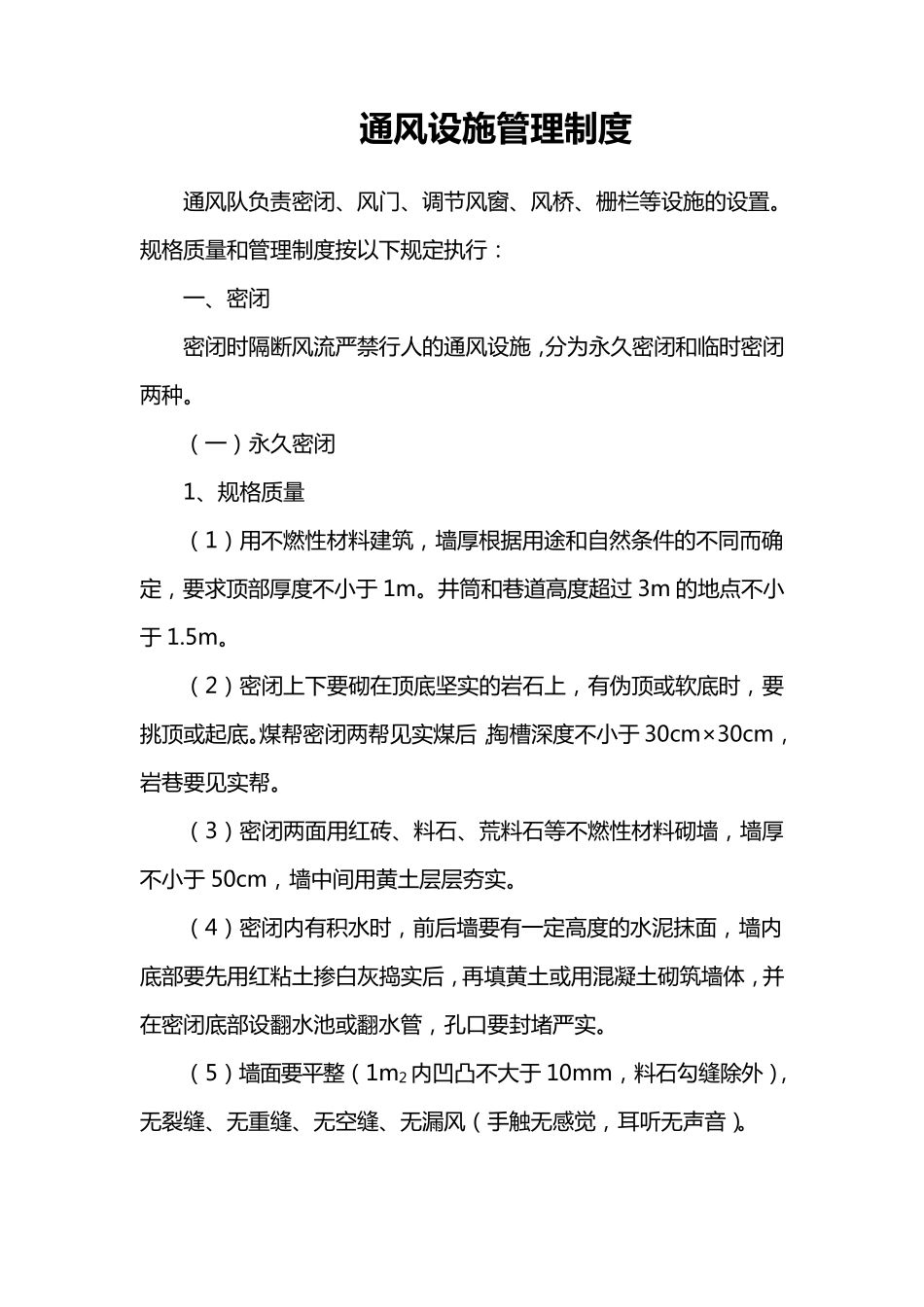

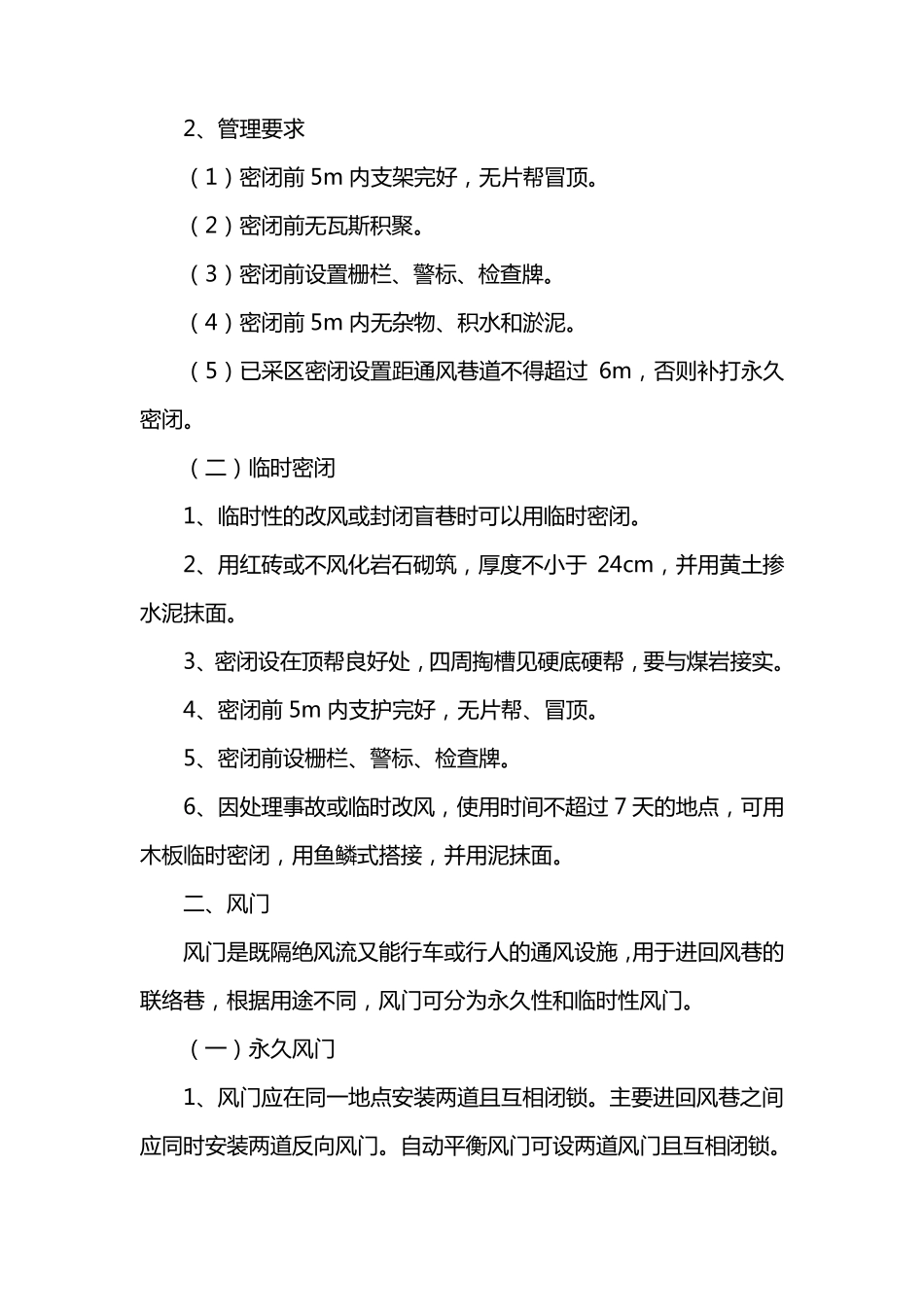

通 风 设 施 管 理 制度 通 风 队 负 责 密 闭 、风 门 、调 节 风 窗 、风 桥 、栅 栏 等 设 施 的 设 置 。规 格 质 量 和 管 理 制 度 按 以 下 规 定 执 行 : 一 、密 闭 密 闭 时 隔 断 风 流 严 禁 行 人 的 通 风 设 施 , 分 为 永 久 密 闭 和 临 时 密 闭两 种 。 ( 一 ) 永 久 密 闭 1、规 格 质 量 ( 1) 用 不 燃 性 材 料 建 筑 , 墙 厚 根 据 用 途 和 自 然 条 件 的 不 同 而 确定 , 要 求 顶 部 厚 度 不 小 于 1m。 井 筒 和 巷 道 高 度 超 过 3m 的 地 点 不 小于 1.5m。 ( 2) 密 闭 上 下 要 砌 在 顶 底 坚 实 的 岩 石 上 , 有 伪 顶 或 软 底 时 , 要挑 顶 或 起 底 。煤 帮 密 闭 两 帮 见 实 煤 后 ,掏 槽 深 度 不 小 于 30cm×30cm,岩 巷 要 见 实 帮 。 ( 3) 密 闭 两 面 用 红 砖 、料 石 、荒 料 石 等 不 燃 性 材 料 砌 墙 , 墙 厚不 小 于 50cm, 墙 中 间 用 黄 土 层 层 夯 实 。 ( 4) 密 闭 内 有 积 水 时 , 前 后 墙 要 有 一 定 高 度 的 水 泥 抹 面 , 墙 内底 部 要 先 用 红 粘 土 掺 白 灰 捣 实 后 , 再 填 黄 土 或 用 混 凝 土 砌 筑 墙 体 , 并在 密 闭 底 部 设 翻 水 池 或 翻 水 管 , 孔 口 要 封 堵 严 实 。 ( 5) 墙 面 要 平 整 ( 1m2 内 凹 凸 不 大 于 10mm, 料 石 勾 缝 除 外 ),无 裂 缝 、无 重 缝 、无 空 缝 、无 漏 风 ( 手 触 无 感 觉 , 耳 听 无 声 音 )。 2、管理要求 (1)密闭前 5m 内支架完好,无片帮冒顶。 (2)密闭前无瓦斯积聚。 (3)密闭前设置栅栏、警标、检查牌。 (4)密闭前 5m 内无杂物、积水和淤泥。 (5)已采区密闭设置距通风巷道不得超过 6m,否则补打永久密闭。 (二)临时密闭 1、临时性的改风或封闭盲巷时可以用临时密闭。 2、用红砖或不风化岩石砌筑,厚度不小于 24cm,并用黄土掺水泥抹面。 3、密闭设在顶帮良好处,四周掏槽见硬底硬帮,要与煤岩接实。 4、密闭前 5m 内支护完好,无片帮、冒顶。 5、密闭前...
