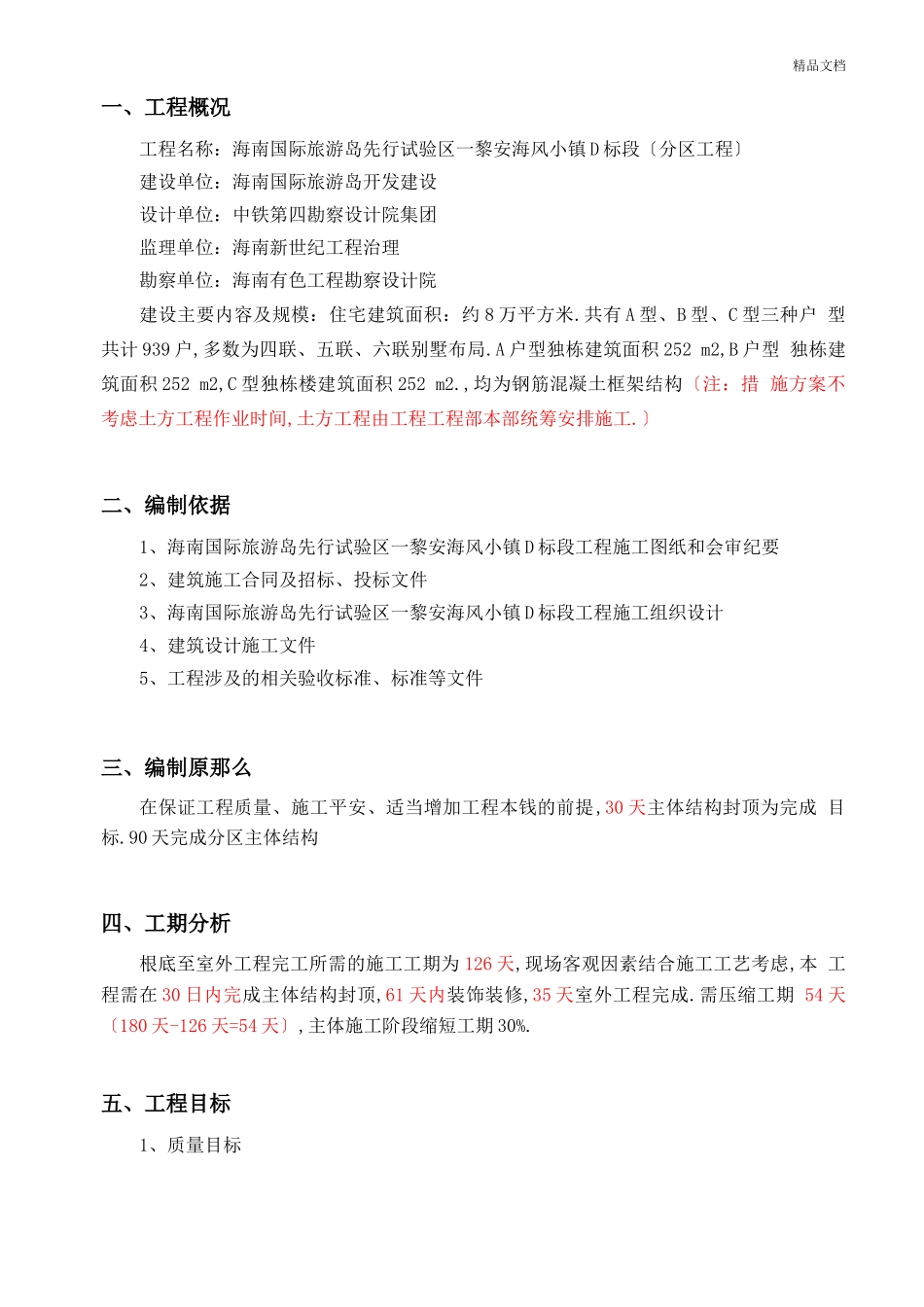

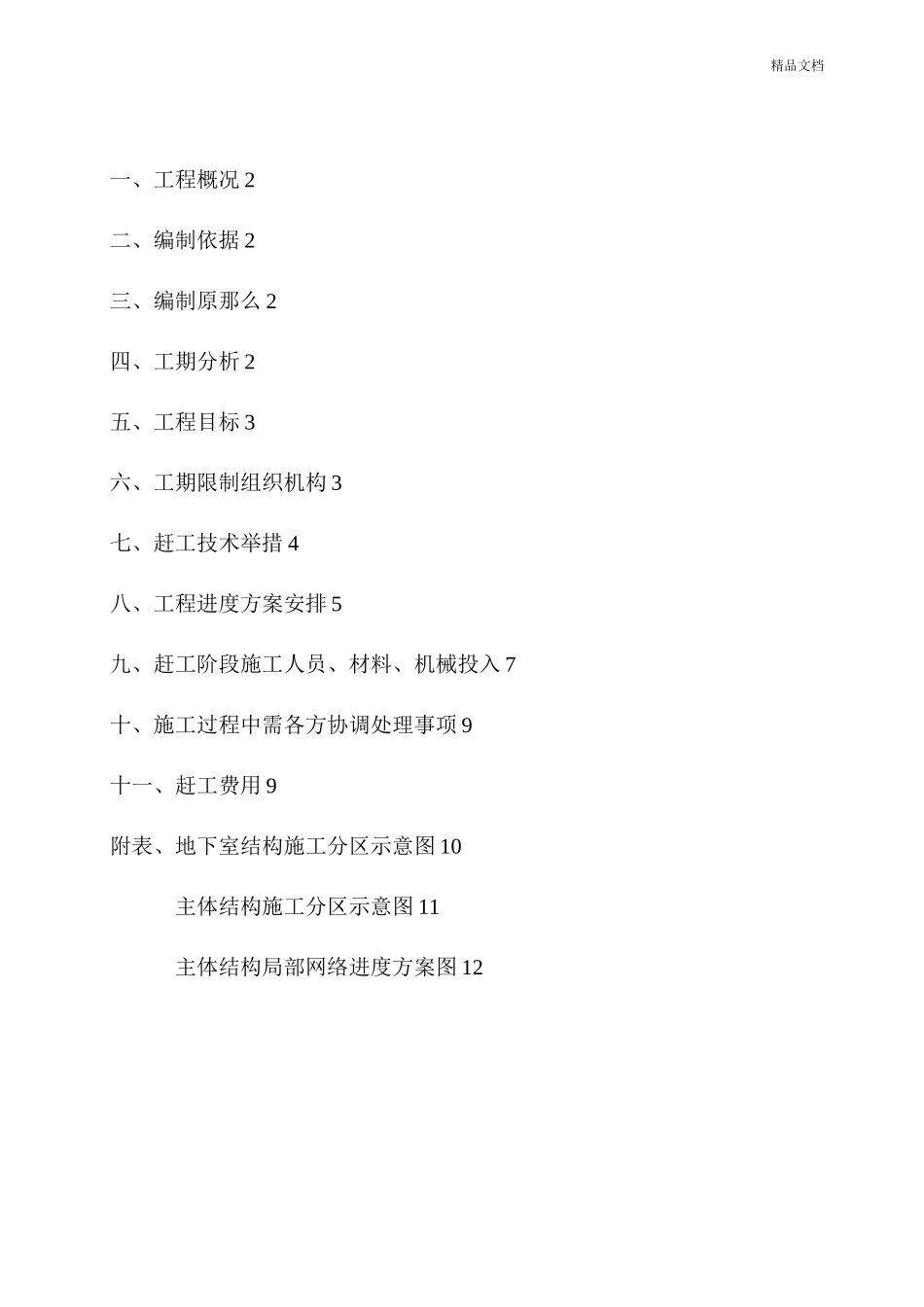

精品文档一、工程概况 2二、编制依据 2三、编制原那么 2四、工期分析 2五、工程目标 3六、工期限制组织机构 3七、赶工技术举措 4八、工程进度方案安排 5九、赶工阶段施工人员、材料、机械投入 7十、施工过程中需各方协调处理事项 9十一、赶工费用 9附表、地下室结构施工分区示意图 10主体结构施工分区示意图 11主体结构局部网络进度方案图 12精品文档一、工程概况工程名称:海南国际旅游岛先行试验区一黎安海风小镇 D 标段〔分区工程〕建设单位:海南国际旅游岛开发建设设计单位:中铁第四勘察设计院集团监理单位:海南新世纪工程治理勘察单位:海南有色工程勘察设计院建设主要内容及规模:住宅建筑面积:约 8 万平方米
共有 A 型、B 型、C 型三种户 型共计 939 户,多数为四联、五联、六联别墅布局
A 户型独栋建筑面积 252 m2,B 户型 独栋建筑面积 252 m2,C 型独栋楼建筑面积 252 m2
,均为钢筋混凝土框架结构〔注:措 施方案不考虑土方工程作业时间,土方工程由工程工程部本部统筹安排施工
〕二、编制依据1、海南国际旅游岛先行试验区一黎安海风小镇 D 标段工程施工图纸和会审纪要2、建筑施工合同及招标、投标文件3、海南国际旅游岛先行试验区一黎安海风小镇 D 标段工程施工组织设计4、建筑设计施工文件5、工程涉及的相关验收标准、标准等文件三、编制原那么在保证工程质量、施工平安、适当增加工程本钱的前提,30 天主体结构封顶为完成 目标

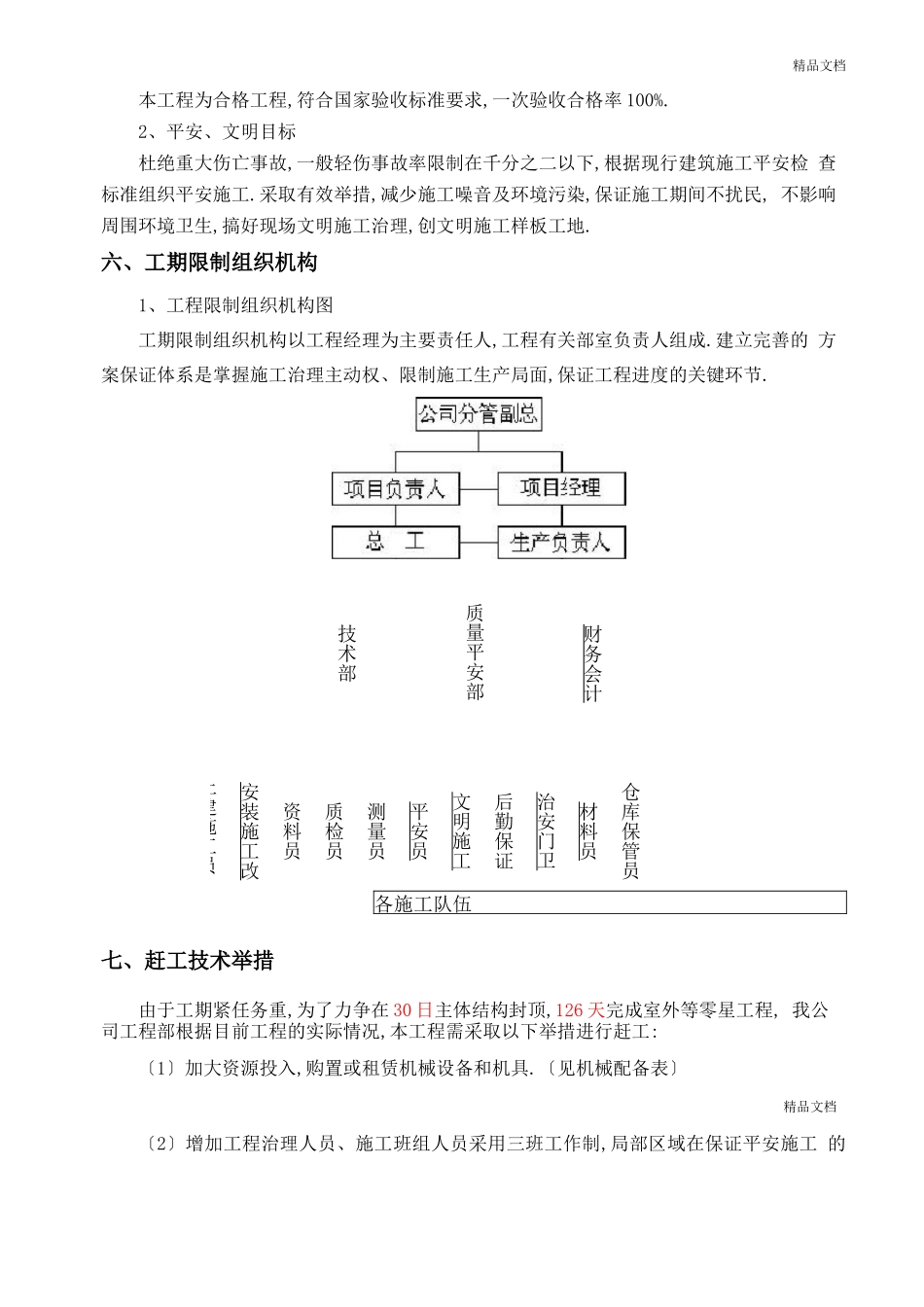

90 天完成分区主体结构四、工期分析根底至室外工程完工所需的施工工期为 126 天,现场客观因素结合施工工艺考虑,本 工程需在 30 日内完成主体结构封顶,61 天内装饰装修,35 天室外工程完成
需压缩工期 54 天〔180 天-126 天=54 天〕,主体施工阶段缩短工期 30%
五、工程目标1、质量目标精品文档本工程为合格工程,符合国
