电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

道路工程施工技术交底VIP免费

道路工程施工技术交底_第1页
1/13
道路工程施工技术交底_第2页
2/13
道路工程施工技术交底_第3页
3/13

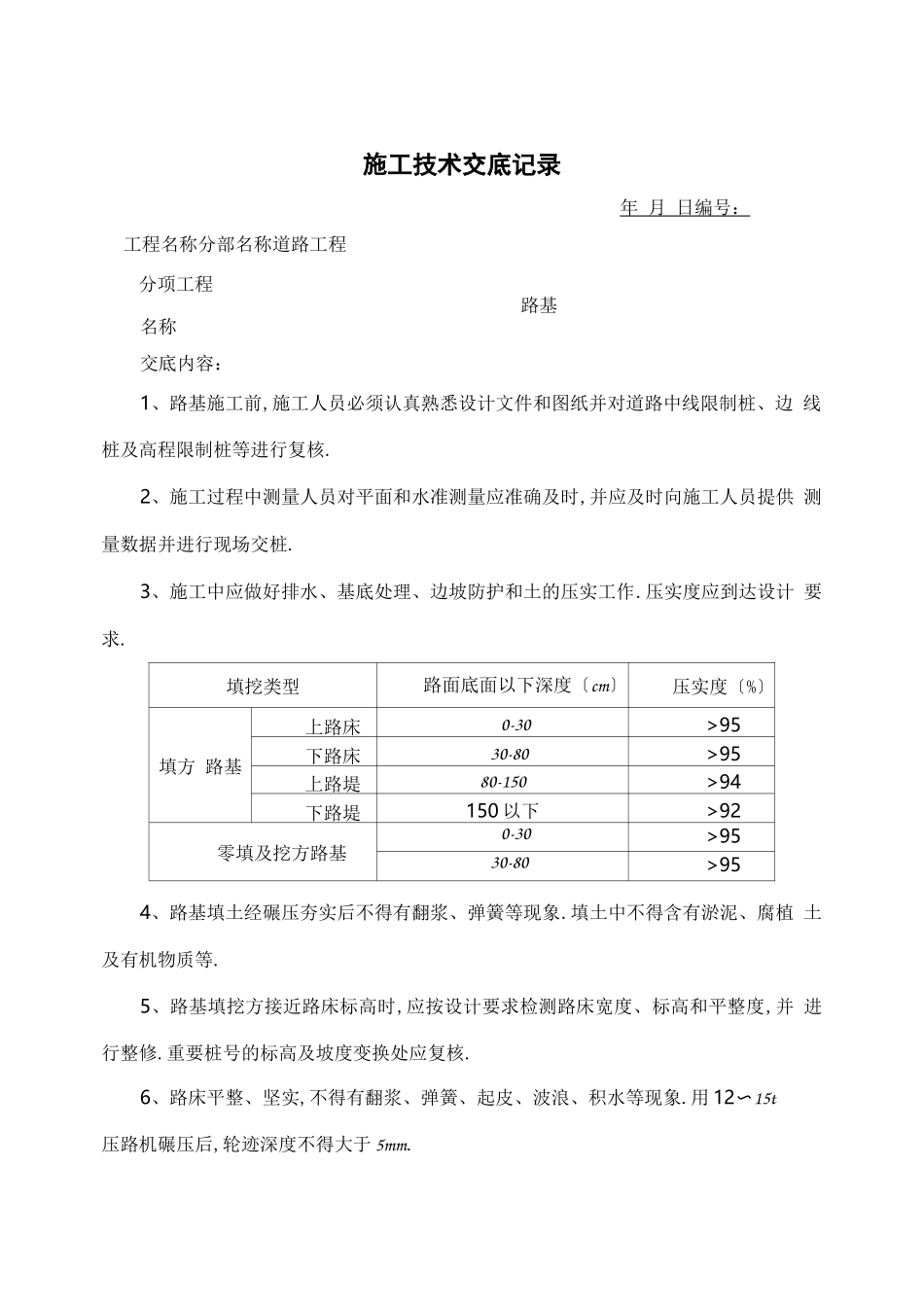

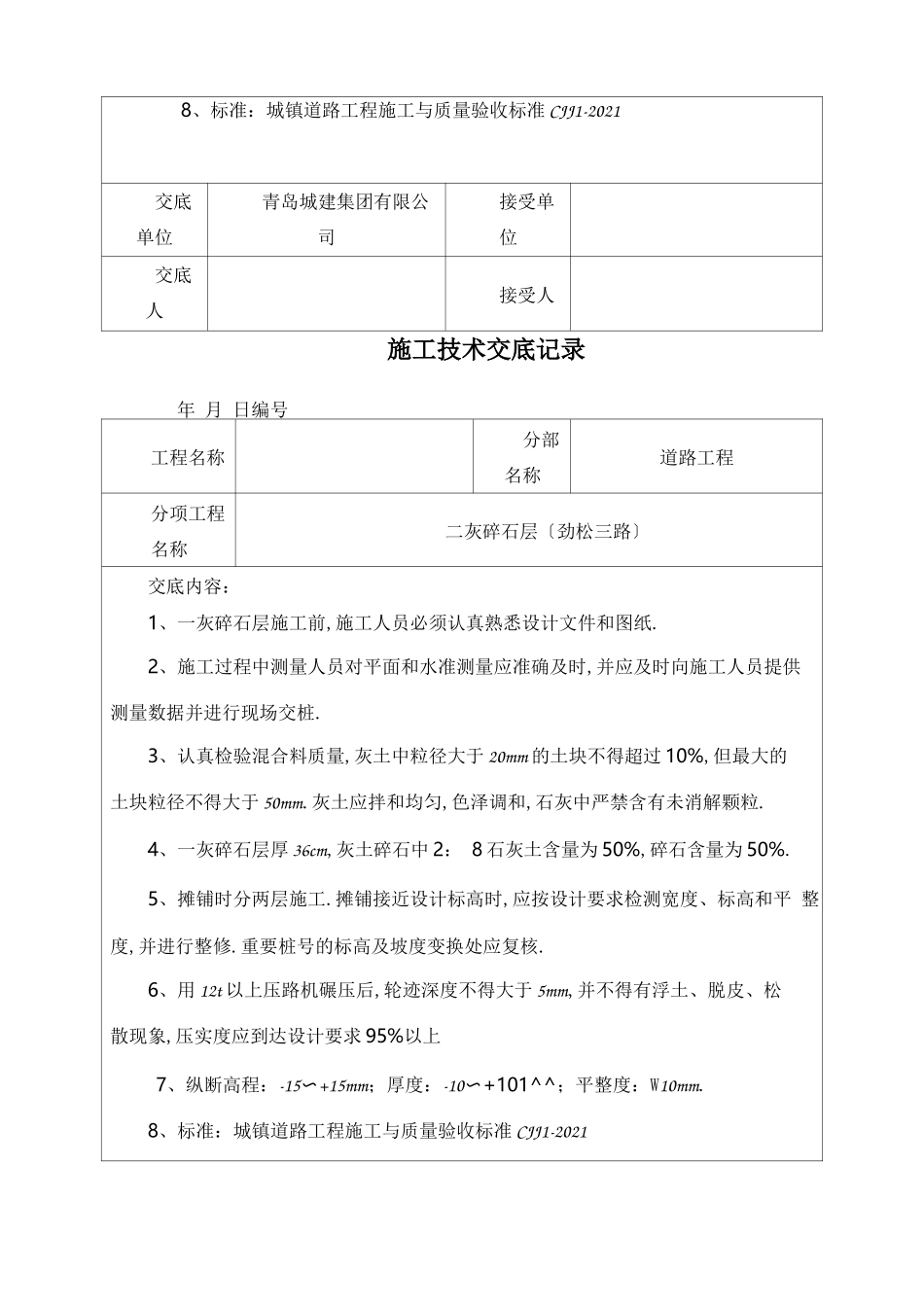

施工技术交底记录年 月 日编号:工程名称分部名称道路工程分项工程路基名称交底内容:1、路基施工前,施工人员必须认真熟悉设计文件和图纸并对道路中线限制桩、边 线桩及高程限制桩等进行复核.2、施工过程中测量人员对平面和水准测量应准确及时,并应及时向施工人员提供 测量数据并进行现场交桩.3、施工中应做好排水、基底处理、边坡防护和土的压实工作.压实度应到达设计 要求.填挖类型路面底面以下深度〔cm〕压实度〔%〕填方 路基上路床0-30>95下路床30-80>95上路堤80-150>94下路堤150 以下>92零填及挖方路基0-30>9530-80>954、路基填土经碾压夯实后不得有翻浆、弹簧等现象.填土中不得含有淤泥、腐植 土及有机物质等.5、路基填挖方接近路床标高时,应按设计要求检测路床宽度、标高和平整度,并 进行整修.重要桩号的标高及坡度变换处应复核.6、路床平整、坚实,不得有翻浆、弹簧、起皮、波浪、积水等现象.用 12〜15t压路机碾压后,轮迹深度不得大于 5mm.7、土路床纵断高程:-20〜+10mm.平整度 W15mm.8、标准:城镇道路工程施工与质量验收标准 CJJ1-2021交底单位青岛城建集团有限公司接受单位交底人接受人施工技术交底记录年 月 日编号工程名称分部名称道路工程分项工程名称二灰碎石层〔劲松三路〕交底内容:1、一灰碎石层施工前,施工人员必须认真熟悉设计文件和图纸.2、施工过程中测量人员对平面和水准测量应准确及时,并应及时向施工人员提供 测量数据并进行现场交桩.3、认真检验混合料质量,灰土中粒径大于 20mm 的土块不得超过 10%,但最大的土块粒径不得大于 50mm.灰土应拌和均匀,色泽调和,石灰中严禁含有未消解颗粒.4、一灰碎石层厚 36cm,灰土碎石中 2: 8 石灰土含量为 50%,碎石含量为 50%.5、摊铺时分两层施工.摊铺接近设计标高时,应按设计要求检测宽度、标高和平 整度,并进行整修.重要桩号的标高及坡度变换处应复核.6、用 12t 以上压路机碾压后,轮迹深度不得大于 5mm,并不得有浮土、脱皮、松散现象,压实度应到达设计要求 95%以上7、纵断高程:-15〜+15mm;厚度:-10〜+101^^;平整度:W10mm.8、标准:城镇道路工程施工与质量验收标准 CJJ1-2021交底单位青岛城建集团有限公司接受单位交底人接受人施工技术交底记录年 月 日编号:工程名称分部名称道路工程分项工程名称一灰碎石层〔伊春路、劲松五路〕交底内容:1、一灰碎石层施工前,施工人员必须认真熟悉设计文件和图纸.2、施工过程中测量人员对平面和水准测量应准...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

道路工程施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
