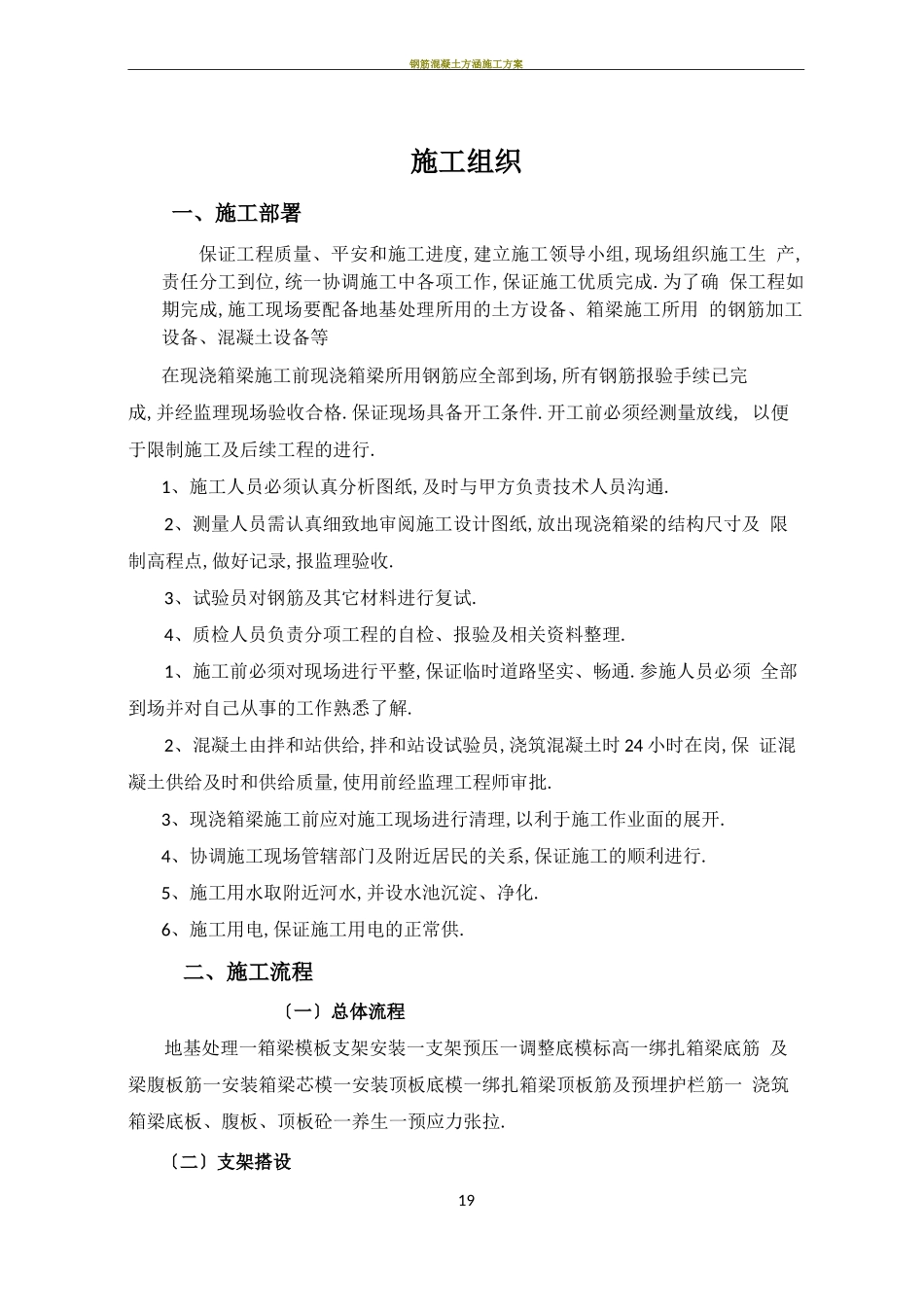

钢筋混凝土方涵施工方案施工组织一、施工部署保证工程质量、平安和施工进度,建立施工领导小组,现场组织施工生 产,责任分工到位,统一协调施工中各项工作,保证施工优质完成
为了确 保工程如期完成,施工现场要配备地基处理所用的土方设备、箱梁施工所用 的钢筋加工设备、混凝土设备等在现浇箱梁施工前现浇箱梁所用钢筋应全部到场,所有钢筋报验手续已完成,并经监理现场验收合格
保证现场具备开工条件
开工前必须经测量放线, 以便于限制施工及后续工程的进行
1、施工人员必须认真分析图纸,及时与甲方负责技术人员沟通
2、测量人员需认真细致地审阅施工设计图纸,放出现浇箱梁的结构尺寸及 限制高程点,做好记录,报监理验收
3、试验员对钢筋及其它材料进行复试
4、质检人员负责分项工程的自检、报验及相关资料整理
1、施工前必须对现场进行平整,保证临时道路坚实、畅通
参施人员必须 全部到场并对自己从事的工作熟悉了解
2、混凝土由拌和站供给,拌和站设试验员,浇筑混凝土时 24 小时在岗,保 证混凝土供给及时和供给质量,使用前经监理工程师审批
3、现浇箱梁施工前应对施工现场进行清理,以利于施工作业面的展开
4、协调施工现场管辖部门及附近居民的关系,保证施工的顺利进行
5、施工用水取附近河水,并设水池沉淀、净化
6、施工用电,保证施工用电的正常供
二、施工流程〔一〕总体流程地基处理一箱梁模板支架安装一支架预压一调整底模标高一绑扎箱梁底筋 及梁腹板筋一安装箱梁芯模一安装顶板底模一绑扎箱梁顶板筋及预埋护栏筋一 浇筑箱梁底板、腹板、顶板砼一养生一预应力张拉

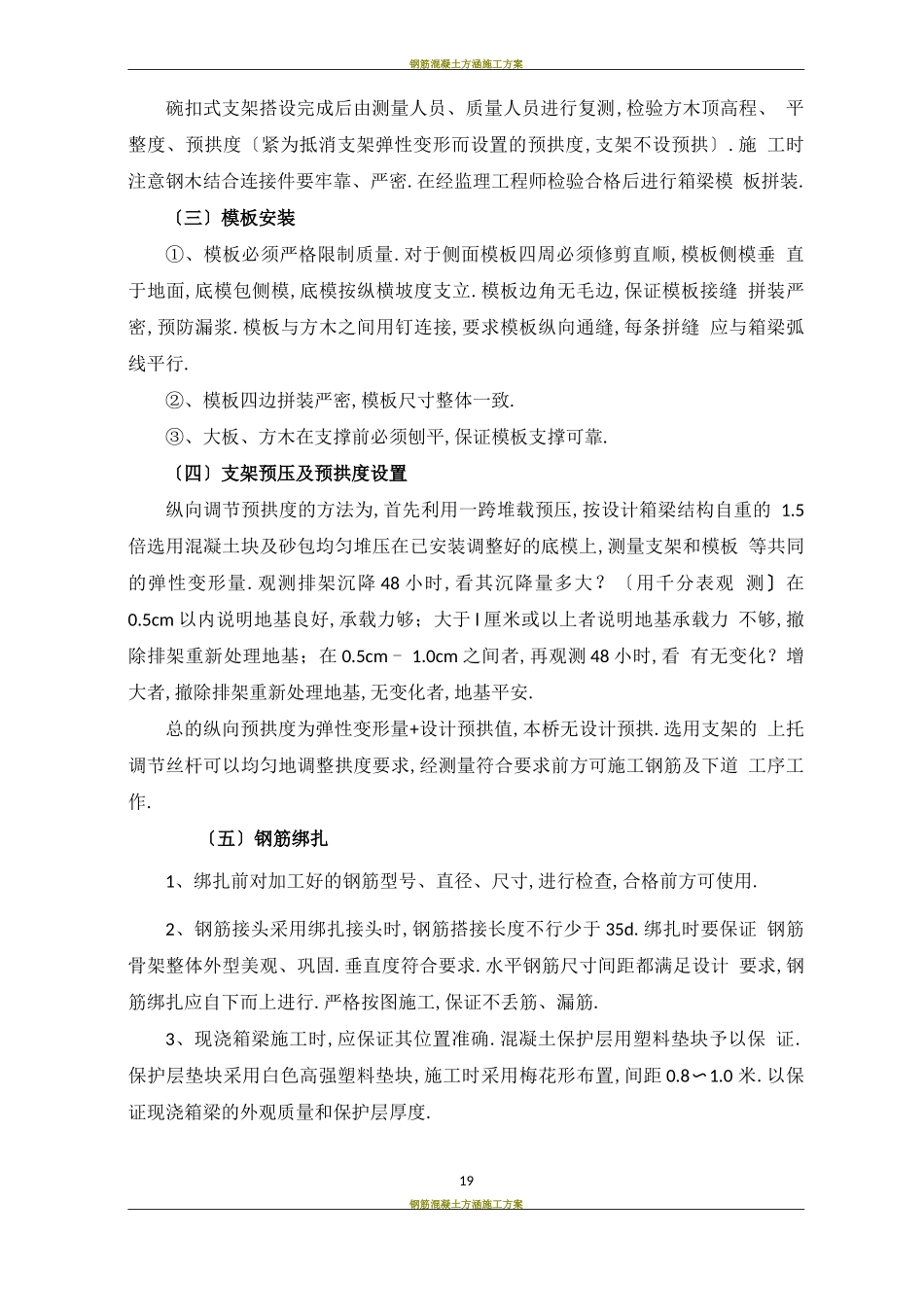

〔二〕支架搭设19钢筋混凝土方涵施工方案碗扣式支架搭设完成后由测量人员、质量人员进行复测,检验方木顶高程、 平整度、预拱度〔紧为抵消支架弹性变形而设置的预拱度,支架不设预拱〕
施 工时注意钢木结合连接件要牢靠、严密

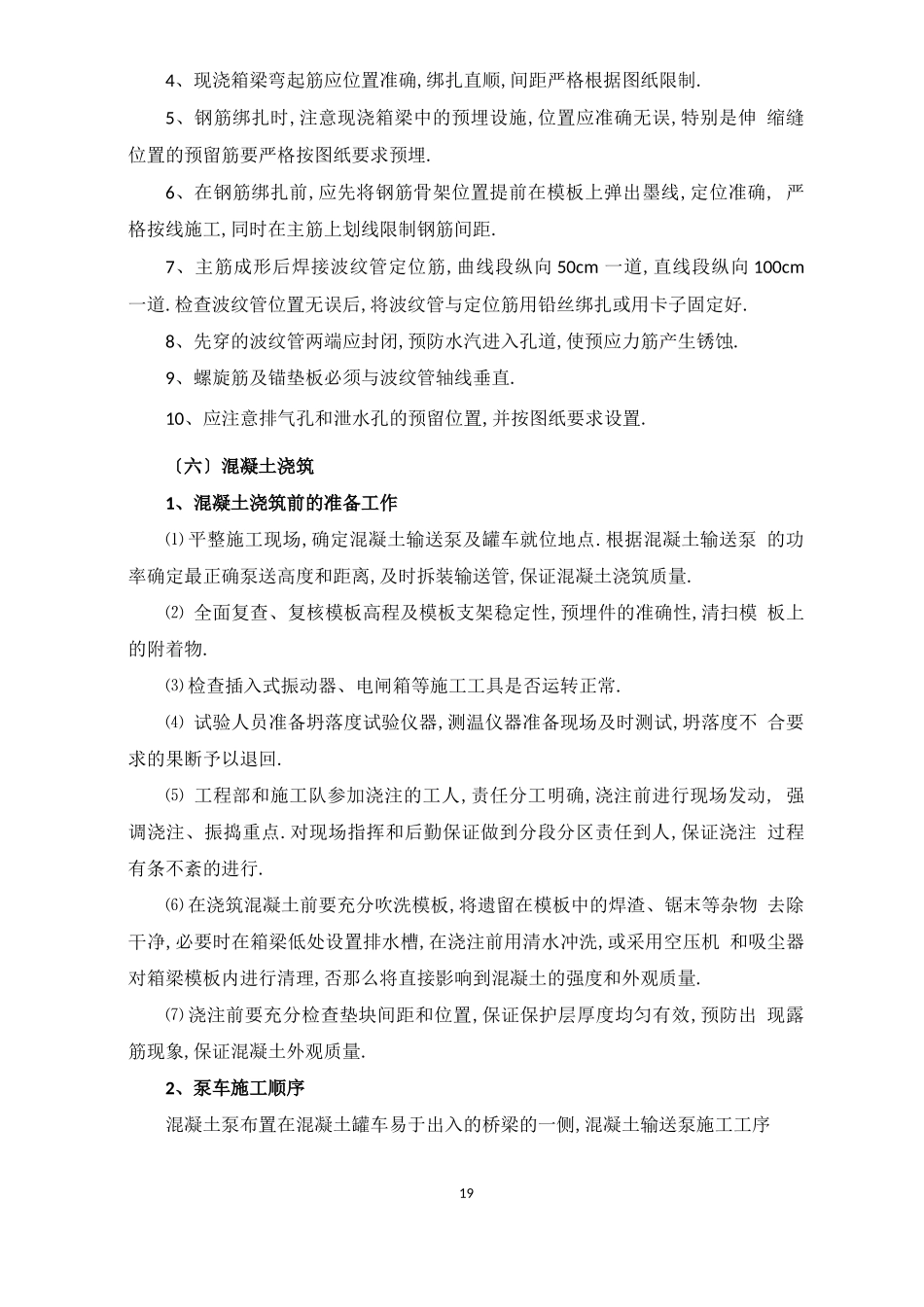

在经监理工程师检验合格后进行箱梁模 板拼装
