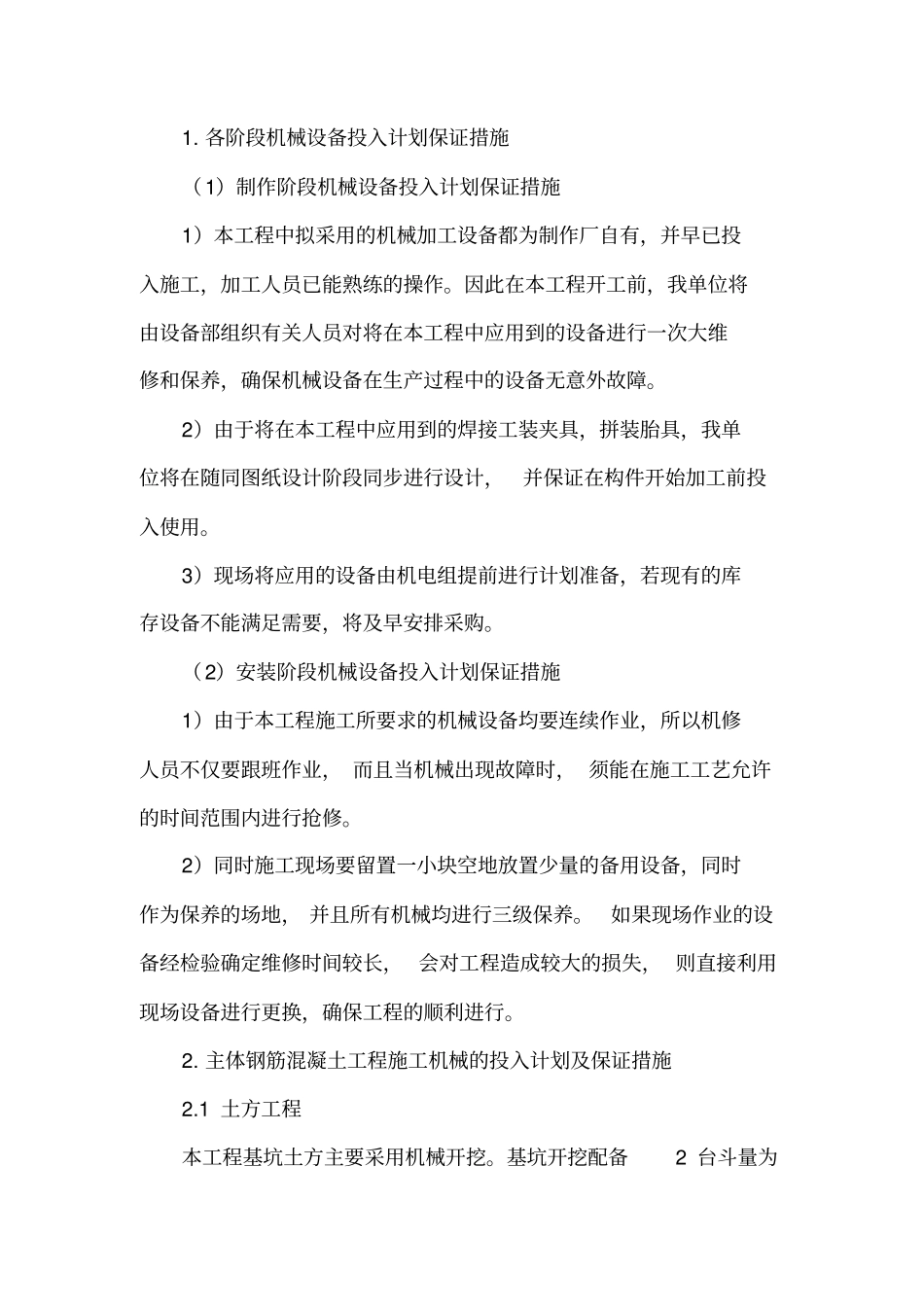

各阶段机械设备投入计划保证措施(1)制作阶段机械设备投入计划保证措施1)本工程中拟采用的机械加工设备都为制作厂自有,并早已投入施工,加工人员已能熟练的操作
因此在本工程开工前,我单位将由设备部组织有关人员对将在本工程中应用到的设备进行一次大维修和保养,确保机械设备在生产过程中的设备无意外故障
2)由于将在本工程中应用到的焊接工装夹具,拼装胎具,我单位将在随同图纸设计阶段同步进行设计,并保证在构件开始加工前投入使用
3)现场将应用的设备由机电组提前进行计划准备,若现有的库存设备不能满足需要,将及早安排采购
(2)安装阶段机械设备投入计划保证措施1)由于本工程施工所要求的机械设备均要连续作业,所以机修人员不仅要跟班作业, 而且当机械出现故障时, 须能在施工工艺允许的时间范围内进行抢修
2)同时施工现场要留置一小块空地放置少量的备用设备,同时作为保养的场地, 并且所有机械均进行三级保养
如果现场作业的设备经检验确定维修时间较长, 会对工程造成较大的损失, 则直接利用现场设备进行更换,确保工程的顺利进行
主体钢筋混凝土工程施工机械的投入计划及保证措施2

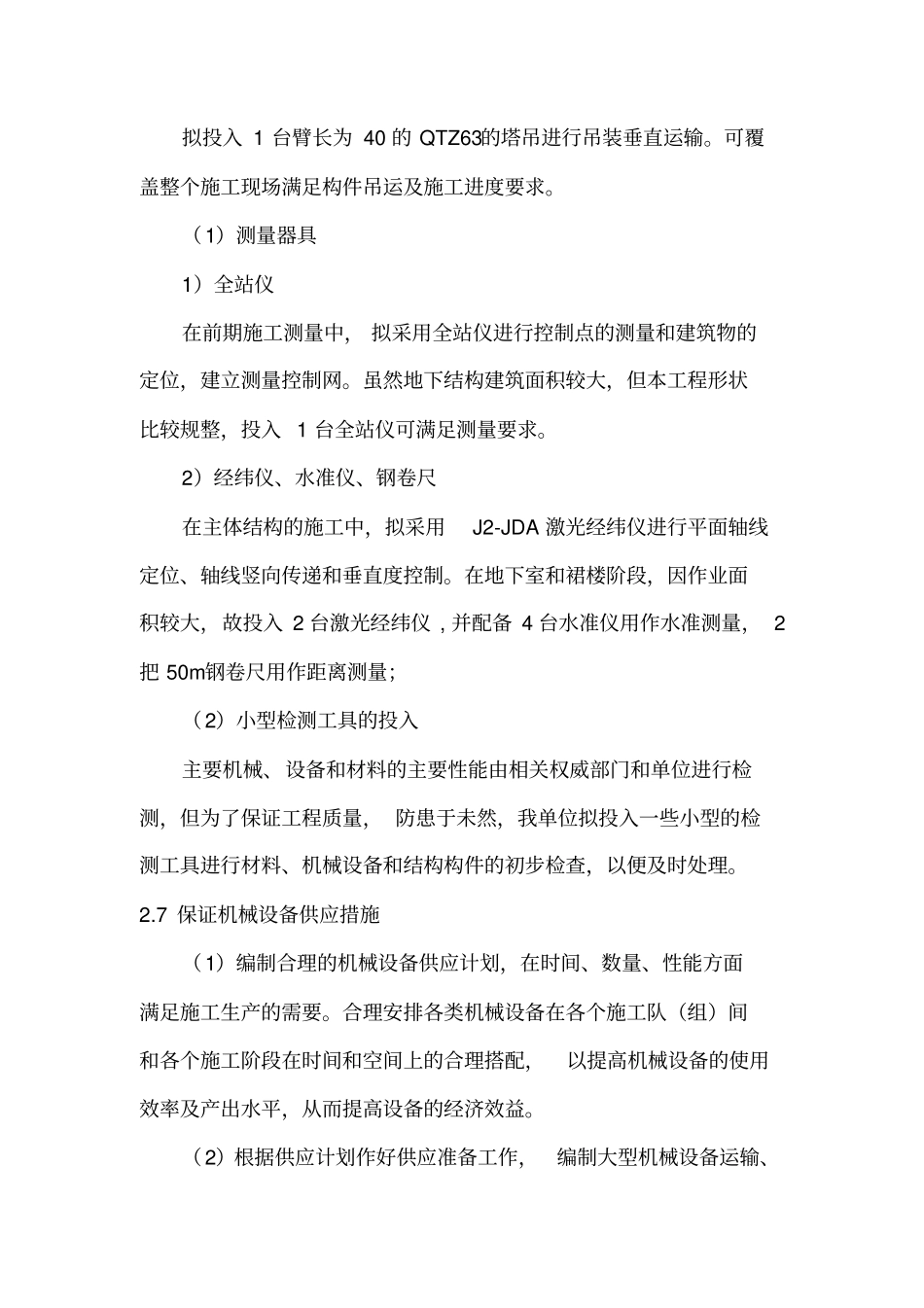

1 土方工程本工程基坑土方主要采用机械开挖
基坑开挖配备2 台斗量为1m3的反铲挖掘机将土装入自卸土方运输车内,用 10 台自卸土方运输车(装载 8m3)完全可满足施工进度要求
2 钢筋工程现场配备钢筋加工场木工棚各一个,每个钢筋加工场配备2 台调直机, 2 台切断机, 2 台闪光对焊机和 2 台弯曲机, 2 台套丝机
同时现场 8 台交流电焊机和3 台直流电焊机可满足现场施工进度要求
3 模板工程根据进度安排,每个模板、木方加工场共配备2 台圆盘锯、 2 台平刨和 2 台压刨可满足施工要求,同时在施工现场设置20 台手持电动锯用作现场模板的局部切割、调整,以保证模板施工质量
4 混凝土工程插入式振动棒、平板
