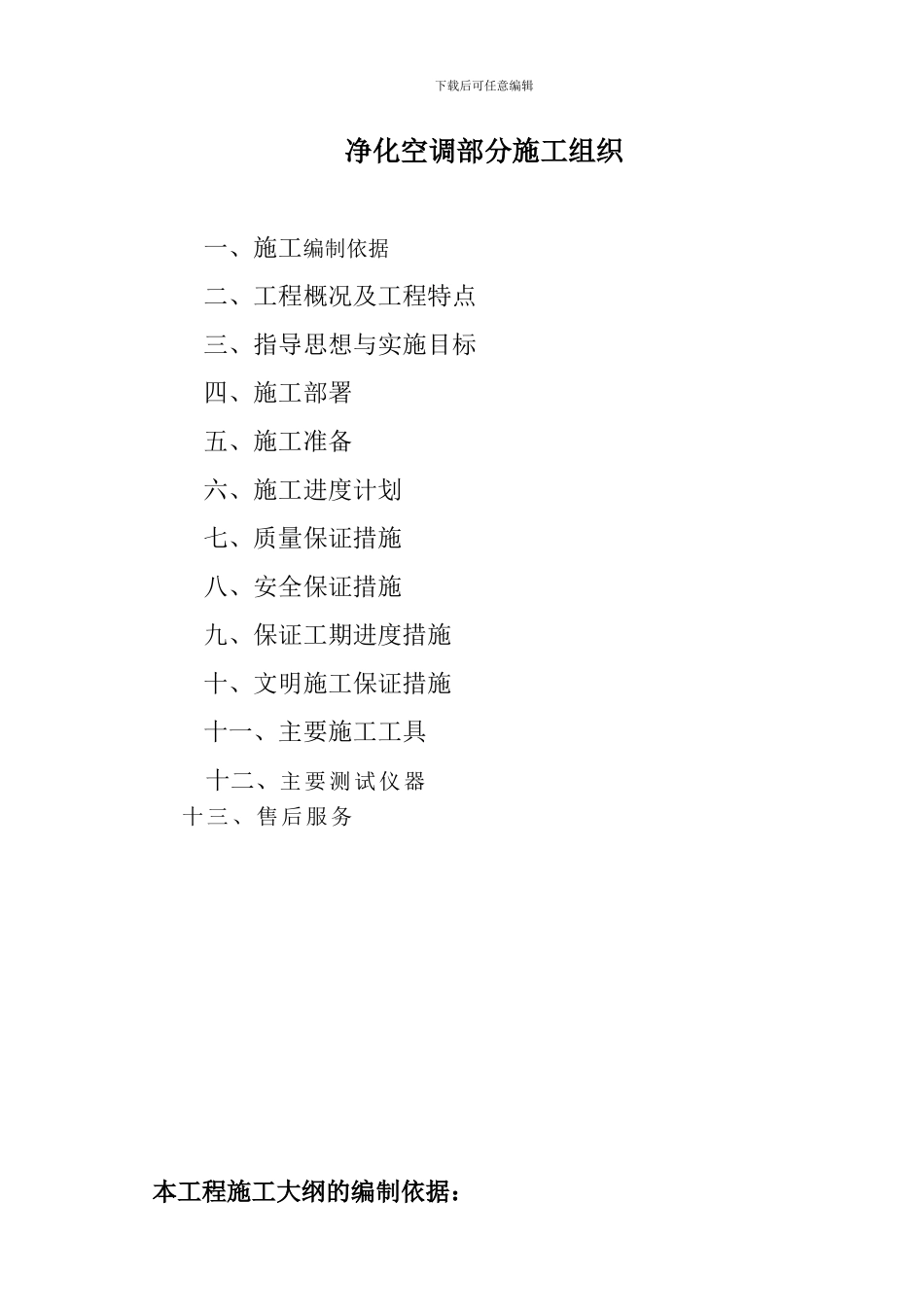

下载后可任意编辑净化空调部分施工组织一、施工编制依据二、工程概况及工程特点三、指导思想与实施目标四、施工部署五、施工准备六、施工进度计划七、质量保证措施八、安全保证措施九、保证工期进度措施十、文明施工保证措施十一、主要施工工具十二、主要测试仪器十三、售后服务本工程施工大纲的编制依据:下载后可任意编辑1、《通风空调工程施工及验收法律规范》(GB50243-2024);2、《采暖与卫生工程施工及验收法律规范》(GBJ242-82);3、《工业金属管道及工程施工及验收法律规范》 (GB50235-97);4、《洁净室施工及验收法律规范》(JGJ71-90);5、《低压电气施工及验收法律规范》(GB50254-96);6、《1KV 及以下配线工程施工及验收法律规范》( GB50258-96);7、《电气照明装置施工及验收法律规范》(GB50259-96);8、《接地装置施工及验收法律规范》(GB50169-92); 工程概况及工程特点一、工程概况本工程为山东新巨丰科技包装有限责任公司设备安装工程。工程范围:1、车间彩钢板隔断、吊顶、彩钢板门、窗的制作材料及安装(包括:净化区域、一般生产区域等);2、通风设施材料、制作及安装、保温,(包括:风管、调风箱(阀)、高效过滤器、铝合金百叶窗、除尘器、排风机、臭氧发生器等);3、给排水系统材料、制作及安装,(包括:建筑墙外一米以内的给排水管道、洗涤盆、地漏等;不含盥洗间、卫生间用具);4、动力、照明系统制作材料及安装,(包括电源线路、镀锌板盒式电桥、套管及配电箱(柜)、电源插座、灯具、开关等;不含配电间内的总电源控制柜)。5、动力设备系统材料、制作及安装,(包括:组合式空调箱机组、与制冷设备相连的冷冻水管道及保温、水泵等;不含分体式空调机、冷水机组(或风冷式模块机组)、冷却塔、空气压缩机、储气罐、冷冻式压缩空气干燥器及过滤器(P 级、M 级、S 级和 A 级)等,即空调系统冷、热源供应设施);6、消防系统制作材料及安装,(包括:自动控制系统、感烟器、报警器、手动按钮、安全指示灯、应急灯等);7、压缩空气管道、纯化水管道、饮用水管道、各种蒸汽管道、注射用水管道、纯蒸汽管道的管件及安装。施工期限:下载后可任意编辑合同签定后 2 日后进场,在 60 天(日历天)内完成。根据上述特点,我公司将以我们对净化工程施工的成熟经验和管理办法,以饱满的精神:求实的工作作风,创一流的施工质量,一流的工程速度,确保达到优良工程,圆满通过卫生局验收。二、工程特点本工程为山东...
