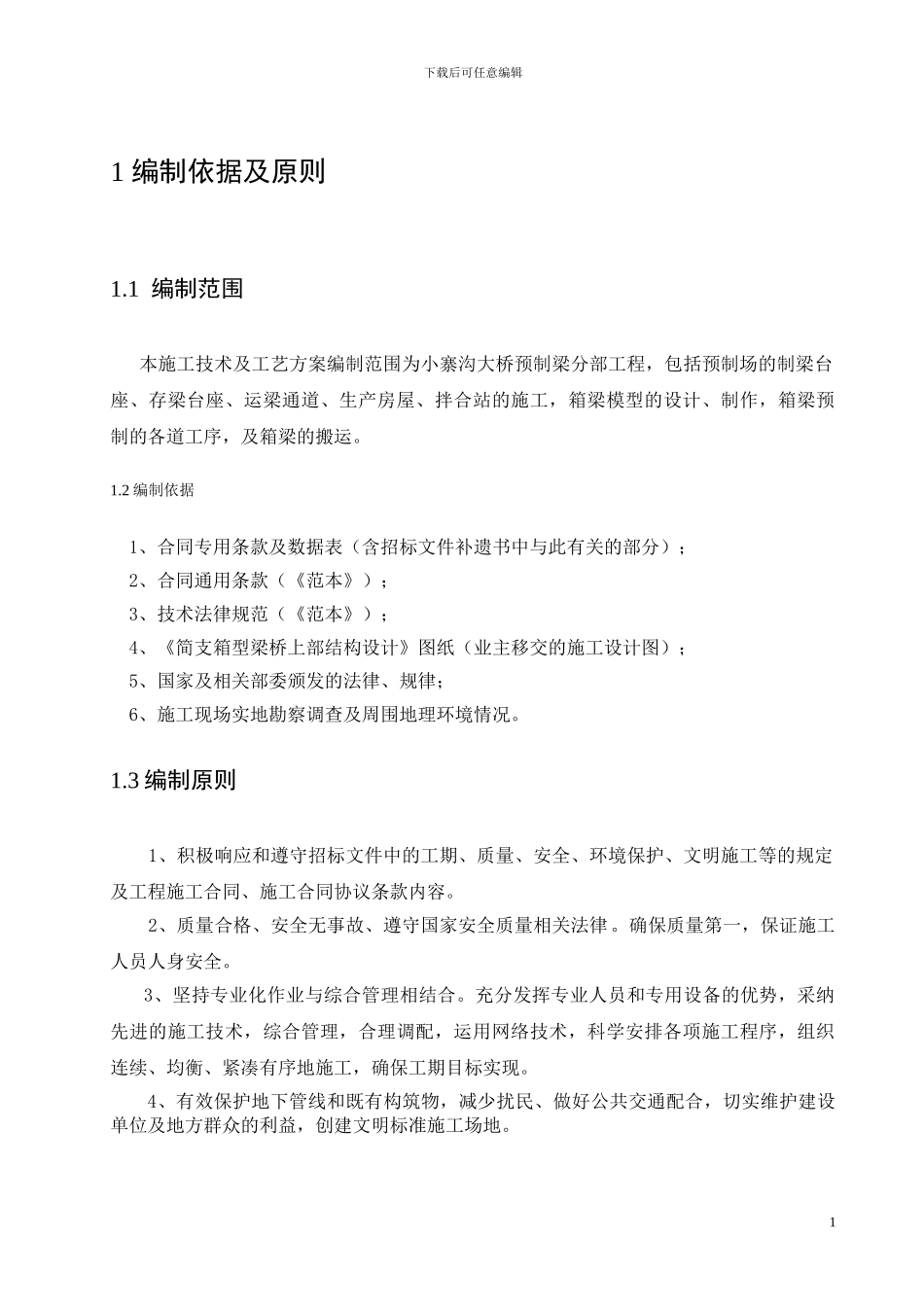

1 编制范围 本施工技术及工艺方案编制范围为小寨沟大桥预制梁分部工程,包括预制场的制梁台座、存梁台座、运梁通道、生产房屋、拌合站的施工,箱梁模型的设计、制作,箱梁预制的各道工序,及箱梁的搬运
2 编制依据1、合同专用条款及数据表(含招标文件补遗书中与此有关的部分);2、合同通用条款(《范本》);3、技术法律规范(《范本》);4、《简支箱型梁桥上部结构设计》图纸(业主移交的施工设计图);5、国家及相关部委颁发的法律、规律;6、施工现场实地勘察调查及周围地理环境情况
3 编制原则 1、积极响应和遵守招标文件中的工期、质量、安全、环境保护、文明施工等的规定及工程施工合同、施工合同协议条款内容
2、质量合格、安全无事故、遵守国家安全质量相关法律
确保质量第一,保证施工人员人身安全
3、坚持专业化作业与综合管理相结合
充分发挥专业人员和专用设备的优势,采纳先进的施工技术,综合管理,合理调配,运用网络技术,科学安排各项施工程序,组织连续、均衡、紧凑有序地施工,确保工期目标实现
4、有效保护地下管线和既有构筑物,减少扰民、做好公共交通配合,切实维护建设单位及地方群众的利益,创建文明标准施工场地

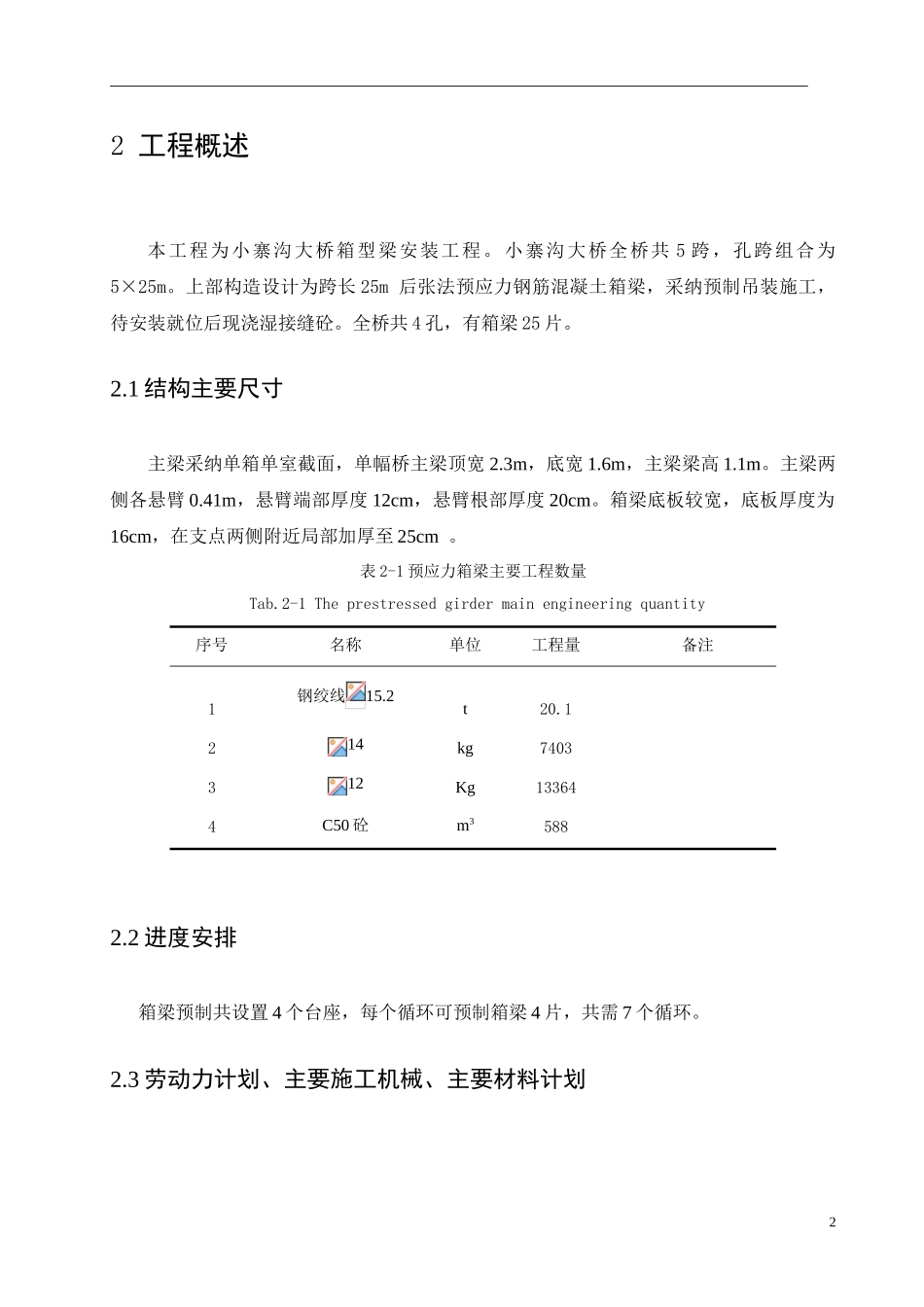

1 2 工程概述 本工程为小寨沟大桥箱型梁安装工程
小寨沟大桥全桥共 5 跨,孔跨组合为 5×25m
上部构造设计为跨长 25m 后张法预应力钢筋混凝土箱梁,采纳预制吊装施工,待安装就位后现浇湿接缝砼
全桥共 4 孔,有箱梁 25 片
1 结构主要尺寸 主梁采纳单箱单室截面,单幅桥主梁顶宽 2
3m,底宽 1
6m,主梁梁高 1
主梁两侧各悬臂 0
41m,悬臂端部厚度 12cm,悬臂根部厚度 20cm
箱梁底板较宽,底板厚度为16cm,在支点两侧附近局部加厚至 25cm
表 2-1 预应力箱梁主要工程数量 Tab
2-1 The p
