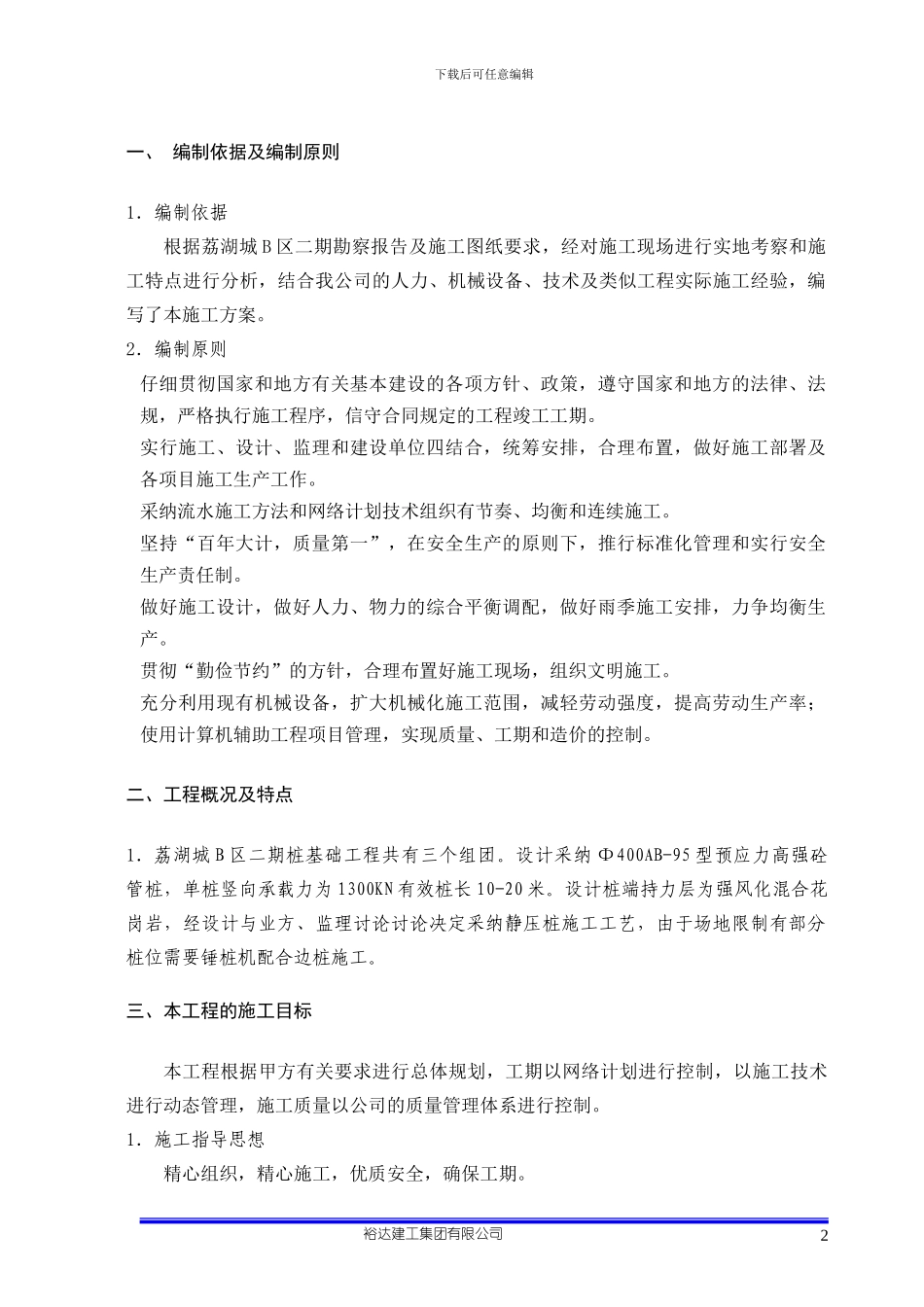

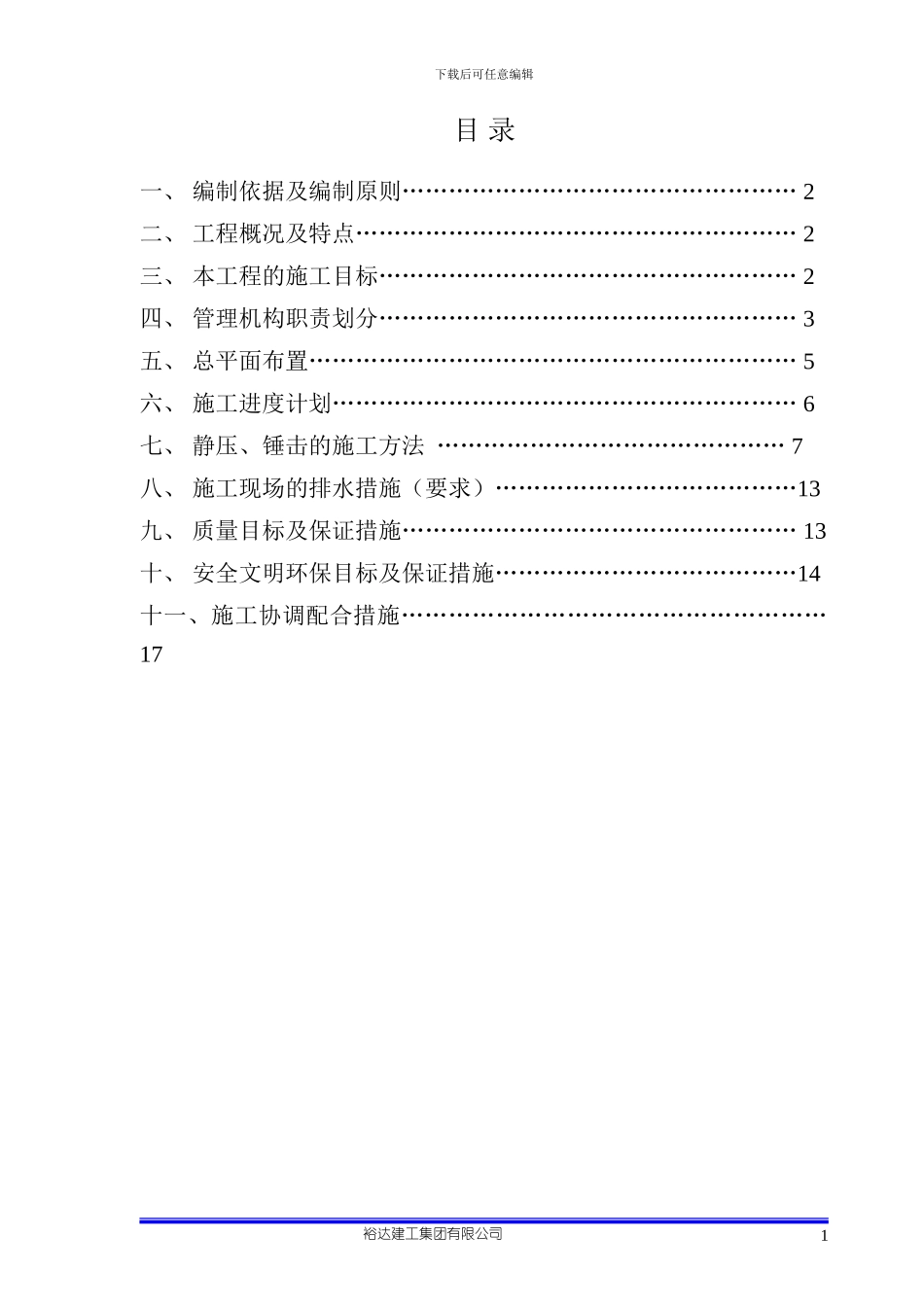

下载后可任意编辑目 录一、 编制依据及编制原则…………………………………………… 2二、 工程概况及特点………………………………………………… 2三、 本工程的施工目标……………………………………………… 2四、 管理机构职责划分……………………………………………… 3五、 总平面布置……………………………………………………… 5六、 施工进度计划…………………………………………………… 6七、 静压、锤击的施工方法 ……………………………………… 7八、 施工现场的排水措施(要求)…………………………………13九、 质量目标及保证措施…………………………………………… 13十、 安全文明环保目标及保证措施…………………………………14十一、施工协调配合措施………………………………………………17 裕达建工集团有限公司1下载后可任意编辑一、 编制依据及编制原则1.编制依据根据荔湖城 B 区二期勘察报告及施工图纸要求,经对施工现场进行实地考察和施工特点进行分析,结合我公司的人力、机械设备、技术及类似工程实际施工经验,编写了本施工方案
2.编制原则仔细贯彻国家和地方有关基本建设的各项方针、政策,遵守国家和地方的法律、法规,严格执行施工程序,信守合同规定的工程竣工工期
实行施工、设计、监理和建设单位四结合,统筹安排,合理布置,做好施工部署及各项目施工生产工作
采纳流水施工方法和网络计划技术组织有节奏、均衡和连续施工
坚持“百年大计,质量第一”,在安全生产的原则下,推行标准化管理和实行安全生产责任制
做好施工设计,做好人力、物力的综合平衡调配,做好雨季施工安排,力争均衡生产
贯彻“勤俭节约”的方针,合理布置好施工现场,组织文明施工
充分利用现有机械设备,扩大机械化施工范围,减轻劳动强度,提高劳动生产率;使用计算机辅助工程项目管理,实现质量、工期和造价的控制

二、工程概况及特点1.荔
