施工组织总设计评审单VIP免费

施工组织总设计评审单_第1页
1/4
施工组织总设计评审单_第2页
2/4
施工组织总设计评审单_第3页
3/4

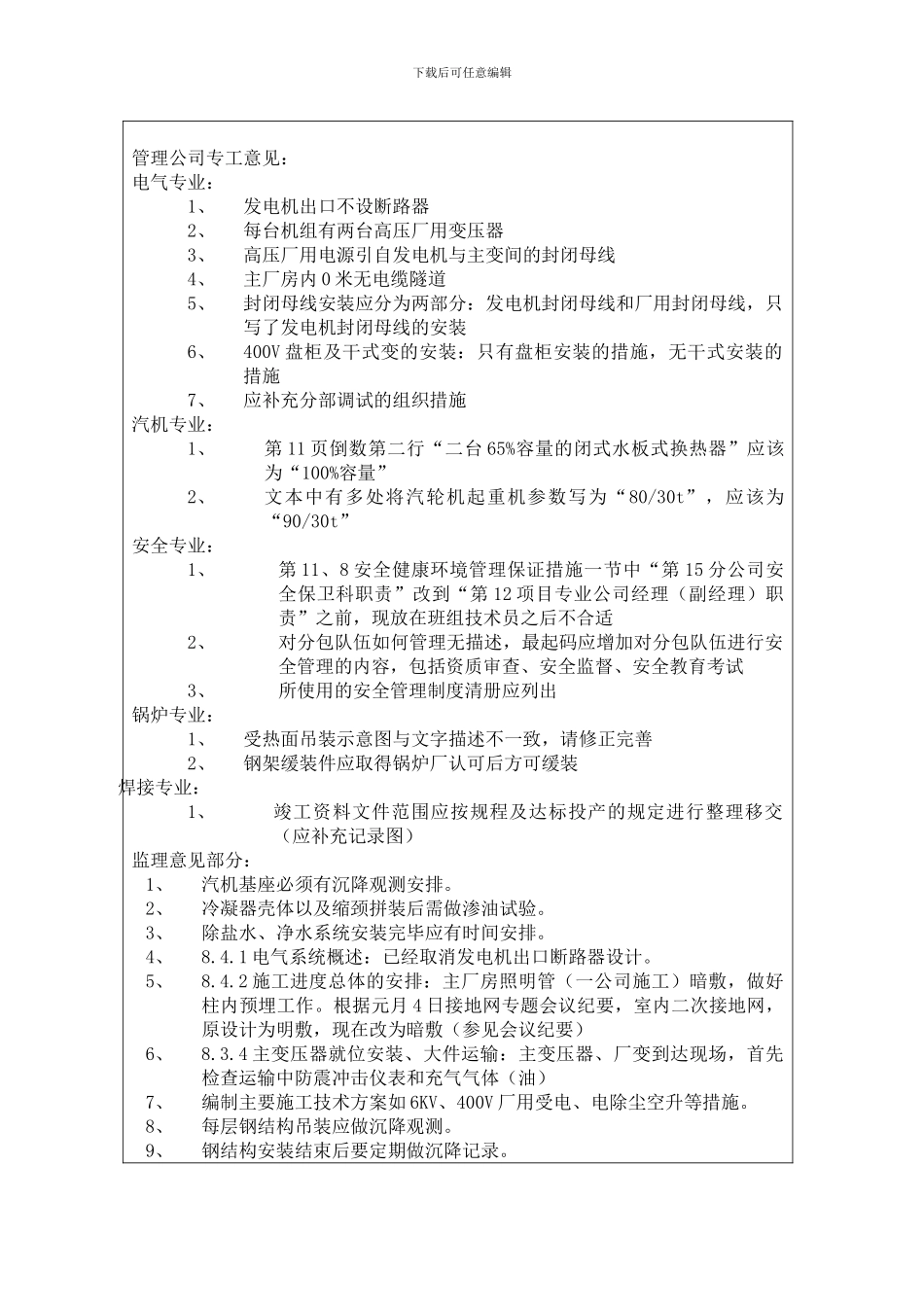

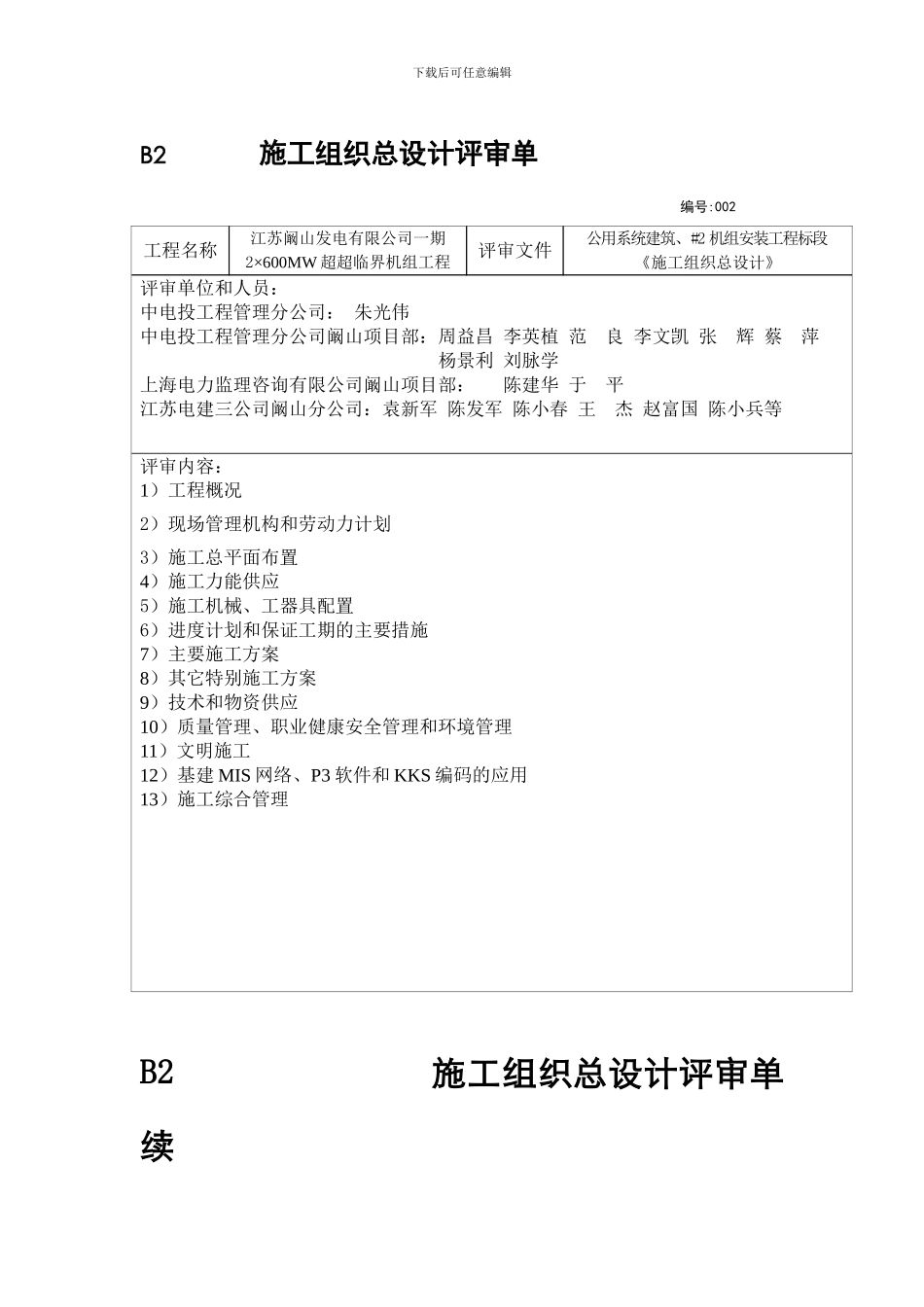

下载后可任意编辑B2 施工组织总设计评审单编号:002工程名称江苏阚山发电有限公司一期2×600MW 超超临界机组工程评审文件公用系统建筑、#2 机组安装工程标段《施工组织总设计》评审单位和人员:中电投工程管理分公司: 朱光伟中电投工程管理分公司阚山项目部:周益昌 李英植 范 良 李文凯 张 辉 蔡 萍杨景利 刘脉学 上海电力监理咨询有限公司阚山项目部: 陈建华 于 平 江苏电建三公司阚山分公司:袁新军 陈发军 陈小春 王 杰 赵富国 陈小兵等评审内容:1)工程概况2)现场管理机构和劳动力计划3)施工总平面布置4)施工力能供应5)施工机械、工器具配置6)进度计划和保证工期的主要措施7)主要施工方案8)其它特别施工方案9)技术和物资供应10)质量管理、职业健康安全管理和环境管理11)文明施工12)基建 MIS 网络、P3 软件和 KKS 编码的应用13)施工综合管理B2 施工组织总设计评审单 续下载后可任意编辑专家意见:1、总平管理应根据工程管理公司的相关规定进行。2、用水、用电应考虑分阶段的总量以便于业主申请。3、请补充汽机专业机具规格。4、请考虑中央水泵房年底投产会不会影响#1 机组分部试运冷却水的使用。5、满堂脚手架的间距应有施工方案,根据支撑重量进行计算,做到定量,而不应以“适当加密”这样定性,要严格根据施工方案进行操作。6、定子用双机抬吊要复核定子的到货时间早于汽缸就位时间,否则要偏离中心,是否要重新核算。7、请核对定子的重量。8、在施工组织设计中出现了“发电机定子吊装采纳定子抬升装置”的描述,与实际不符,请调整相关内容。9、质量、安全等管理体系应纳入整个工程的管理体系。10、请考虑衬胶蝶阀法兰结合面不加橡胶垫片密封是否可行,可能会压碎衬胶。11、现场设备维护保养建议挂牌,标明维护内容、要求、时间、责任人、实际维护时间和维护人签名等,以便检查。评审会成员意见:1、请详细说明发电机定子的卸车和就位方案。2、#2 机组小口径管的二次设计应尽量与#1 机组的保持一致。3、三公司考虑为#2 汽轮机安装一台小门吊以保证工期。4、请补充#2 机组工期的详细保证措施。5、请重新排定#2 机组的节点工期。6、请补充水土保持方面的相关内容。7、请补充灰场的工期保证措施。8、锅炉的缓装杆件应取得锅炉厂的认可后方可实施。9、请补充保温工程的施工措施。10、请补充焊接方面的防护措施。11、设备与设备之间、三公司与一公司之间的交叉施工要统筹考虑,请细化说明。...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工组织总设计评审单

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
