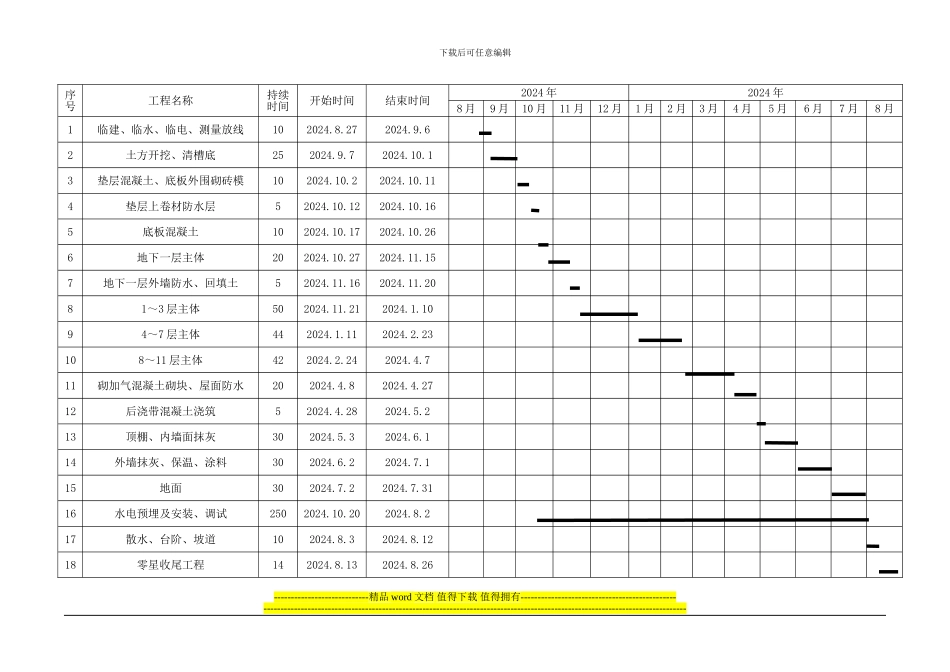

下载后可任意编辑----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------序号工程名称持续时间开始时间结束时间2024 年2024 年8 月9 月10 月11 月12 月1 月2 月3 月4 月5 月6 月7 月8 月1临建、临水、临电、测量放线102024.8.272024.9.6 2土方开挖、清槽底252024.9.72024.10.1 3垫层混凝土、底板外围砌砖模102024.10.22024.10.11 4垫层上卷材防水层52024.10.122024.10.16 5底板混凝土102024.10.172024.10.26 6地下一层主体202024.10.272024.11.15 7地下一层外墙防水、回填土52024.11.162024.11.20 81~3 层主体502024.11.212024.1.10 94~7 层主体442024.1.112024.2.23 108~11 层主体422024.2.242024.4.7 11砌加气混凝土砌块、屋面防水202024.4.82024.4.27 12后浇带混凝土浇筑52024.4.282024.5.2 13顶棚、内墙面抹灰302024.5.32024.6.1 14外墙抹灰、保温、涂料302024.6.22024.7.1 15地面302024.7.22024.7.31 16水电预埋及安装、调试2502024.10.202024.8.2 17散水、台阶、坡道102024.8.32024.8.12 18零星收尾工程142024.8.132024.8.26 下载后可任意编辑3 计划开竣工日期和施工进度计划表 计划开工日期 2011 年 8 月 27 日,竣工日期 2012 年 8 月 26 日----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------
