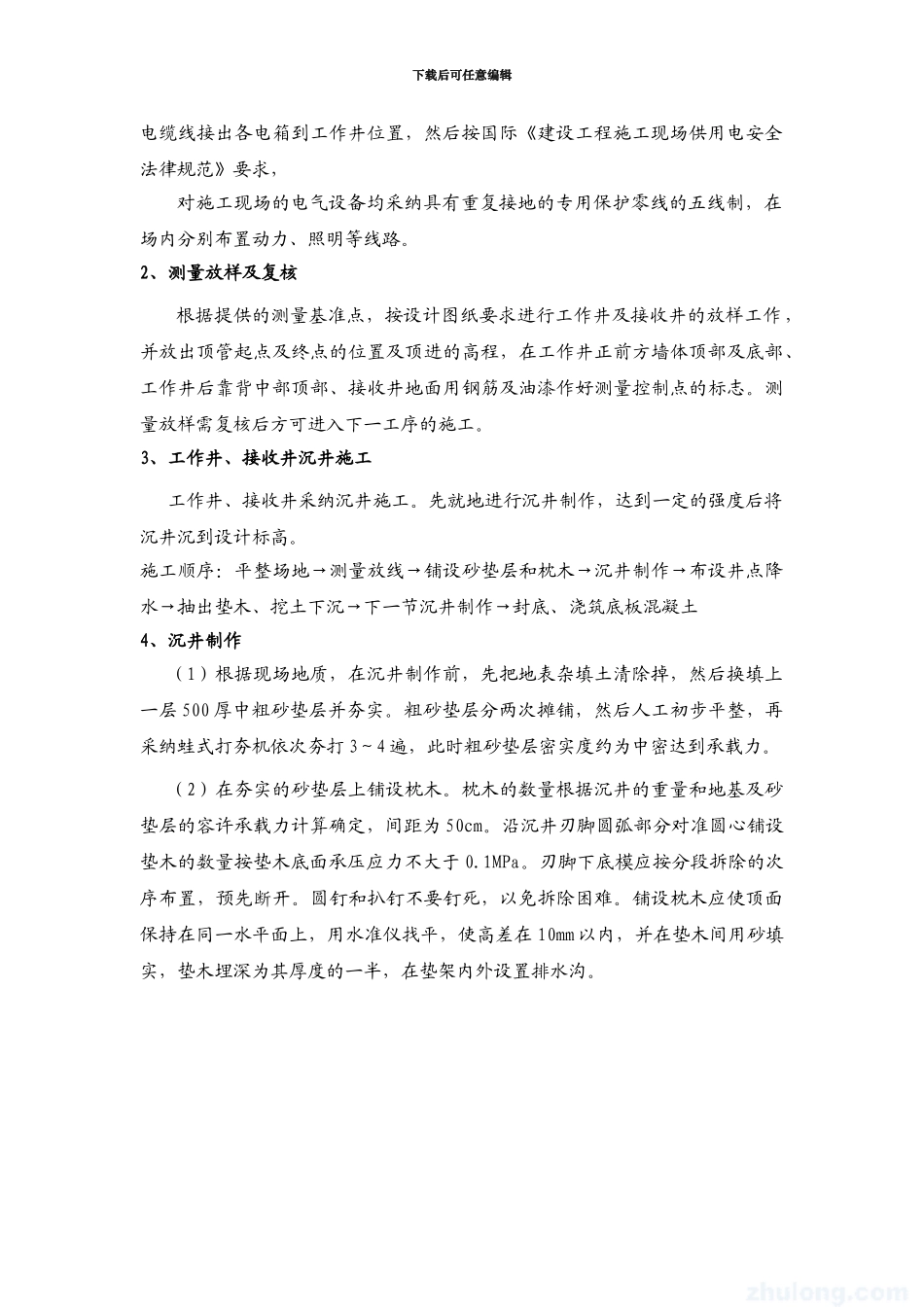

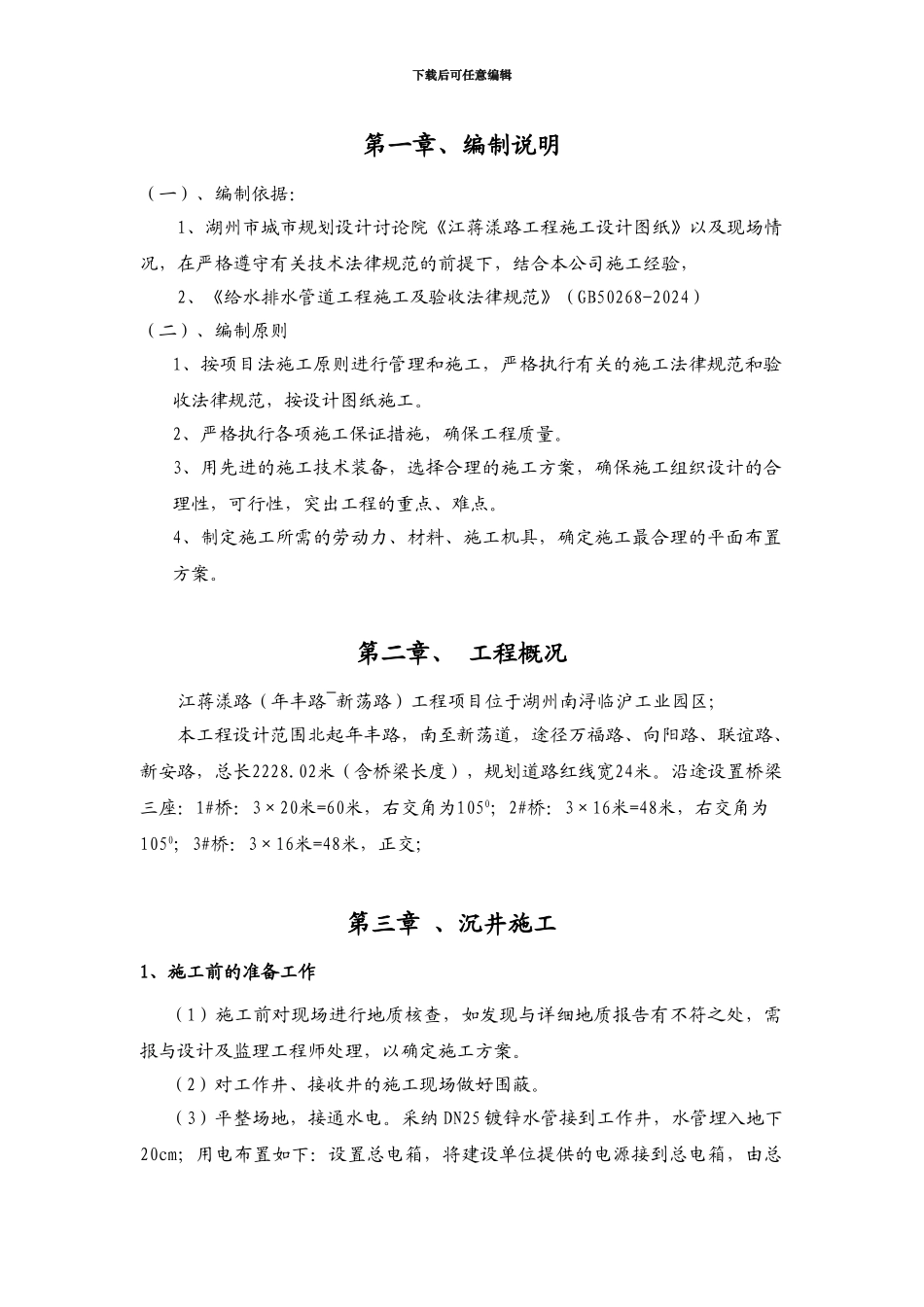

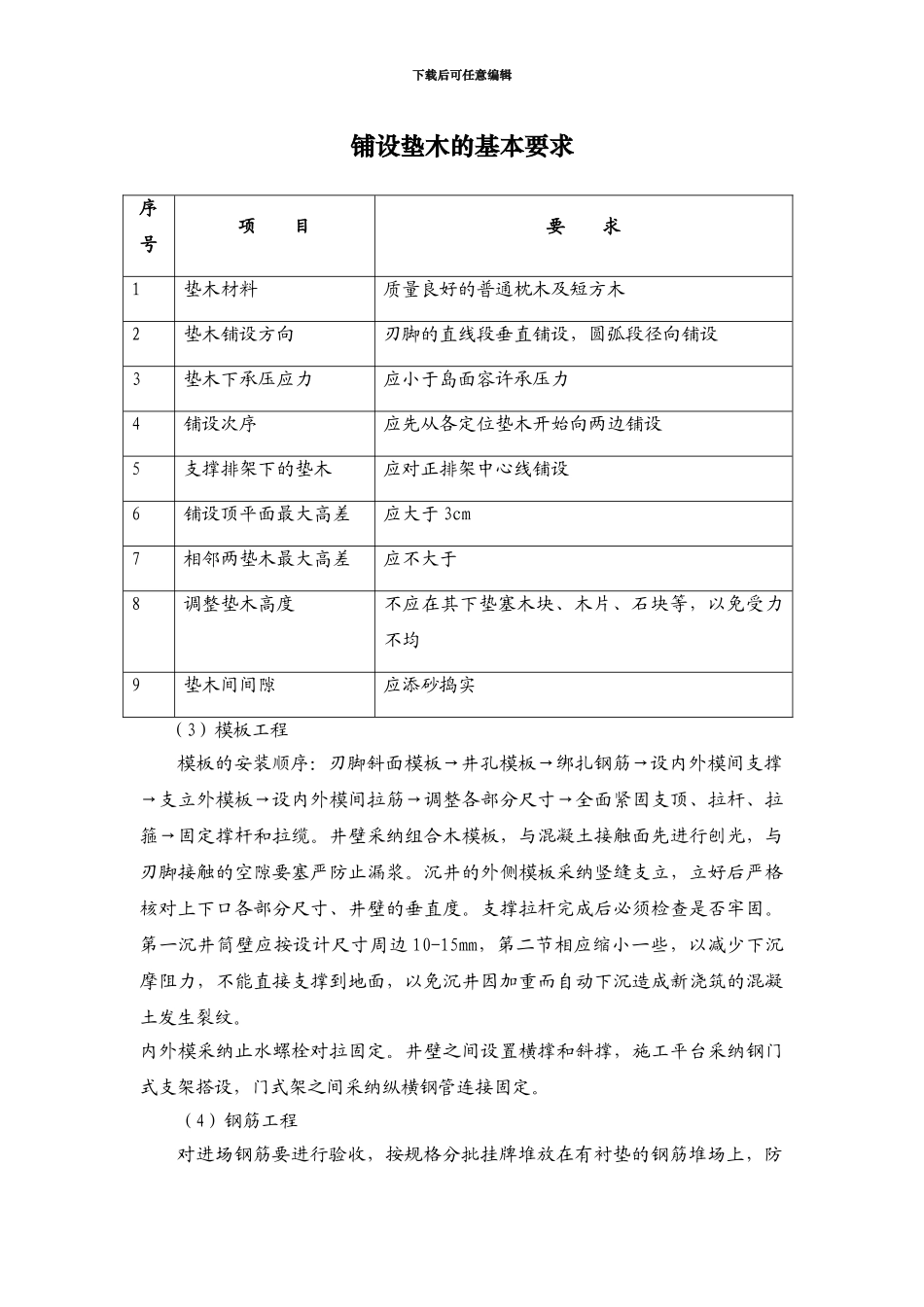

下载后可任意编辑第一章、编制说明(一)、编制依据:1、湖州市城市规划设计讨论院《江蒋漾路工程施工设计图纸》以及现场情况,在严格遵守有关技术法律规范的前提下,结合本公司施工经验,2、《给水排水管道工程施工及验收法律规范》(GB50268-2024)(二)、编制原则1、按项目法施工原则进行管理和施工,严格执行有关的施工法律规范和验收法律规范,按设计图纸施工。2、严格执行各项施工保证措施,确保工程质量。3、用先进的施工技术装备,选择合理的施工方案,确保施工组织设计的合理性,可行性,突出工程的重点、难点。4、制定施工所需的劳动力、材料、施工机具,确定施工最合理的平面布置方案。第二章、 工程概况江蒋漾路(年丰路~新荡路)工程项目位于湖州南浔临沪工业园区;本工程设计范围北起年丰路,南至新荡道,途径万福路、向阳路、联谊路、新安路,总长2228.02米(含桥梁长度),规划道路红线宽24米。沿途设置桥梁三座:1#桥:3×20米=60米,右交角为1050;2#桥:3×16米=48米,右交角为1050;3#桥:3×16米=48米,正交;第三章 、沉井施工1、施工前的准备工作(1)施工前对现场进行地质核查,如发现与详细地质报告有不符之处,需报与设计及监理工程师处理,以确定施工方案。(2)对工作井、接收井的施工现场做好围蔽。(3)平整场地,接通水电。采纳 DN25 镀锌水管接到工作井,水管埋入地下20cm;用电布置如下:设置总电箱,将建设单位提供的电源接到总电箱,由总下载后可任意编辑电缆线接出各电箱到工作井位置,然后按国际《建设工程施工现场供用电安全法律规范》要求,对施工现场的电气设备均采纳具有重复接地的专用保护零线的五线制,在场内分别布置动力、照明等线路。2、测量放样及复核根据提供的测量基准点,按设计图纸要求进行工作井及接收井的放样工作,并放出顶管起点及终点的位置及顶进的高程,在工作井正前方墙体顶部及底部、工作井后靠背中部顶部、接收井地面用钢筋及油漆作好测量控制点的标志。测量放样需复核后方可进入下一工序的施工。3、工作井、接收井沉井施工工作井、接收井采纳沉井施工。先就地进行沉井制作,达到一定的强度后将沉井沉到设计标高。施工顺序:平整场地→测量放线→铺设砂垫层和枕木→沉井制作→布设井点降水→抽出垫木、挖土下沉→下一节沉井制作→封底、浇筑底板混凝土4、沉井制作(1)根据现场地质,在沉井制作前,先把地表杂填土清除掉,然后换填上一层 500 厚中粗砂垫层并夯实。粗砂垫层分...
