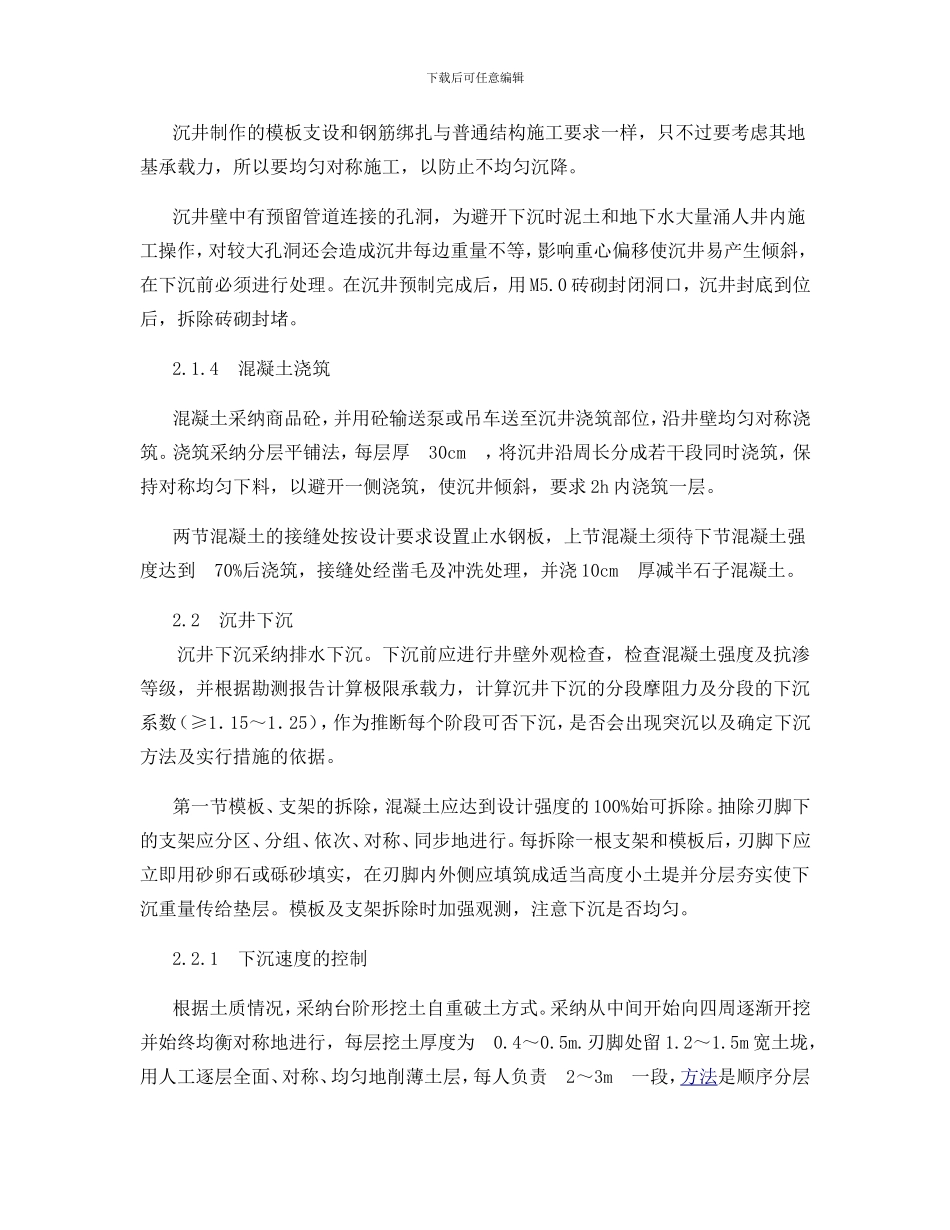

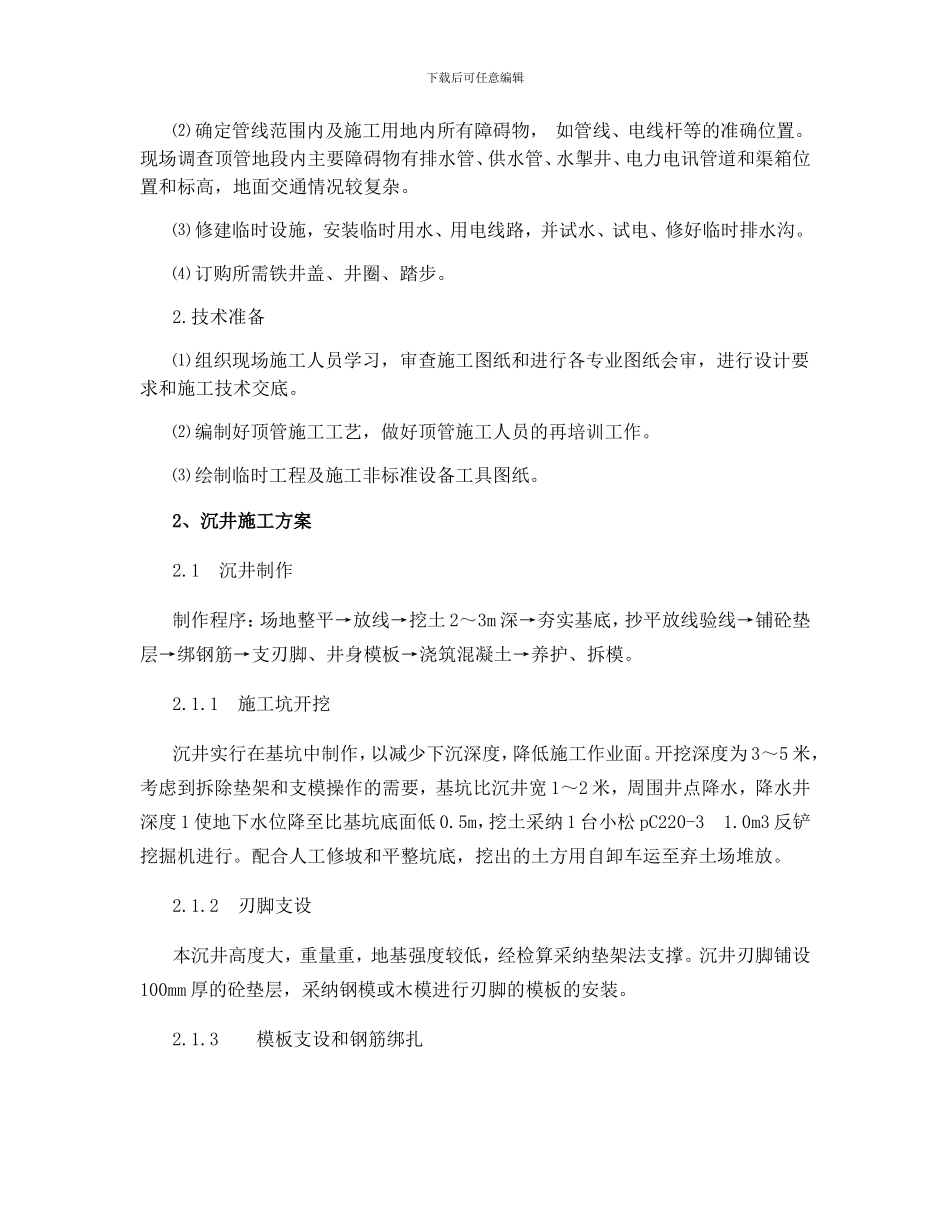

1.生产准备⑴ 进行施工测量和放线工作。精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑!!】下载后可任意编辑⑵ 确定管线范围内及施工用地内所有障碍物, 如管线、电线杆等的准确位置。现场调查顶管地段内主要障碍物有排水管、供水管、水掣井、电力电讯管道和渠箱位置和标高,地面交通情况较复杂。⑶ 修建临时设施,安装临时用水、用电线路,并试水、试电、修好临时排水沟。⑷ 订购所需铁井盖、井圈、踏步。2.技术准备⑴ 组织现场施工人员学习,审查施工图纸和进行各专业图纸会审,进行设计要求和施工技术交底。⑵ 编制好顶管施工工艺,做好顶管施工人员的再培训工作。⑶ 绘制临时工程及施工非标准设备工具图纸。2、沉井施工方案 2.1 沉井制作制作程序:场地整平→放线→挖土 2~3m 深→夯实基底,抄平放线验线→铺砼垫层→绑钢筋→支刃脚、井身模板→浇筑混凝土→养护、拆模。2.1.1 施工坑开挖沉井实行在基坑中制作,以减少下沉深度,降低施工作业面。开挖深度为 3~5 米,考虑到拆除垫架和支模操作的需要,基坑比沉井宽 1~2 米,周围井点降水,降水井深度 1 使地下水位降至比基坑底面低 0.5m,挖土采纳 1 台小松 pC220-3 1.0m3 反铲挖掘机进行。配合人工修坡和平整坑底,挖出的土方用自卸车运至弃土场堆放。2.1.2 刃脚支设本沉井高度大,重量重,地基强度较低,经检算采纳垫架法支撑。沉井刃脚铺设100mm 厚的砼垫层,采纳钢模或木模进行刃脚的模板的安装。2.1.3 模板支设和钢筋绑扎下载后可任意编辑沉井制作的模板支设和钢筋绑扎与普通结构施工要求一样,只不过要考虑其地基承载力,所以要均匀对称施工,以防止不均匀沉降。沉井壁中有预留管道连接的孔洞,为避开下沉时泥土和地下水大量涌人井内施工操作,对较大孔洞还会造成沉井每边重量不等,影响重心偏移使沉井易产生倾斜,在下沉前必须进行处理。在沉井预制完成后,用 M5.0 砖砌封闭洞口,沉井封底到位后,拆除砖砌封堵。2.1.4 混凝土浇筑混凝土采纳商品砼,并用砼输送泵或吊车送至沉井浇筑部位,沿井壁均匀对称浇筑。浇筑采纳分层平铺法,每层厚 30cm ,将沉井沿周长分成若干段同时浇筑,保持对称均匀下料,以避开一侧浇筑,使沉井倾斜,要求 2h 内浇筑一层。两节混凝土的接缝处按设计要求设置止水钢板,上节混凝土须待下节混凝土强度达到 70%后浇筑,接缝处经凿毛及冲洗处理,并浇 10cm 厚减半石子混凝土。2.2 沉井下...
