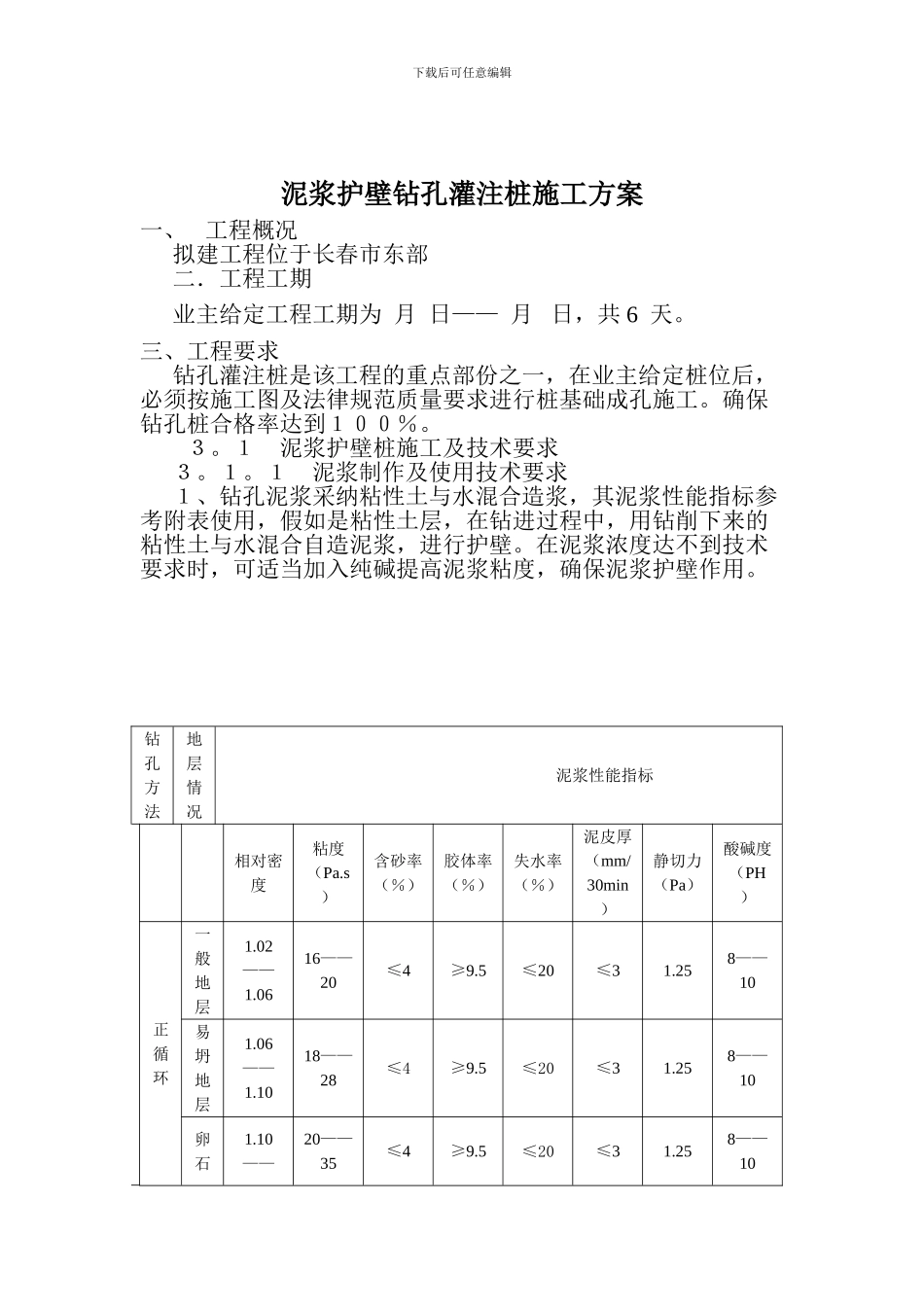

下载后可任意编辑泥浆护壁钻孔灌注桩施工方案一、工程概况 拟建工程位于长春市东部 二.工程工期业主给定工程工期为 月 日—— 月 日,共 6 天
三、工程要求钻孔灌注桩是该工程的重点部份之一,在业主给定桩位后,必须按施工图及法律规范质量要求进行桩基础成孔施工
确保钻孔桩合格率达到100%
1 泥浆护壁桩施工及技术要求3
1 泥浆制作及使用技术要求1、钻孔泥浆采纳粘性土与水混合造浆,其泥浆性能指标参考附表使用,假如是粘性土层,在钻进过程中,用钻削下来的粘性土与水混合自造泥浆,进行护壁
在泥浆浓度达不到技术要求时,可适当加入纯碱提高泥浆粘度,确保泥浆护壁作用
钻孔方法地层情况泥浆性能指标相对密度粘度(Pa
s)含砂率(%)胶体率(%)失水率(%)泥皮厚(mm/30min)静切力(Pa)酸碱度(PH)正循环一般地层1
0616——20≤4≥9
5≤20≤31
258——10易坍地层1
1018——28≤4≥9
5≤20≤31
258——10卵石1
10——20——35≤4≥9
5≤20≤31
258——10下载后可任意编辑层1

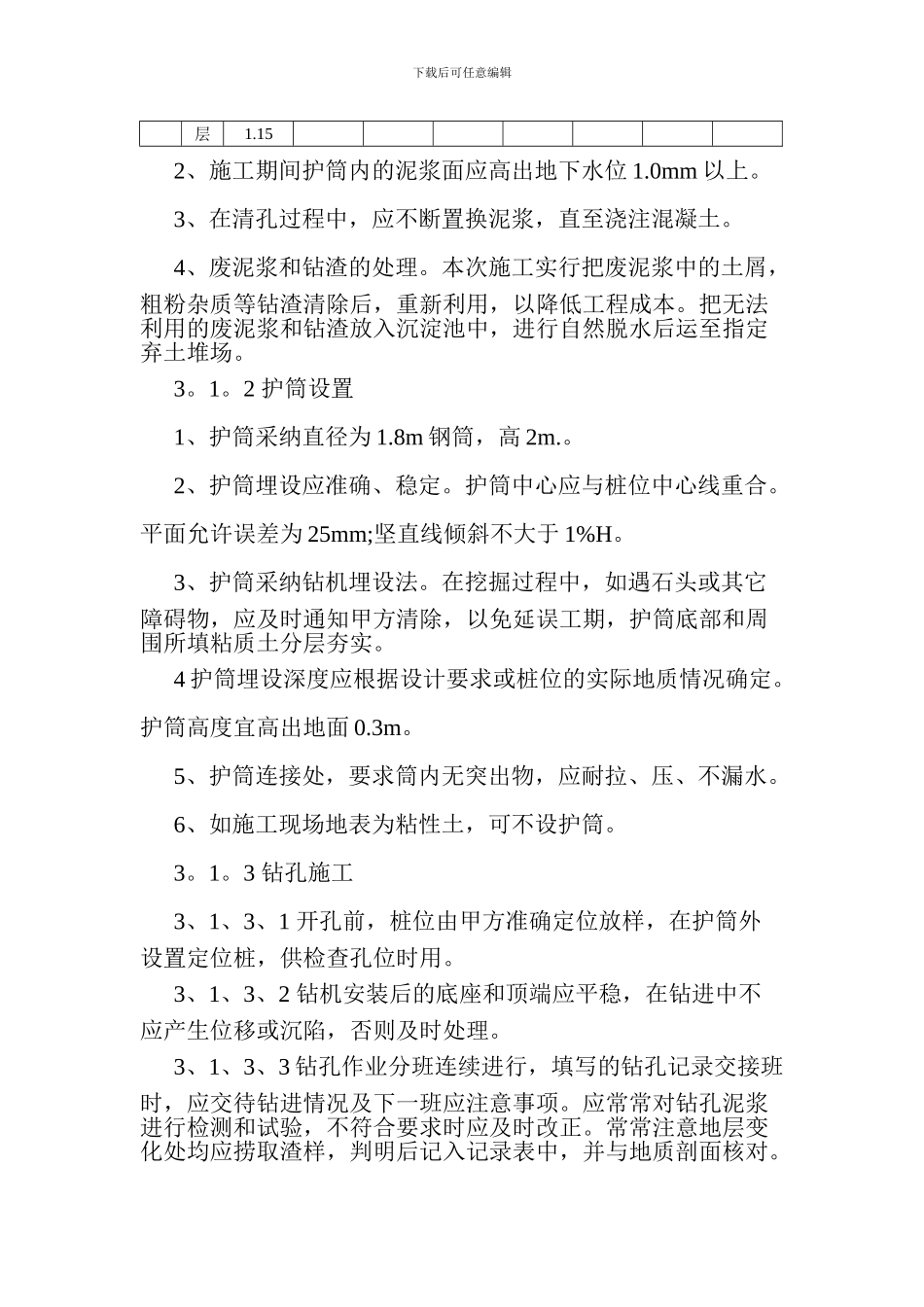

152、施工期间护筒内的泥浆面应高出地下水位 1
0mm 以上
3、在清孔过程中,应不断置换泥浆,直至浇注混凝土
4、废泥浆和钻渣的处理
本次施工实行把废泥浆中的土屑,粗粉杂质等钻渣清除后,重新利用,以降低工程成本
把无法利用的废泥浆和钻渣放入沉淀池中,进行自然脱水后运至指定弃土堆场
2 护筒设置1、护筒采纳直径为 1
8m 钢筒,高 2m
2、护筒埋设应准确、稳定
护筒中心应与桩位中心线重合
平面允许误差为 25mm;坚直线倾斜不大于 1%H
3、护筒采纳钻机埋设法
在挖掘过程中,如遇石头或其它障碍物,应及时通知甲方清除,以免延误工期,护筒底部和周围所填粘质土分层夯实

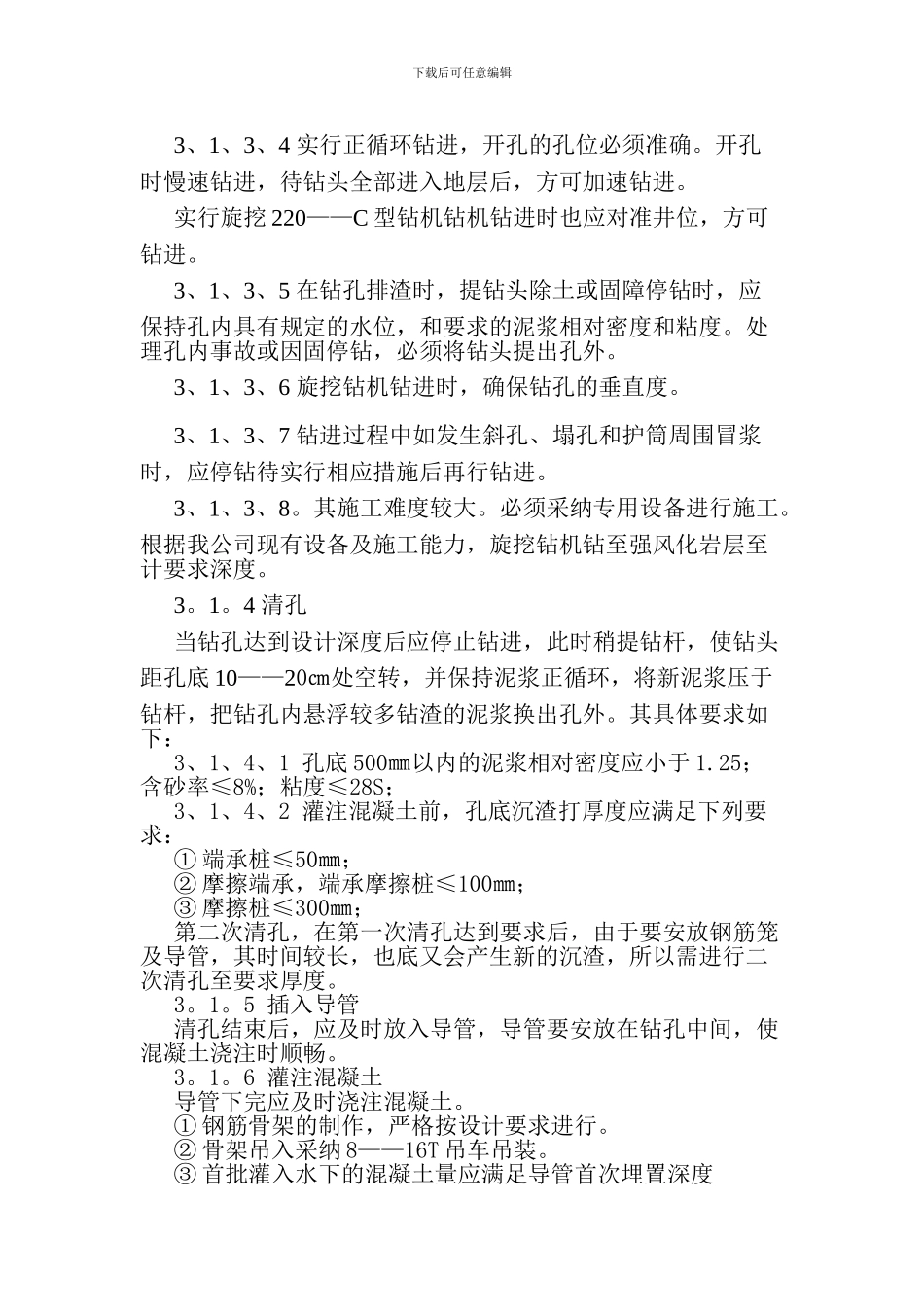

4 护筒埋设深度应根据设计要求或桩位的实际地
