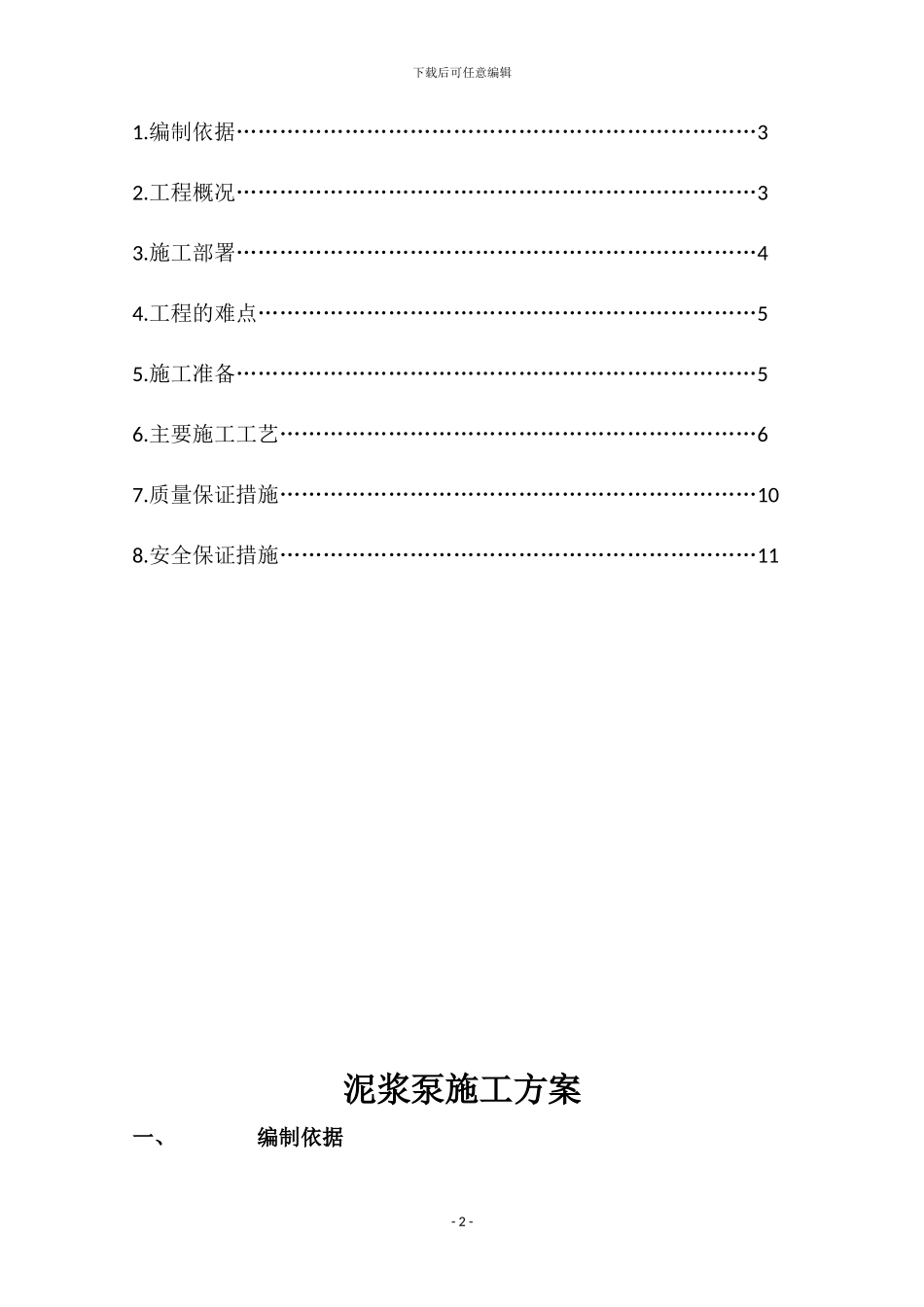

下载后可任意编辑新乡平原新区引黄调蓄工程泥浆泵施工方案编 制:编制日期: 年 月 日审 核:审 批:审批日期: 年 月 日泛 华 建 设 集 团 有 限 公 司PAN-CHINA CONSTRUCATION CO., LTD.目录- 1 -下载后可任意编辑1.编制依据………………………………………………………………32.工程概况………………………………………………………………33.施工部署………………………………………………………………44.工程的难点……………………………………………………………55.施工准备………………………………………………………………56.主要施工工艺…………………………………………………………67.质量保证措施…………………………………………………………108.安全保证措施…………………………………………………………11泥浆泵施工方案一、编制依据- 2 -下载后可任意编辑1、《水利水电工程施工测量法律规范》(SL52-93);2、《建筑地基基础工程施工质量验收法律规范》(GBJ202-2024);3、《建筑机械使用安全技术规程》(JGJ33-2001)4、《施工现场临时用电安全技术法律规范》(JGJ46—2024)5、我公司按 ISO9001 系列标准编制的《质量管理体系—要求》、《质量体系程序文件》。6、平原新区建设(引黄调蓄工程)设计图纸、技术条款要求及其它有效法律文件。二、工程概况本项目占地总面积 1.26km2,湖岸线总面积为 0.72km2(包括湖心岛),东西向 1.5km,南北向 0.8km,梯形状。根据甲方及图纸设计要求,湖底设计标高整体二次降低,增加蓄水库存量,需对湖底土方进行二次开挖,根据《地质勘查报告》显示湖底开挖过程中会出现大量的地下水;湖底施工面积较大,地形复杂,湖底土质含水量超饱且较软,不便采纳常规的挖掘机配合运土车的施工方法,且要修建若干条临时道路满足现场运输情况。综合考虑节约成本、合理规划、减少交叉作业,项目经过甲方协商采纳泥浆泵的施工方法,此施工工艺受雨季影响较小并且地下水位上涨更有利于泥浆泵的施工作业。三、施工部署1、施工工期从 2024.3.1—2024.6.30 施工完毕;每日出土量约为 2500m3,湖区土方总计 80 万 m3,每月工作日为 25 天计算,开工时间为 3 月 25 日,完工时间为 6 月 27 日,总工期约为 95 天。2、将整个湖区划分四个较大的施工区段,计划三个施工队伍进行施工(现场布置图);- 3 -下载后可任意编辑3、泥浆堆放场地甲方提供三处,纬十五...
