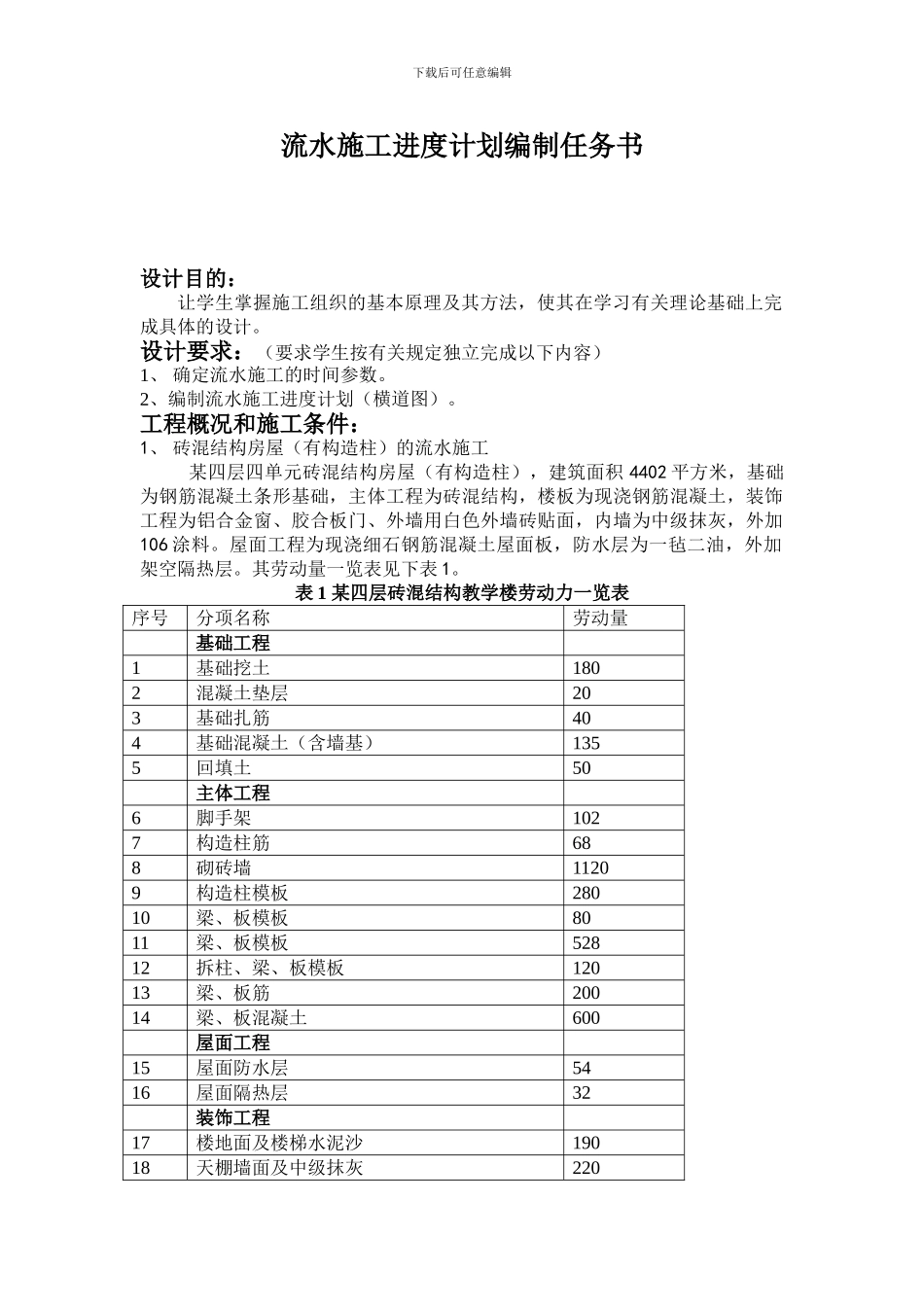

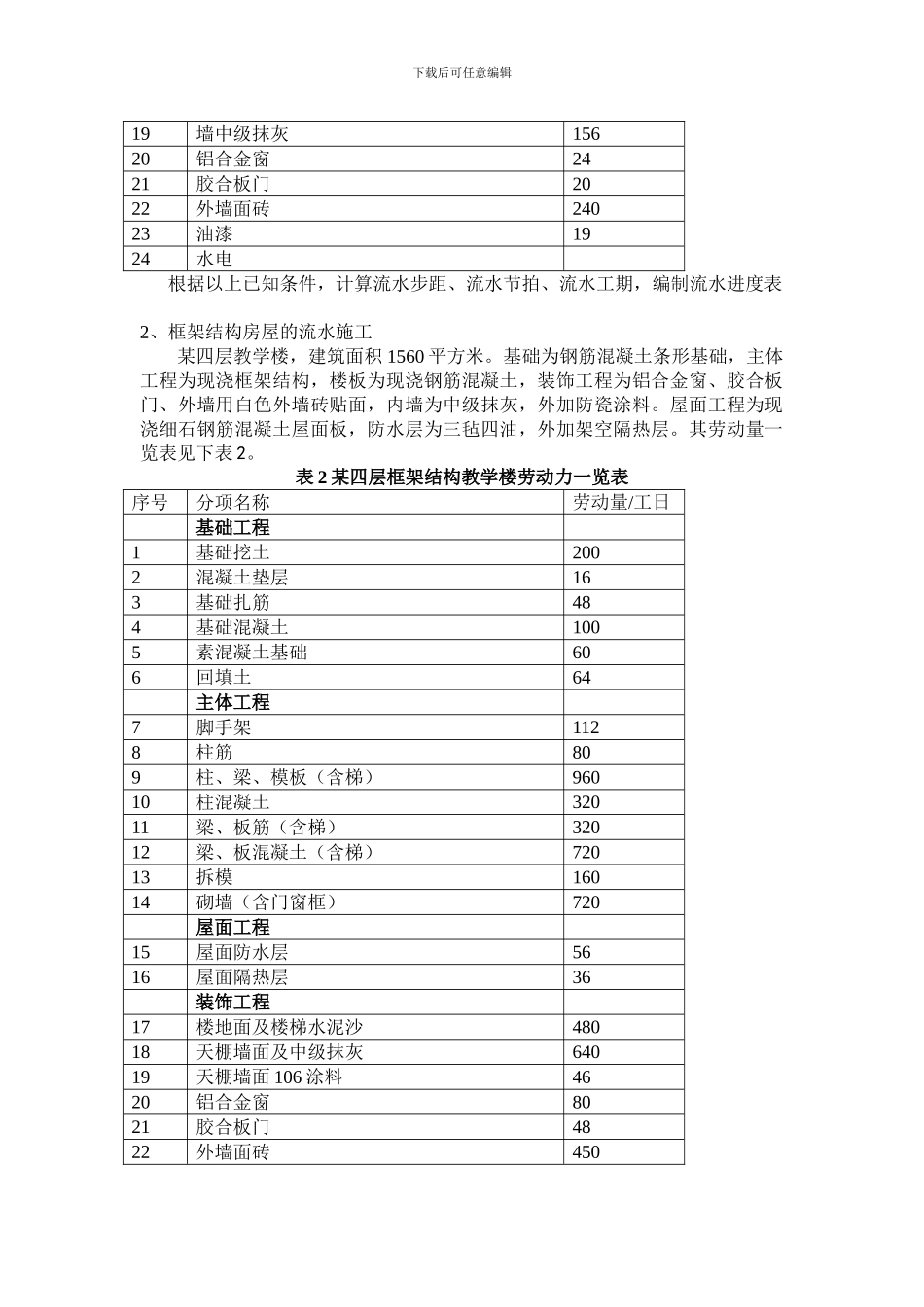

下载后可任意编辑流水施工进度计划编制任务书XXXXXX建筑学院 下载后可任意编辑流水施工进度计划编制任务书设计目的:让学生掌握施工组织的基本原理及其方法,使其在学习有关理论基础上完成具体的设计。设计要求:(要求学生按有关规定独立完成以下内容)1、 确定流水施工的时间参数。2、编制流水施工进度计划(横道图)。工程概况和施工条件:1、 砖混结构房屋(有构造柱)的流水施工 某四层四单元砖混结构房屋(有构造柱),建筑面积 4402 平方米,基础为钢筋混凝土条形基础,主体工程为砖混结构,楼板为现浇钢筋混凝土,装饰工程为铝合金窗、胶合板门、外墙用白色外墙砖贴面,内墙为中级抹灰,外加106 涂料。屋面工程为现浇细石钢筋混凝土屋面板,防水层为一毡二油,外加架空隔热层。其劳动量一览表见下表 1。表 1 某四层砖混结构教学楼劳动力一览表序号分项名称劳动量基础工程1基础挖土1802混凝土垫层203基础扎筋404基础混凝土(含墙基)1355回填土50主体工程6脚手架1027构造柱筋688砌砖墙11209构造柱模板28010梁、板模板8011梁、板模板52812拆柱、梁、板模板12013梁、板筋20014梁、板混凝土600屋面工程15屋面防水层5416屋面隔热层32装饰工程17楼地面及楼梯水泥沙19018天棚墙面及中级抹灰220下载后可任意编辑19墙中级抹灰15620铝合金窗2421胶合板门2022外墙面砖24023油漆1924水电根据以上已知条件,计算流水步距、流水节拍、流水工期,编制流水进度表2、框架结构房屋的流水施工某四层教学楼,建筑面积 1560 平方米。基础为钢筋混凝土条形基础,主体工程为现浇框架结构,楼板为现浇钢筋混凝土,装饰工程为铝合金窗、胶合板门、外墙用白色外墙砖贴面,内墙为中级抹灰,外加防瓷涂料。屋面工程为现浇细石钢筋混凝土屋面板,防水层为三毡四油,外加架空隔热层。其劳动量一览表见下表 2。表 2 某四层框架结构教学楼劳动力一览表序号分项名称劳动量/工日基础工程1基础挖土2002混凝土垫层163基础扎筋484基础混凝土1005素混凝土基础606回填土64主体工程7脚手架1128柱筋809柱、梁、模板(含梯)96010柱混凝土32011梁、板筋(含梯)32012梁、板混凝土(含梯)72013拆模16014砌墙(含门窗框)720屋面工程15屋面防水层5616屋面隔热层36装饰工程17楼地面及楼梯水泥沙48018天棚墙面及中级抹灰64019天棚墙面 106 涂料4620铝合金窗8021胶合板门4822外墙面砖450下载后可任意编辑23油漆4524室外工程25卫生设备安装26电气设备安装3、 建筑群的流...
