下载后可任意编辑浅析箱涵施工技术【摘 要】 针对现浇钢筋混凝土箱涵施工新技术,简单介绍了施工的全过程,为今后同类施工提供了可借鉴的经验
【关键词】 箱涵 施工 工艺 我公司多年以来一直从事钢筋混凝土、预应力钢筋混凝土给排水管道的预制和安装施工,除了根据管径的大小选择不同的施工工艺外,管体的形式和结构没有太多的变化
2001 年,我公司承建重庆主城排水工程,接触到一项新的施工技术,即现浇钢筋混凝土箱涵施工
箱涵的功用相当于我们以前所施工的大口径排水管道,都是作为城市排水干管
重庆是个山城,地势起伏大,本项目施工沿线地形最大相对高差达 40m
在管线高差变化较大的地段,如遇天然冲沟,可采纳架设管桥的方式通过,管桥的墩距可达 15m,主梁即为箱涵本身,不另设梁架,而对我们目前预制最长 5m 的混凝土管道来说,这一点很难达到,因此,箱涵作为排水管道应是首选
箱涵根据地基承载力,地形变化,埋置高度的不同划分成埋地箱涵、架空箱涵、埋地架空箱涵三种形式
箱涵的施工过程可划分为六部分:基础、钢筋绑扎、支模板、混凝土浇筑、闭水试验、回填
1 基础箱涵本身要置于具有足够承载能力的基础之上,以防止箱涵的下沉、变形断裂
由于地质条件的多样性,导致了箱涵基础形式的多样化,实际工程中采纳了如下几种形式:垫层基础、桩基础、桩墩基础

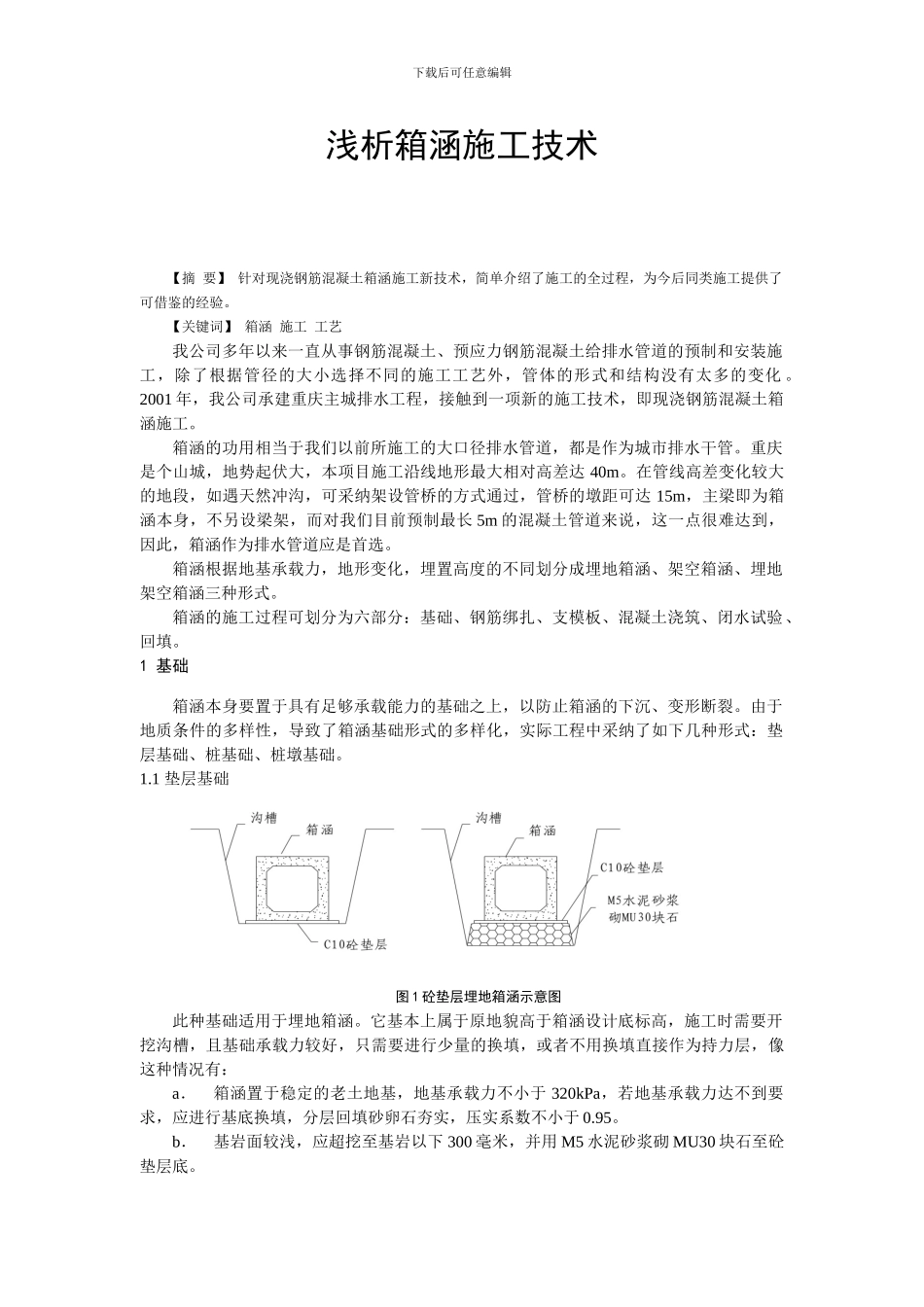

1 垫层基础 图 1 砼垫层埋地箱涵示意图此种基础适用于埋地箱涵
它基本上属于原地貌高于箱涵设计底标高,施工时需要开挖沟槽,且基础承载力较好,只需要进行少量的换填,或者不用换填直接作为持力层,像这种情况有:a. 箱涵置于稳定的老土地基,地基承载力不小于 320kPa,若地基承载力达不到要求,应进行基底换填,分层回填砂卵石夯实,压实系数不小于 0
b. 基岩面较浅,应超挖至基岩以下 300 毫米,并用 M5 水泥砂浆砌 MU30 块石至砼垫层底
下载后可任意编辑c.
