下载后可任意编辑港中路南延工程 II 标段深层搅拌桩施工方案下载后可任意编辑编制人: 审核人:港中路南延工程 II 标段项目部二 0 一 0 年三月二十八日目 录一、 工程概况二、 工程地质条件三、 工作量四、 施工工艺五、 施工顺序六、 施工要求及技术交底七、 深层搅拌桩常见问题与处理对策八、 质量、安全、文明施工保证措施九、 施工劳动组织十、 机械设备配置十一、 施工工期、进度安排十二、 工程施工保证措施十三、 施工场地平面布置图十四、 工程验收和竣工报告提交、工程验收和竣工报告提交深层搅拌桩施工方案一、工程概况港中路南延 II 标起点为新 338 省道,终点至华墅村 K2+200C 处,道路全长 1995 米
该路段局部分地区存在软弱地基需采纳深层搅拌桩复合地基,分布于K1+205~K1+430、K0+760~K0+830 段,施工场地已做到“三通一平”
图纸设计桩径为 500mm,要求桩身水泥土 28 天无侧限抗压强度要求达到 1
二、 程地质条件 工程地质条件详见地质报告
三、 工作量本工程深层搅拌桩,分布于 K1+205~K1+430 段,约 5668 根,约 53000 米
具体桩长及布桩图见附图

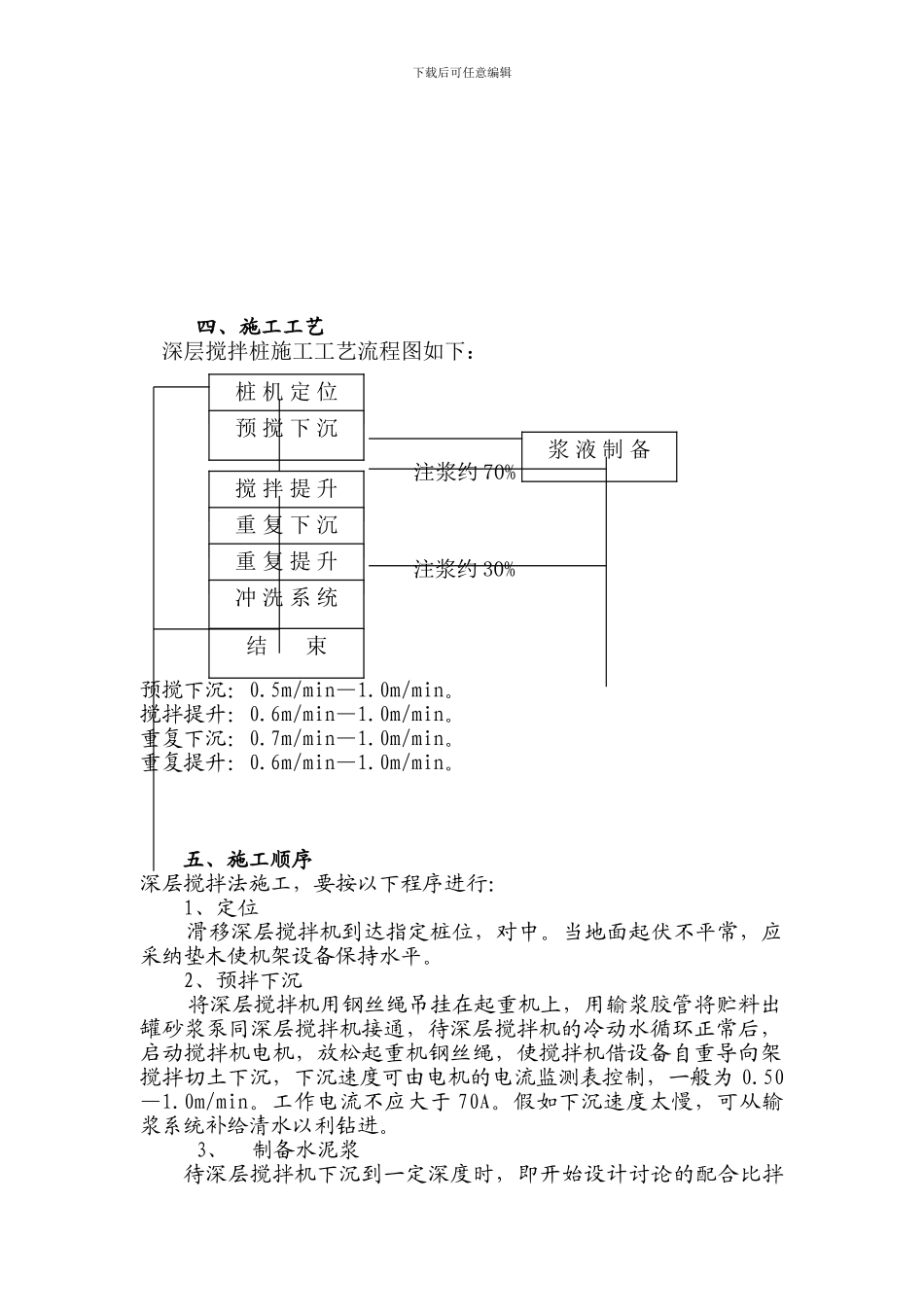

下载后可任意编辑四、施工工艺深层搅拌桩施工工艺流程图如下: 注浆约 70% 注浆约 30%预搅下沉:0
5m/min—1
0m/min
搅拌提升:0
6m/min—1
0m/min
重复下沉:0
7m/min—1
0m/min
重复提升:0
6m/min—1
0m/min
五、施工顺序深层搅拌法施工,要按以下程序进行:1、定位滑移深层搅拌机到达指定桩位,对中
当地面起伏不平常,应采纳垫木使机架设备保持水平
2、预拌下沉 将深层搅拌机用钢丝绳吊挂在起重机上,用输浆胶管将贮料出罐砂浆泵同深层搅拌机接通,待深层搅拌机的冷动水循环正常后,启动搅拌机电机,放松起重机
