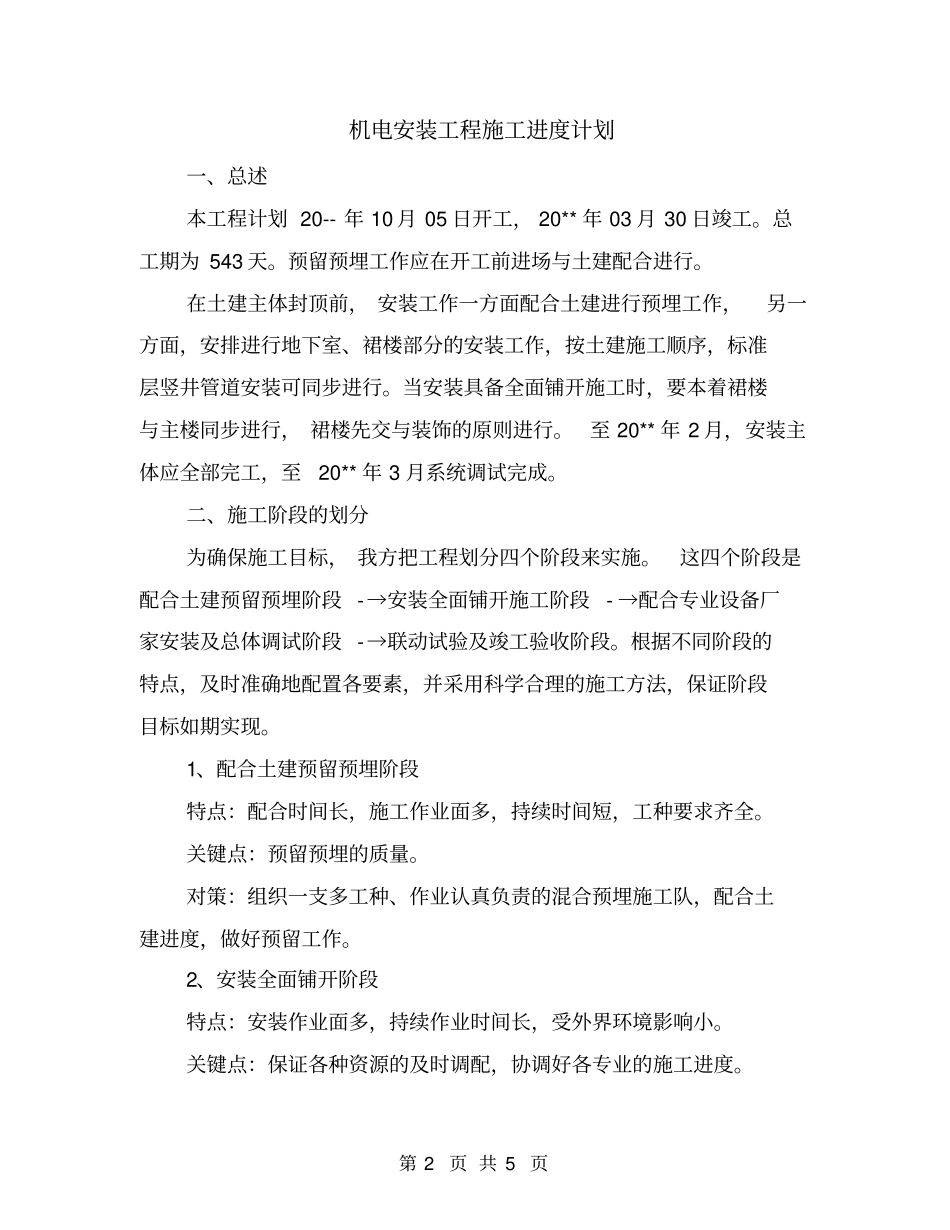

机电安装工程施工进度计划姓名: XXX 部门: XXX 日期: XXX 第 2 页 共 5 页机电安装工程施工进度计划一、总述本工程计划 20-- 年 10 月 05 日开工, 20** 年 03 月 30 日竣工
总工期为 543 天
预留预埋工作应在开工前进场与土建配合进行
在土建主体封顶前, 安装工作一方面配合土建进行预埋工作,另一方面,安排进行地下室、裙楼部分的安装工作,按土建施工顺序,标准层竖井管道安装可同步进行
当安装具备全面铺开施工时,要本着裙楼与主楼同步进行, 裙楼先交与装饰的原则进行
至 20** 年 2 月,安装主体应全部完工,至20** 年 3 月系统调试完成
二、施工阶段的划分为确保施工目标, 我方把工程划分四个阶段来实施
这四个阶段是配合土建预留预埋阶段 -→安装全面铺开施工阶段- →配合专业设备厂家安装及总体调试阶段 -→联动试验及竣工验收阶段
根据不同阶段的特点,及时准确地配置各要素,并采用科学合理的施工方法,保证阶段目标如期实现
1、配合土建预留预埋阶段特点:配合时间长,施工作业面多,持续时间短,工种要求齐全
关键点:预留预埋的质量
对策:组织一支多工种、作业认真负责的混合预埋施工队,配合土建进度,做好预留工作
2、安装全面铺开阶段特点:安装作业面多,持续作业时间长,受外界环境影响小
关键点:保证各种资源的及时调配,协调好各专业的施工进度
第 3 页 共 5 页对策:准备工作充分、周全,施工过程中,加大生产调度力度,保证计划实施不打折扣

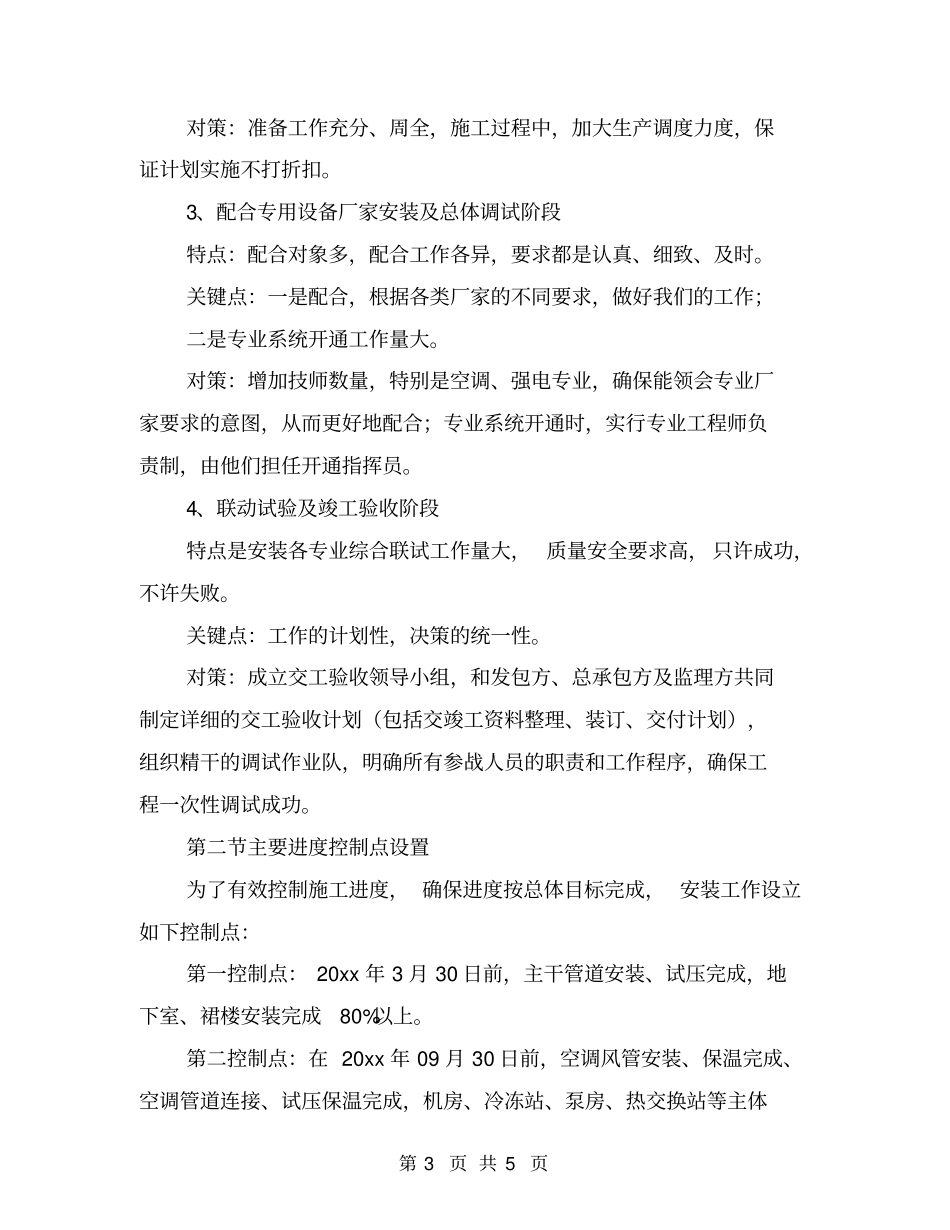

3、配合专用设备厂家安装及总体调试阶段特点:配合对象多,配合工作各异,要求都是认真、细致、及时
关键点:一是配合,根据各类厂家的不同要求,做好我们的工作;二是专业系统开通工作量大
对策:增加技师数量,特别是空调、强电专业,确保能领会专业厂家要求的意图,从而更好地配合;专业系统开通时,实行专业工程师负责制,由他
