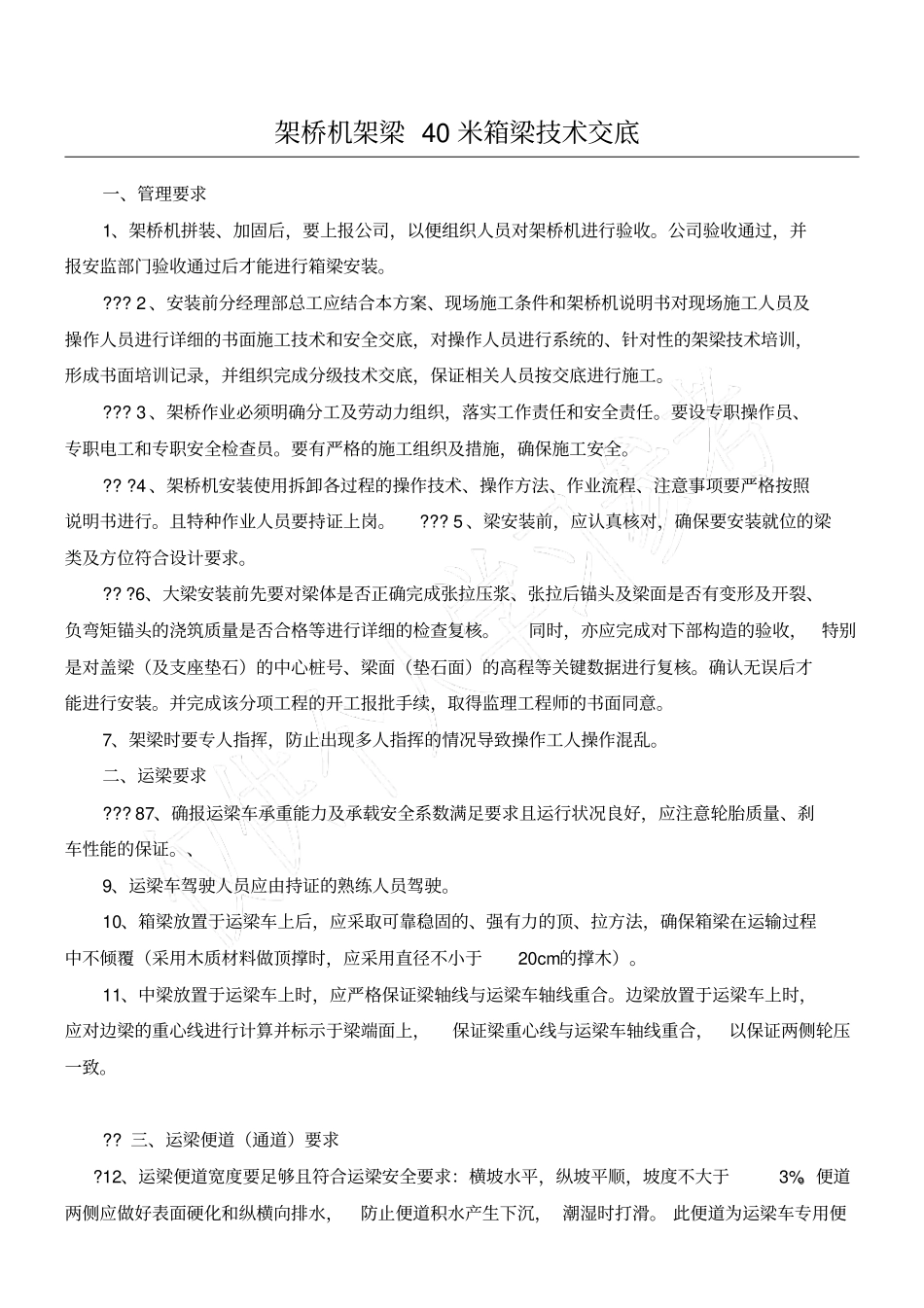

架桥机架梁 40 米箱梁技术交底一、管理要求1、架桥机拼装、加固后,要上报公司,以便组织人员对架桥机进行验收
公司验收通过,并报安监部门验收通过后才能进行箱梁安装
2 、安装前分经理部总工应结合本方案、现场施工条件和架桥机说明书对现场施工人员及操作人员进行详细的书面施工技术和安全交底,对操作人员进行系统的、针对性的架梁技术培训,形成书面培训记录,并组织完成分级技术交底,保证相关人员按交底进行施工
3 、架桥作业必须明确分工及劳动力组织,落实工作责任和安全责任
要设专职操作员、专职电工和专职安全检查员
要有严格的施工组织及措施,确保施工安全
4 、架桥机安装使用拆卸各过程的操作技术、操作方法、作业流程、注意事项要严格按照说明书进行
且特种作业人员要持证上岗
5 、梁安装前,应认真核对,确保要安装就位的梁类及方位符合设计要求
6、大梁安装前先要对梁体是否正确完成张拉压浆、张拉后锚头及梁面是否有变形及开裂、负弯矩锚头的浇筑质量是否合格等进行详细的检查复核
同时,亦应完成对下部构造的验收,特别是对盖梁(及支座垫石)的中心桩号、梁面(垫石面)的高程等关键数据进行复核
确认无误后才能进行安装
并完成该分项工程的开工报批手续,取得监理工程师的书面同意
7、架梁时要专人指挥,防止出现多人指挥的情况导致操作工人操作混乱
二、运梁要求

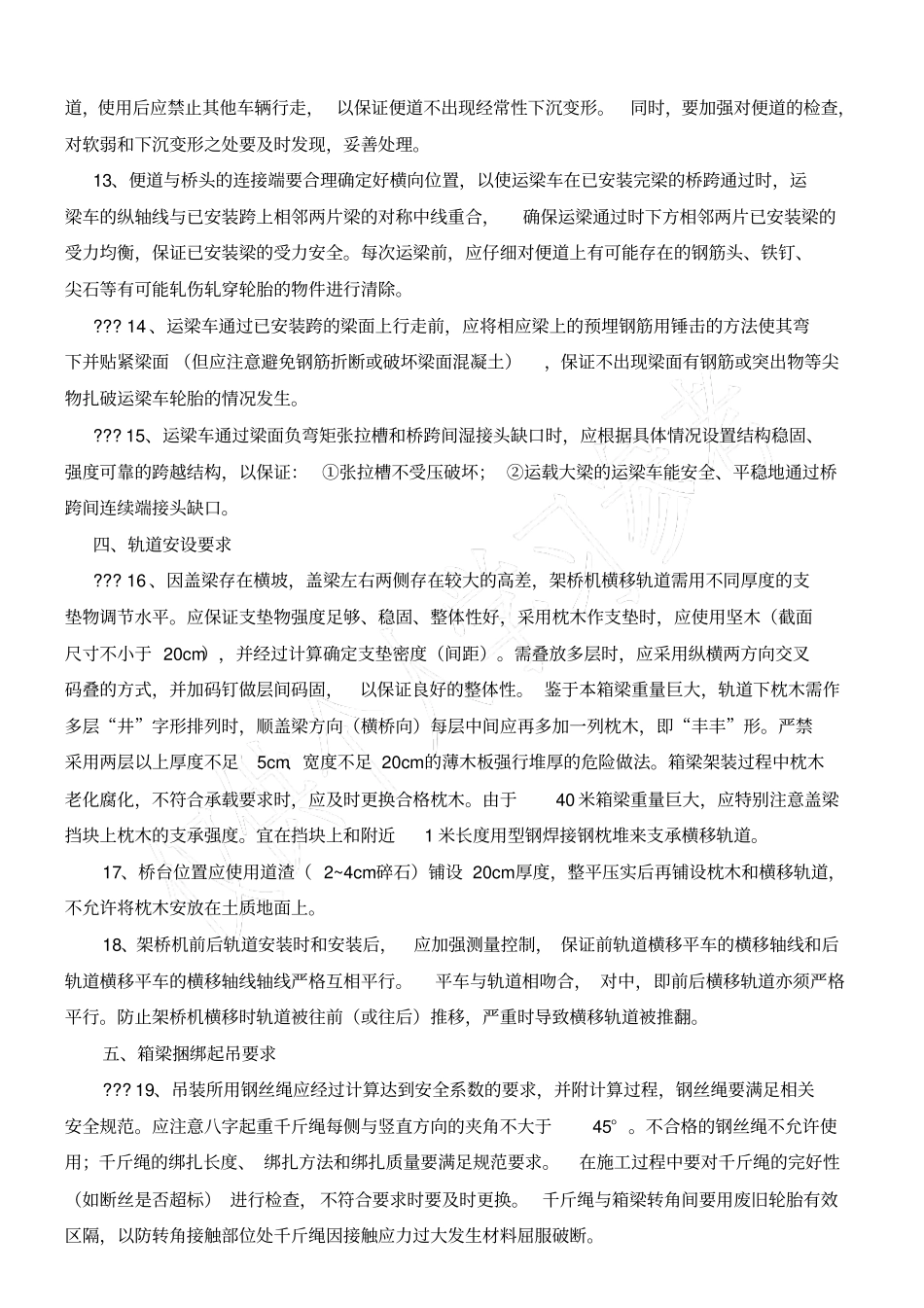

87、确报运梁车承重能力及承载安全系数满足要求且运行状况良好,应注意轮胎质量、刹车性能的保证
、9、运梁车驾驶人员应由持证的熟练人员驾驶
10、箱梁放置于运梁车上后,应采取可靠稳固的、强有力的顶、拉方法,确保箱梁在运输过程中不倾覆(采用木质材料做顶撑时,应采用直径不小于20cm的撑木)
11、中梁放置于运梁车上时,应严格保证梁轴线与运梁车轴线重合

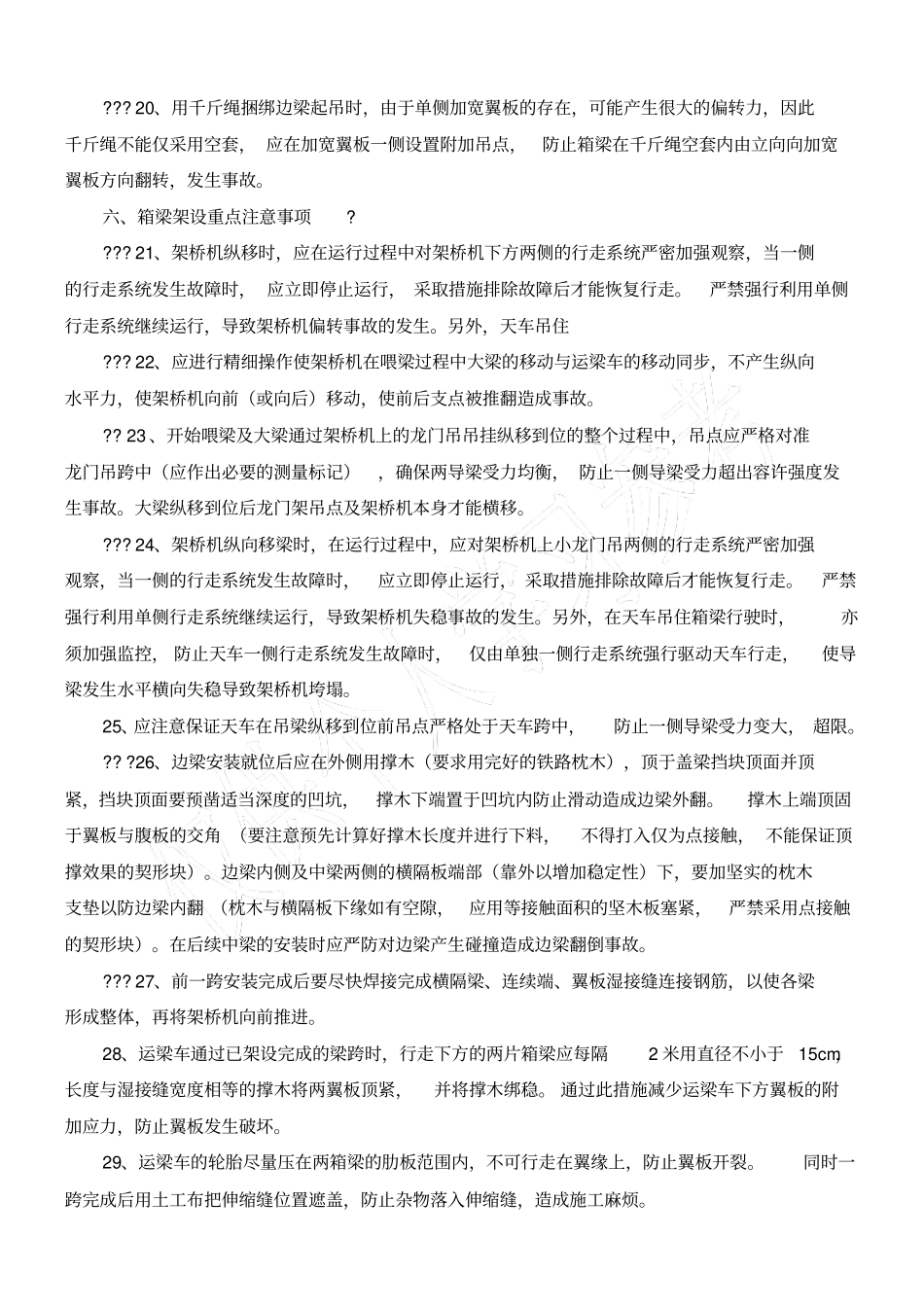

边梁放置于运梁车上时,应对边梁的重心线进行计算并标示于梁端面上,保证梁
