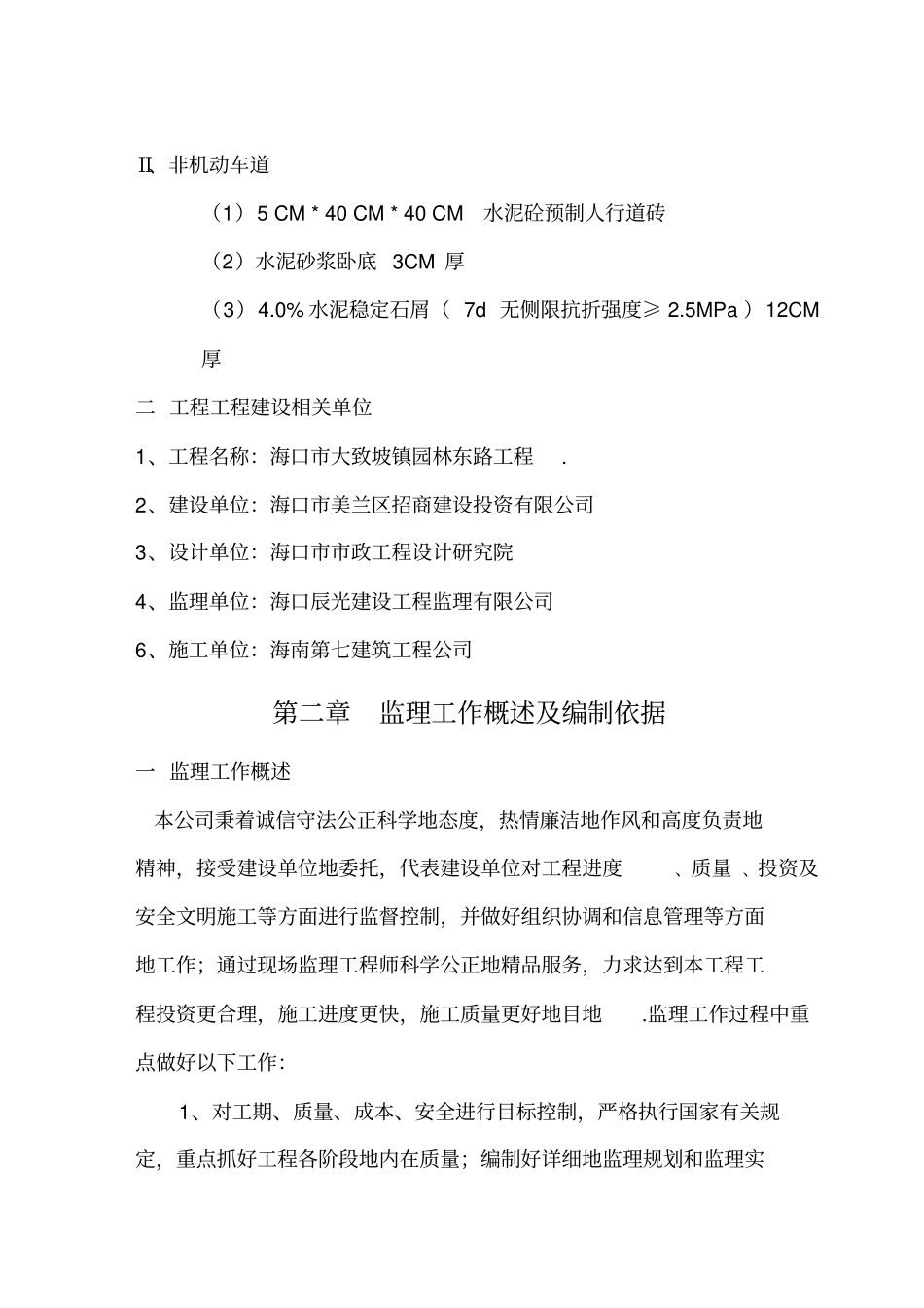

目录第一章工程简况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1 第二章监理工作概述及编制依据⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3 第 三 章监 理 地 范 围 、 目 标 ⋯ ⋯ ⋯ ⋯ ⋯ ⋯ ⋯ ⋯ ⋯ ⋯ ⋯ ⋯ ⋯ ⋯ 6 第四章工程监理组织机构及人员配置⋯⋯⋯⋯⋯⋯⋯⋯⋯15 第五章工程质量控制⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯23 第六章工程进度控制⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯37 第七章工程投资控制⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯45 第八章安全及文明施工控制⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯48 第九章工程监理工作制度⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯56 第十章合同管理⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯63 第十一章组织协调⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯68 第十二章信息管理⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯70 第十三章防尘管理措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯73 第十四章关于防治传染性疾病及食品卫生地控制⋯⋯⋯⋯⋯74 第十五章竣工验收⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯75 第一章工程简况海口市美兰区大致坡镇园林东路是一条南北走向地城市主干道,位于大致坡镇中心区域,此条道路将抱罗公路和海文高速公路有效地联通起来,也是大致坡镇中心区域地重要道路,本工程地建成为两侧商业建筑和住宅提供交通出行地功能.设计长度1785.525m, 道路红线宽度为26m 。本次道路建设起点K0+094.368与现状园林西路相接,建设终点K1+642.776与抱罗公路相交,本次道路实施宽度20m ,建设长度1548.408m. 该工程由海口市市政工程设计研究院设计,我司受海口市美兰区招商建设投资有限公司委托实行全面建设监理工作,本着“严格监理、热情服务、秉公办事、一丝不苟”地监理原则,为认真贯彻执行有关施工和监理地各项方针、政策、法律、法规,明确岗位责任,严格检查制度,制定本监理规划 .一工程范围及内容1 、 本 工 程 南 起K0+094.368 , 北 至K1+642.776 , 全 长1548.408M ,包括道路、交通、桥涵、绿化工程及市政管线工程,道路工程路幅事实宽20M ,为双向车道和两侧人行道,行车速度为40Km/h.市政管线工程包括给排水、电力、照明工程.2、路基工程(1)挖方(2)填方(3)不良地基处治 . 3、路面工程Ⅰ、机动车道(1)水泥砼面层(抗折强度≥ 4.5MPa )22CM 厚(2)5.5% 水泥稳定碎石基层(7d 无侧限抗折强度≥ 3.5MPa )20CM 厚(3)级配碎石底基层 20CM 厚Ⅱ、非机动车...
