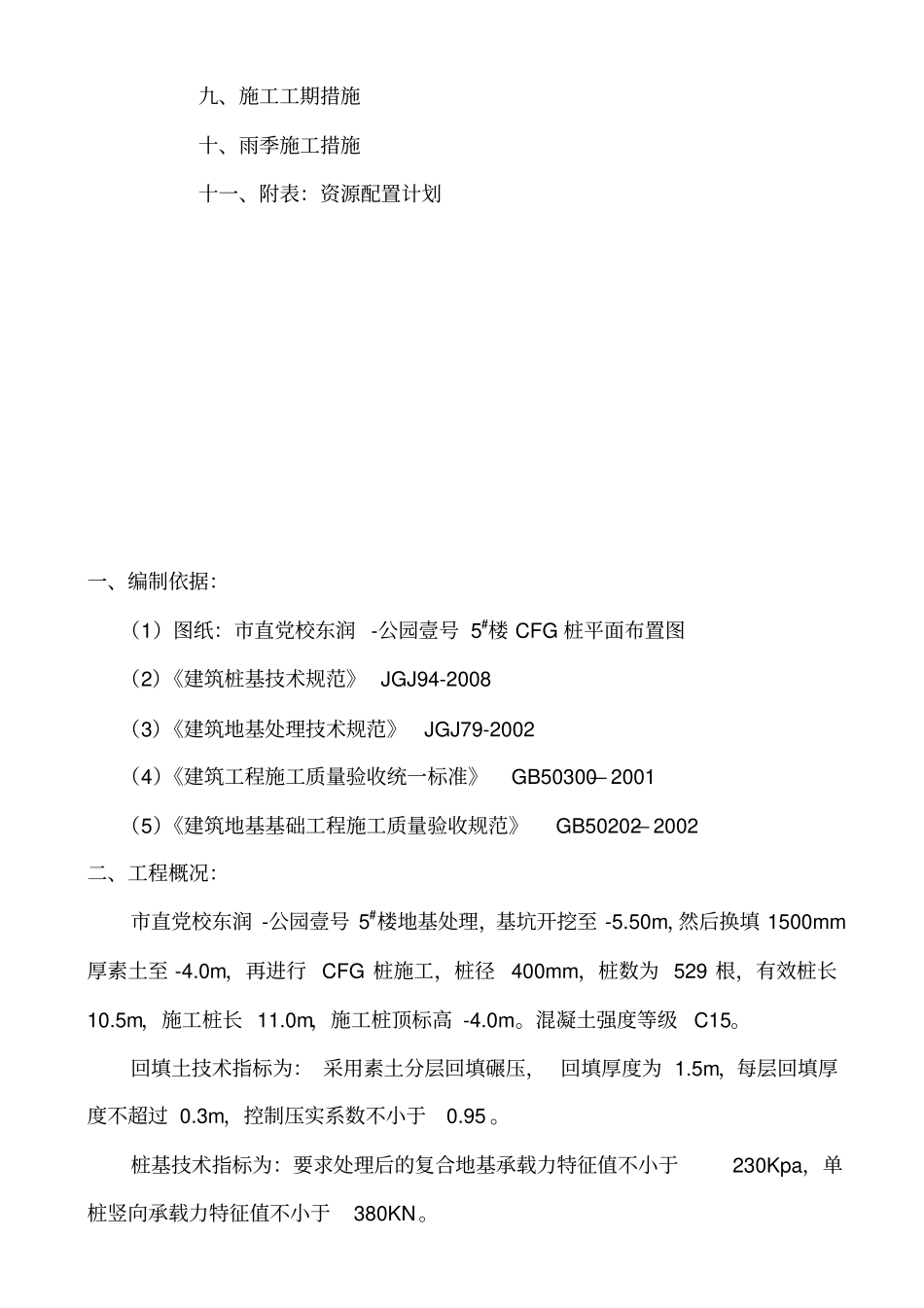

施工组织设计工程名称:市直党校东润-公园壹号 5#楼地基处理编制:审核:编制日期:目录一、编制依据二、工程概况三、施工准备(一)组织机构(二)施工准备四、素土换填施工操作要点五、 CFG 桩施工设备及工艺流程(一)施工设备(二) CFG 桩施工工艺流程六、施工技术参数七、工程质量保证措施及质量保证体系八、施工安全措施九、施工工期措施十、雨季施工措施十一、附表:资源配置计划一、编制依据:(1)图纸:市直党校东润 -公园壹号 5#楼 CFG 桩平面布置图(2)《建筑桩基技术规范》 JGJ94-2008 (3)《建筑地基处理技术规范》JGJ79-2002(4)《建筑工程施工质量验收统一标准》GB50300— 2001 (5)《建筑地基基础工程施工质量验收规范》GB50202— 2002二、工程概况:市直党校东润 -公园壹号 5#楼地基处理,基坑开挖至 -5
50m,然后换填 1500mm厚素土至 -4
0m,再进行 CFG 桩施工,桩径400mm,桩数为 529 根,有效桩长10
5m,施工桩长 11
0m,施工桩顶标高 -4
混凝土强度等级C15
回填土技术指标为: 采用素土分层回填碾压, 回填厚度为 1
5m,每层回填厚度不超过 0
3m,控制压实系数不小于0
桩基技术指标为:要求处理后的复合地基承载力特征值不小于230Kpa,单桩竖向承载力特征值不小于380KN
三、施工准备(一)组织机构工地组织机构: 项目经理、 技术负责、 质安员、施工员
由项目经理总负责,其他人员在项目经理的统一安排下相互协作、全面协调工地的各项工作,保质保量完成施工任务
(二)施工准备1、施工现场规划本工程施工现场的“三通一平”工作已就绪,具备开工条件
2、技术准备(1)在开工前做好图纸的熟悉和自审以及会审工作;(2)编制好技术安全交底以及质量计划;(3)编制施工预算,做出工料分析;
