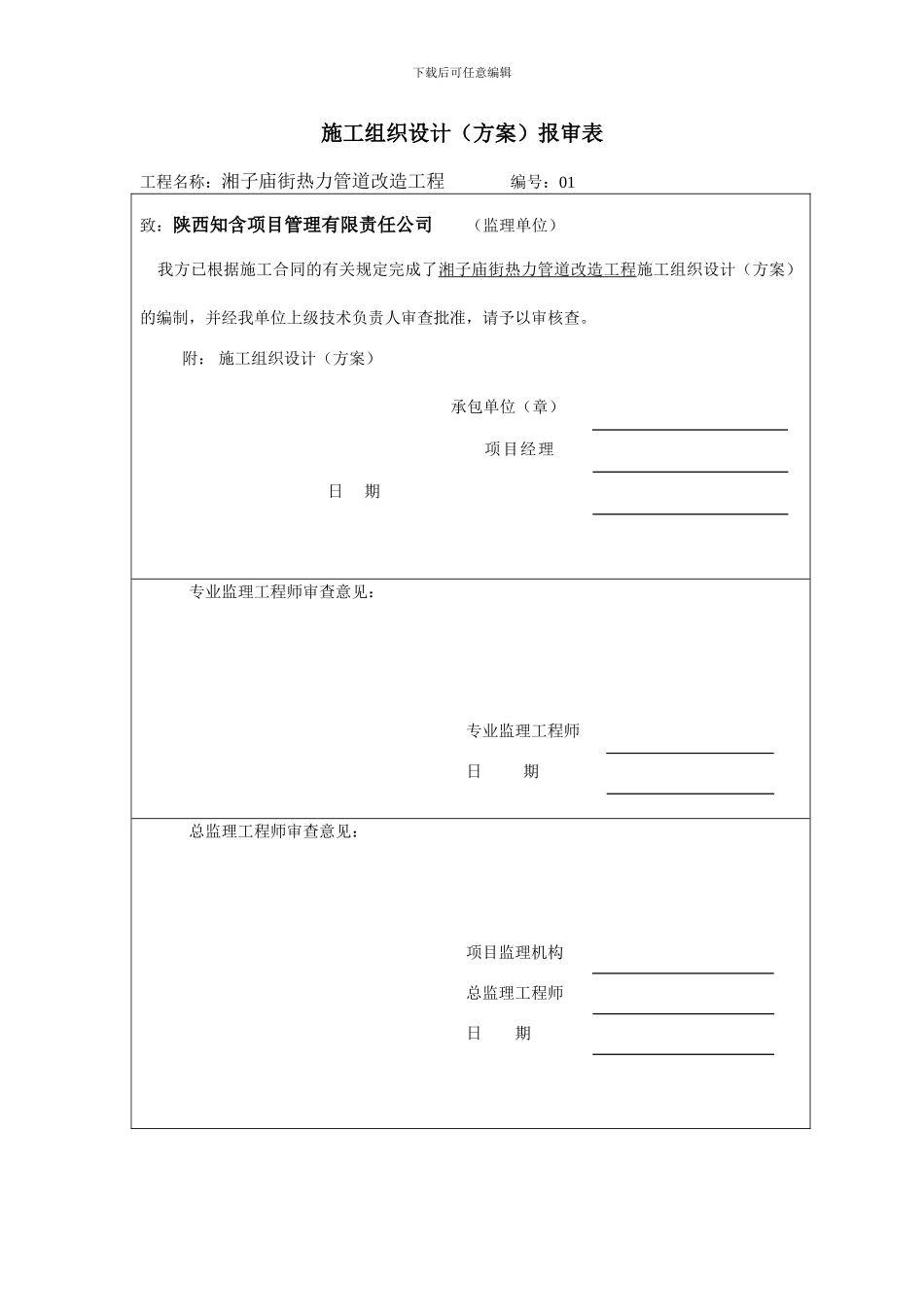

下载后可任意编辑施工组织设计(方案)报审表工程名称:湘子庙街热力管道改造工程 编号:01致:陕西知含项目管理有限责任公司 (监理单位) 我方已根据施工合同的有关规定完成了湘子庙街热力管道改造工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审核查。 附: 施工组织设计(方案) 承包单位(章)项目经理 日 期专业监理工程师审查意见:专业监理工程师日 期总监理工程师审查意见:项目监理机构总监理工程师日 期下载后可任意编辑湘子庙街热力管道改造工程施组织设计编制:审核:陕西恒翔建筑安装工程有限公司2024 年 5 月 27 日下载后可任意编辑第一节、施工准备:在开始施工前必须做好准备工作,主要有下列内容:1、必要的施工营地建设,依施工总布置图依次进行生产及生活的临时设施布置,根据现场的实际情况对承包人驻地的办公、生活、生产房屋按不同的目的进行不同的安排,同时做好供水、供电、通讯、防火等临时公用设施。2、测量工作:对监理人提供的控制点进行复测和必要的保护,同时设立自己的施工控制网,做好工程量的复测工作。3、施工人员、机械设备进场。4、修建临时的施工道路。5、做好施工前与地方政府、团体或个人的协调工作。6、做好施工前原材料的检验工作,并开始储备部分材料。7、充分了解本段区域的水文、气象等资料。第二节、施工内容: 工程概况该工程位于西安市南门里湘子庙街路南人行道上,全长 570 米。将原有的旧热力管道从管沟内取出后,铺设双排新 DN150 热力管 570 米。该管道运行为一供一回的热水管道。该段管道沿途约有 7 座管道井,拆除井内原有设备后,加装新 DN150 阀门及补偿器。一、施工围挡施工进场是先要做好施工围挡,严格根据市政及甲方的要求,采用标准的围挡设施。 围挡时要求彩钢下砖砌 0.4 米高砖墙,并均匀刷灰颜色漆。彩钢 选用白色平面板式,彩钢底部 250mm 刷黑颜色油漆。彩钢与彩钢间用槽钢连接。二、土方开挖(1) 土方开挖中出现事先未查到的障碍物并将影响安全时应停止施工。经实行措施并经有关单位检查同意后,再行施工。(2) 土方开挖前必须先测量放线、测设高程,在挖掘土方施工中应进行中线、槽断面、高程的校核。机械挖土应有 200mm 预留量,宜人工配合机械挖,下载后可任意编辑挖平至槽底标高。(3) 土方开挖至槽底后,应由设计人验收地基。对松软地基确定加固措施。对槽底的坑穴空洞进行挖填夯实。(4) 已挖至...
