宝钢广东湛江钢铁基地项目炼钢主体工程电气仪表安装施工组织方案 批准: 审核: 编制: 日期: 中国十七冶集团宝钢广东湛江钢铁项目炼钢工程项目经理部下载后可任意编辑 目 录1

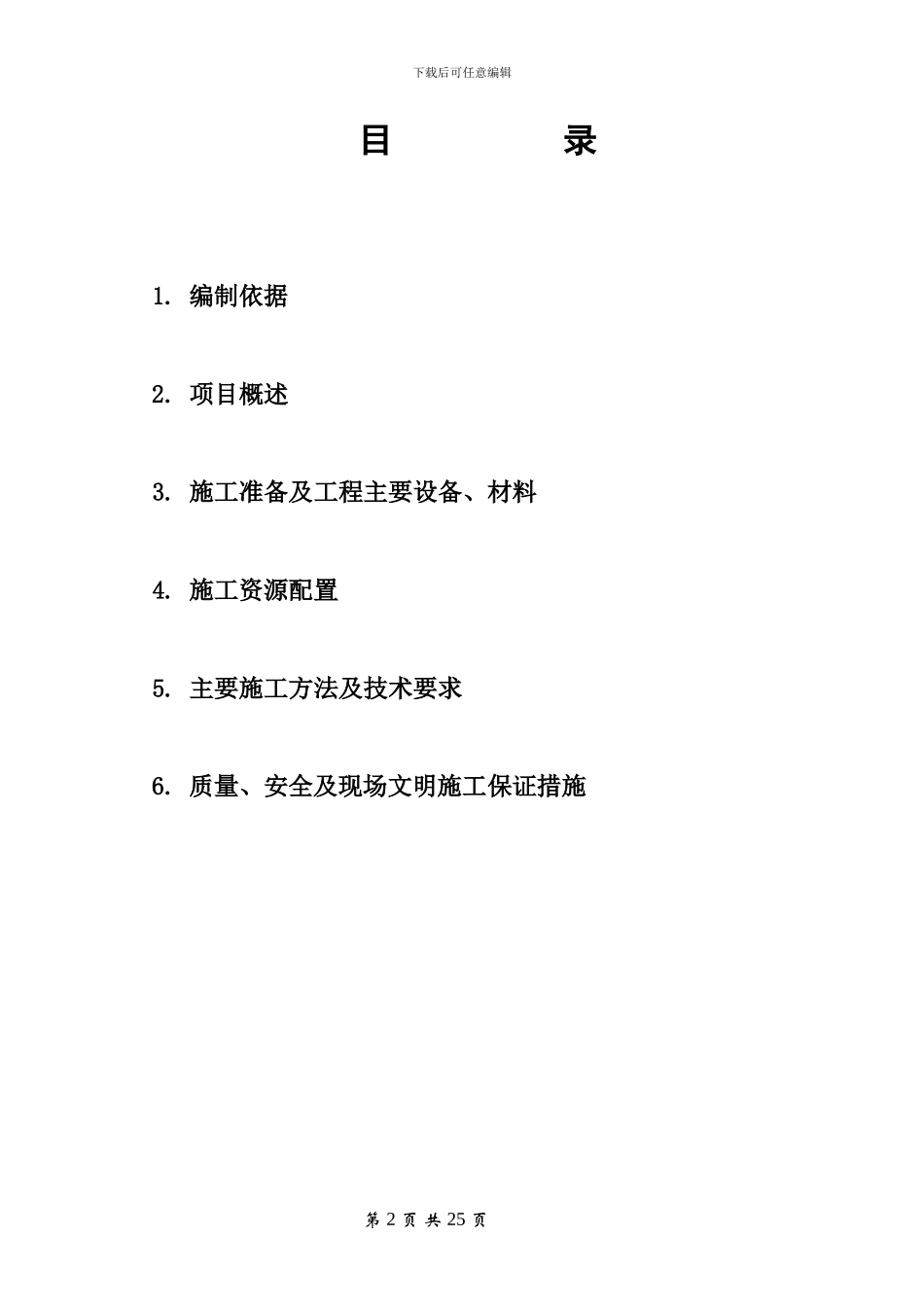

施工准备及工程主要设备、材料4
施工资源配置5
主要施工方法及技术要求6

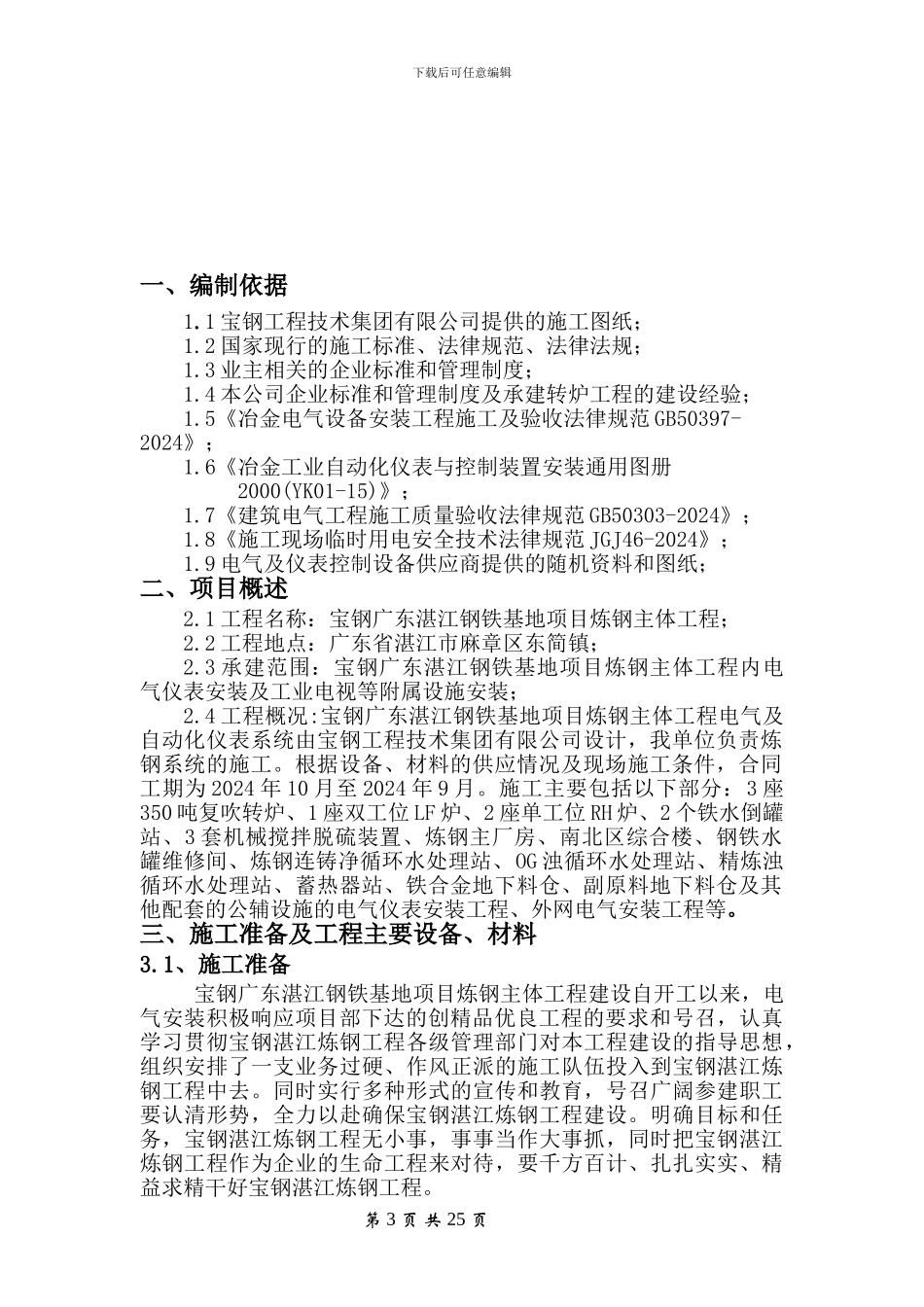

质量、安全及现场文明施工保证措施第 2 页 共 25 页下载后可任意编辑一、编制依据1
1 宝钢工程技术集团有限公司提供的施工图纸;1
2 国家现行的施工标准、法律规范、法律法规;1
3 业主相关的企业标准和管理制度;1
4 本公司企业标准和管理制度及承建转炉工程的建设经验;1
5《冶金电气设备安装工程施工及验收法律规范 GB50397-2024》;1
6《冶金工业自动化仪表与控制装置安装通用图册2000(YK01-15)》;1
7《建筑电气工程施工质量验收法律规范 GB50303-2024》;1
8《施工现场临时用电安全技术法律规范 JGJ46-2024》;1
9 电气及仪表控制设备供应商提供的随机资料和图纸;二、项目概述2
1 工程名称:宝钢广东湛江钢铁基地项目炼钢主体工程;2
2 工程地点:广东省湛江市麻章区东简镇;2
3 承建范围:宝钢广东湛江钢铁基地项目炼钢主体工程内电气仪表安装及工业电视等附属设施安装;2
4 工程概况:宝钢广东湛江钢铁基地项目炼钢主体工程电气及自动化仪表系统由宝钢工程技术集团有限公司设计,我单位负责炼钢系统的施工
根据设备、材料的供应情况及现场施工条件,合同工期为 2024 年 10 月至 2024 年 9 月
