下载后可任意编辑西昌市2013年度烟叶生产基础设施项目第一合同段烟水烟路专项施工方下载后可任意编辑案四川富成建筑工程有限公司2013年12月8日渠道主体工程施工砌石施工流程为:土方开挖→土方回填→砌筑墙体→铺筑砼→压顶→抹面
1、土开挖及土方回填沟渠土方开挖采纳人工开挖,修边、拣底
开挖料弃于两侧堆放,后期用于填筑
开挖顺序自上而下进行,沟渠开挖按单元划分设置排水沟
开挖前对开挖断面的实地放样成果进行复核,并进行植被清理,清除开挖区域内树木、树桩、根、杂草、垃圾等

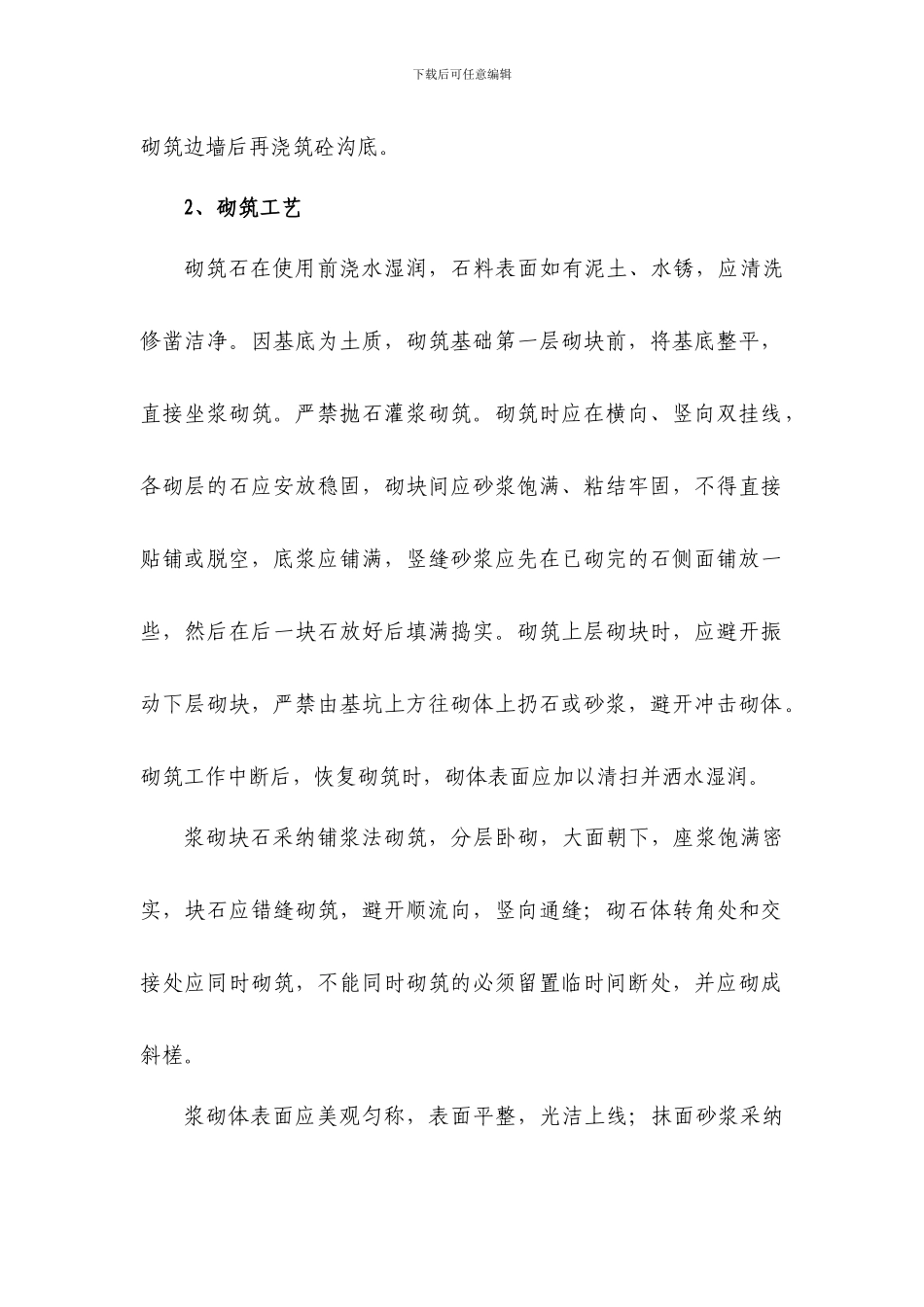

作好表土的清除和堆放,防止水土流失;基础抽水排净后人工修边修底下载后可任意编辑砌筑边墙后再浇筑砼沟底
2、砌筑工艺砌筑石在使用前浇水湿润,石料表面如有泥土、水锈,应清洗修凿洁净
因基底为土质,砌筑基础第一层砌块前,将基底整平,直接坐浆砌筑
严禁抛石灌浆砌筑
砌筑时应在横向、竖向双挂线,各砌层的石应安放稳固,砌块间应砂浆饱满、粘结牢固,不得直接贴铺或脱空,底浆应铺满,竖缝砂浆应先在已砌完的石侧面铺放一些,然后在后一块石放好后填满捣实
砌筑上层砌块时,应避开振动下层砌块,严禁由基坑上方往砌体上扔石或砂浆,避开冲击砌体
砌筑工作中断后,恢复砌筑时,砌体表面应加以清扫并洒水湿润
浆砌块石采纳铺浆法砌筑,分层卧砌,大面朝下,座浆饱满密实,块石应错缝砌筑,避开顺流向,竖向通缝;砌石体转角处和交接处应同时砌筑,不能同时砌筑的必须留置临时间断处,并应砌成斜槎
浆砌体表面应美观匀称,表面平整,光洁上线;抹面砂浆采纳下载后可任意编辑青石细砂和较小的水灰比和 32
5R 普通硅盐水泥,砂浆单独拌制,严禁与砌体少浆混用
砌体及时养护,保持湿润,养护时间:水泥砂浆砌体 14 天,砼砌体 21 天
养护期间应避开碰撞、振动或承重
3、砼施工3
1、本工程砼结构主要在渠道防渗的渠底、压顶也有砼结构
由于战线长,工程量相对来说较大,所以要准备砼
