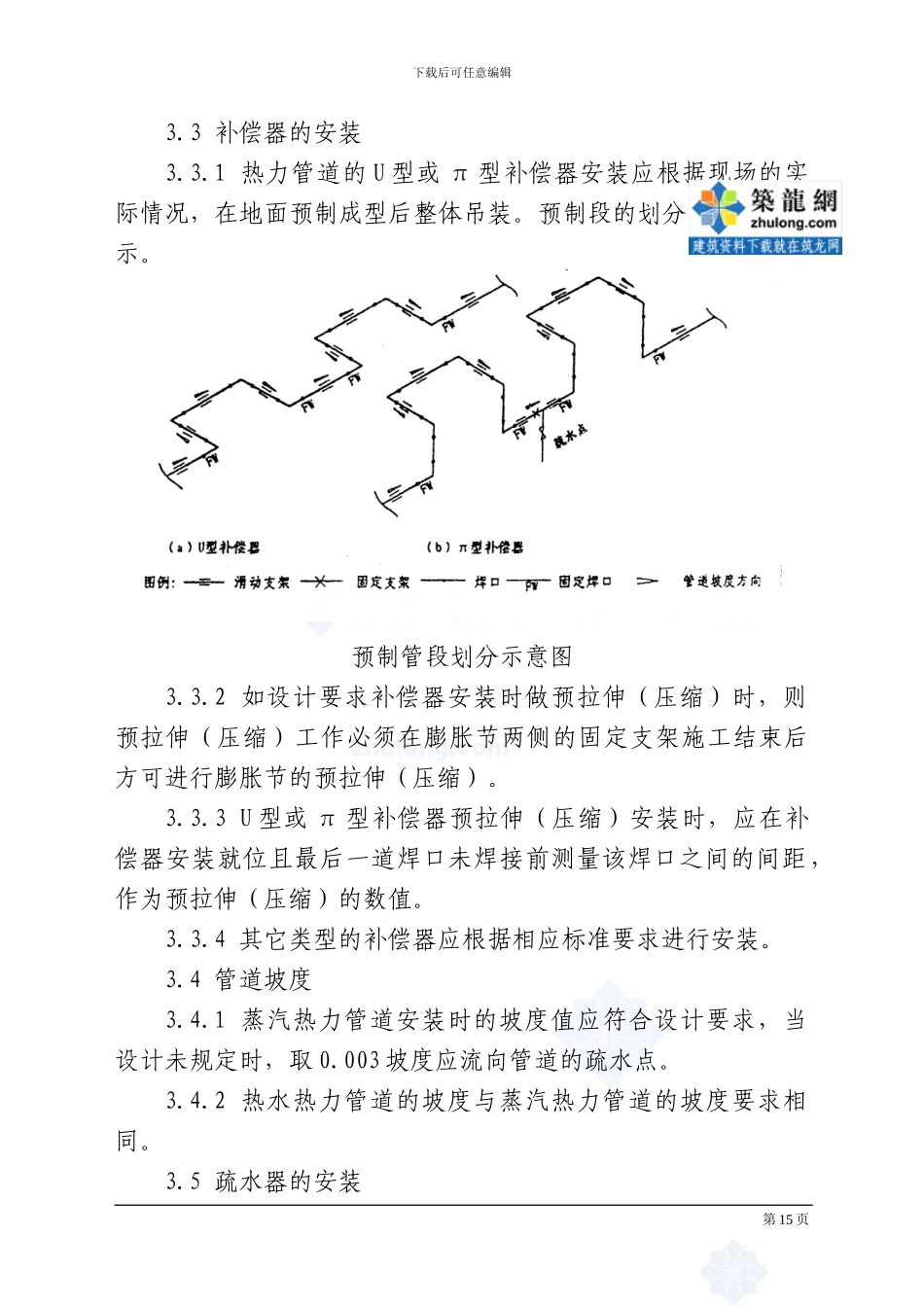

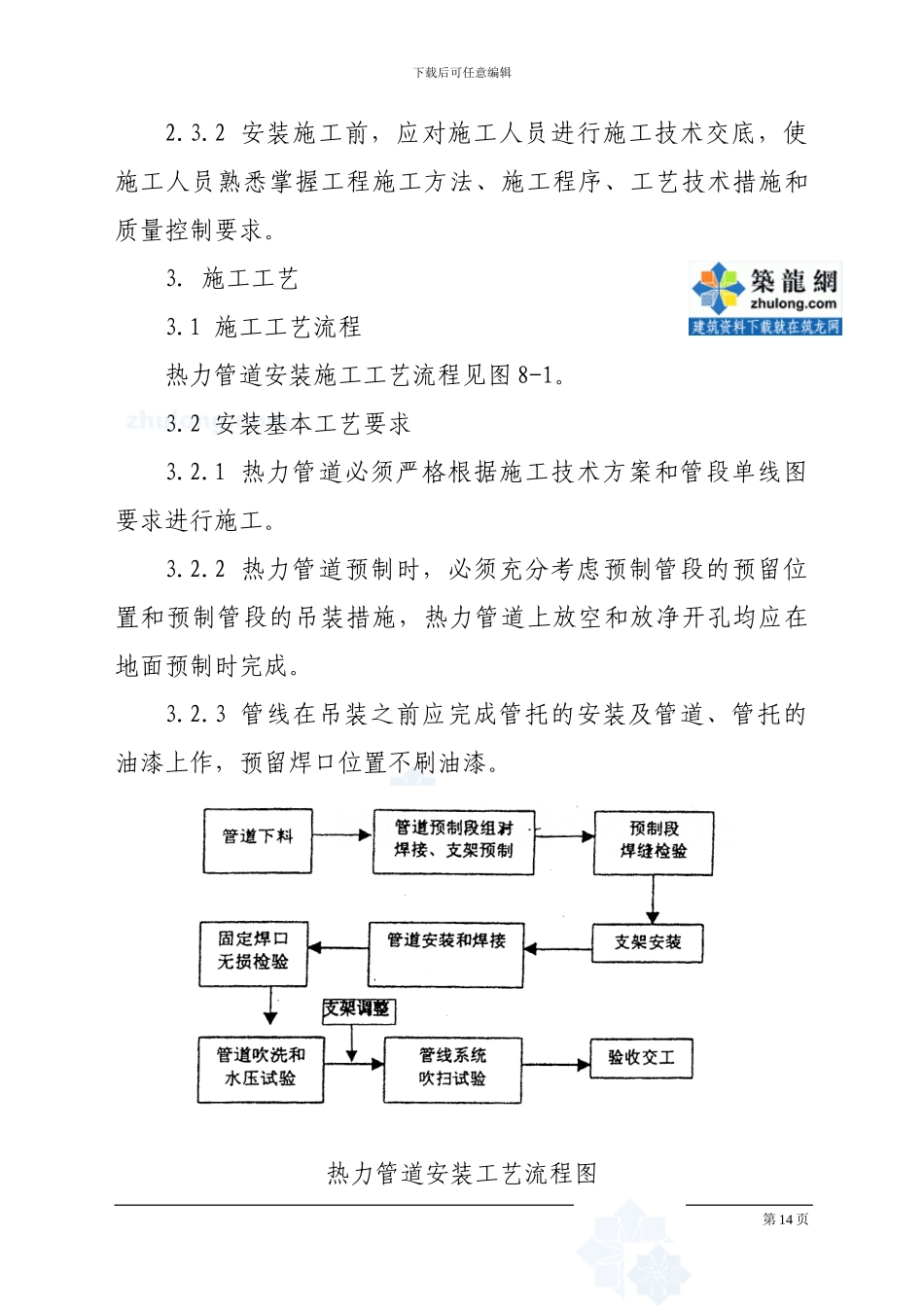

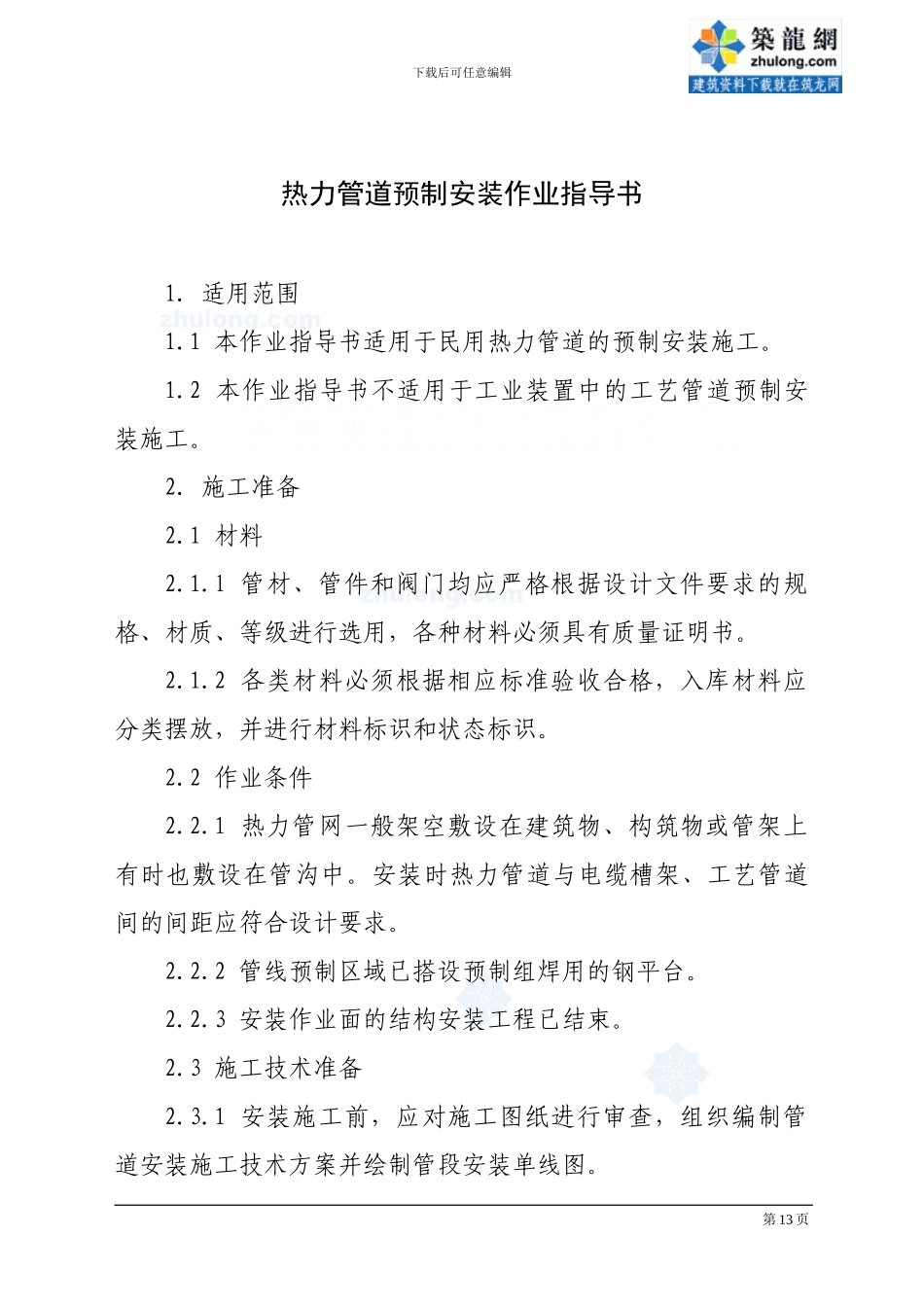

下载后可任意编辑热力管道预制安装作业指导书1. 适用范围1.1 本作业指导书适用于民用热力管道的预制安装施工。1.2 本作业指导书不适用于工业装置中的工艺管道预制安装施工。2. 施工准备2.1 材料2.1.l 管材、管件和阀门均应严格根据设计文件要求的规格、材质、等级进行选用,各种材料必须具有质量证明书。2.1.2 各类材料必须根据相应标准验收合格,入库材料应分类摆放,并进行材料标识和状态标识。2.2 作业条件2.2.1 热力管网一般架空敷设在建筑物、构筑物或管架上有时也敷设在管沟中。安装时热力管道与电缆槽架、工艺管道间的间距应符合设计要求。2.2.2 管线预制区域已搭设预制组焊用的钢平台。2.2.3 安装作业面的结构安装工程已结束。2.3 施工技术准备2.3.1 安装施工前,应对施工图纸进行审查,组织编制管道安装施工技术方案并绘制管段安装单线图。第 13 页下载后可任意编辑2.3.2 安装施工前,应对施工人员进行施工技术交底,使施工人员熟悉掌握工程施工方法、施工程序、工艺技术措施和质量控制要求。3. 施工工艺3.1 施工工艺流程热力管道安装施工工艺流程见图 8-1。3.2 安装基本工艺要求3.2.1 热力管道必须严格根据施工技术方案和管段单线图要求进行施工。3.2.2 热力管道预制时,必须充分考虑预制管段的预留位置和预制管段的吊装措施,热力管道上放空和放净开孔均应在地面预制时完成。3.2.3 管线在吊装之前应完成管托的安装及管道、管托的油漆上作,预留焊口位置不刷油漆。热力管道安装工艺流程图第 14 页下载后可任意编辑3.3 补偿器的安装3.3.1 热力管道的 U 型或 π 型补偿器安装应根据现场的实际情况,在地面预制成型后整体吊装。预制段的划分如图 8.2 所示。预制管段划分示意图3.3.2 如设计要求补偿器安装时做预拉伸(压缩)时,则预拉伸(压缩)工作必须在膨胀节两侧的固定支架施工结束后方可进行膨胀节的预拉伸(压缩)。3.3.3 U 型或 π 型补偿器预拉伸(压缩)安装时,应在补偿器安装就位且最后一道焊口未焊接前测量该焊口之间的间距,作为预拉伸(压缩)的数值。3.3.4 其它类型的补偿器应根据相应标准要求进行安装。3.4 管道坡度3.4.1 蒸汽热力管道安装时的坡度值应符合设计要求,当设计未规定时,取 0.003 坡度应流向管道的疏水点。3.4.2 热水热力管道的坡度与蒸汽热力管道的坡度要求相同。3.5 疏水器的安装第 15 页下载后可任意编辑疏水器的安装位置应符合设计要求,若设计未明确规定...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

热力管道施工方案-secret67773

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
