中国建筑第五工程局有限公司五盂高速公路 LJ11 合同段 石方路堤试验段施工方案编制说明本工程石方路基试验段施工方案包括施工准备、压实工艺、机械设备投入、质量保证、施工安全措施等内容
五盂高速该公路路基第十一合同段施工图设计
现场实际调查情况
工程技术法律规范3
1 公路工程施工技术标准(TJGB01-2024)3
2 公路工程质量检验评定标准(JTG F80/1-2024)3
3 工程测量法律规范(GBJ50026—2024)3
4 公路土工试验规程(JTJ051-93)3
5 公路路基施工技术法律规范(JTG F10-2024)3
6 建筑地基处理技术法律规范(JGJ79-2024)4
我公司在公路工程施工方面成熟的施工技术及施工管理经验
我公司实施贯标工作质量保证手册、职业安全健康管理手册、环境管理和程序文件及有关管理制度

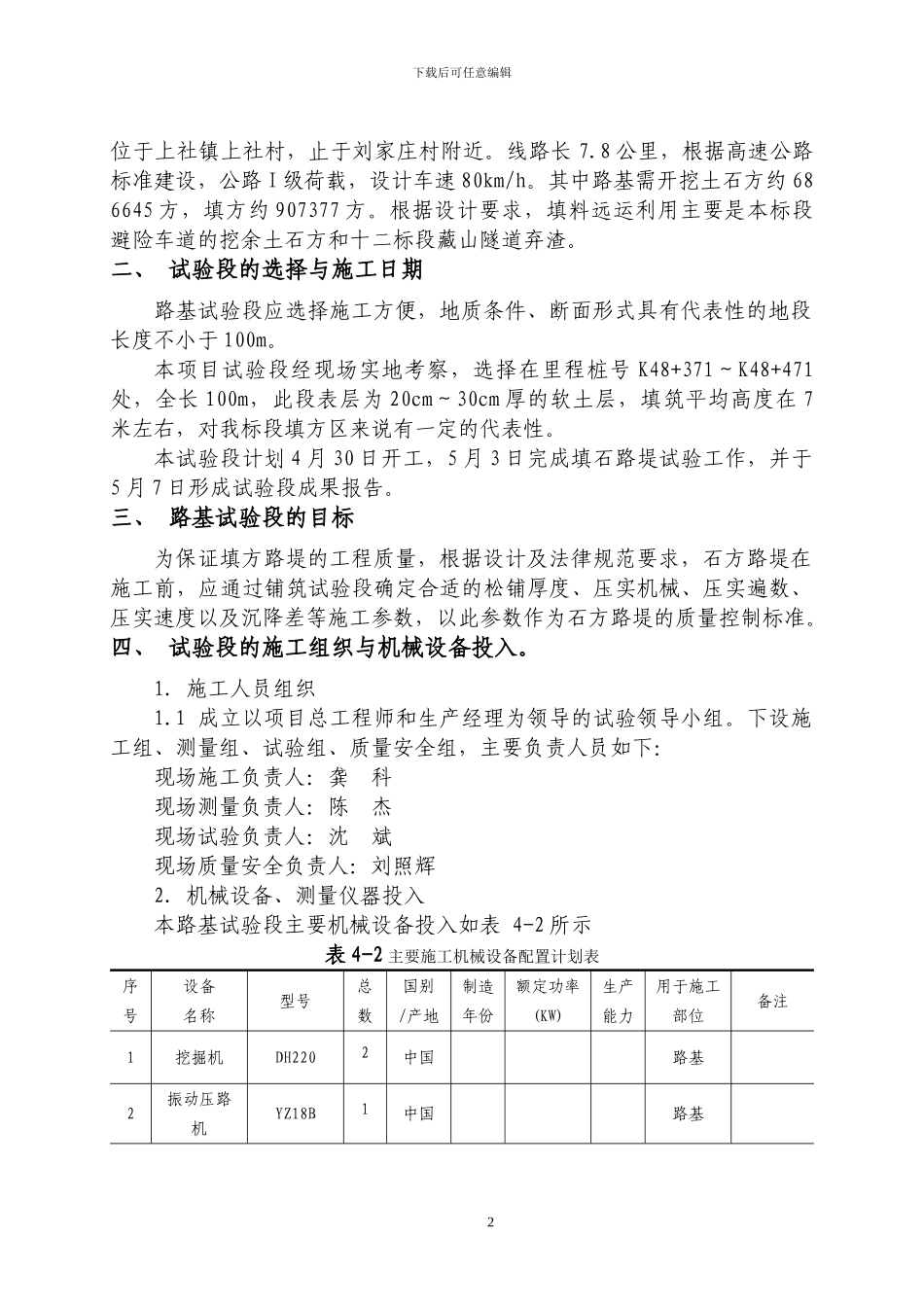

编制:郭一鸣 审核:黄梅东 批准:刘庆祝石方路堤试验段施工方案一、 工程概况山西五盂高速公路 LJ11 合同段起讫里程为 K47+900~K55+700,起点1下载后可任意编辑位于上社镇上社村,止于刘家庄村附近
8 公里,根据高速公路标准建设,公路 I 级荷载,设计车速 80km/h
其中路基需开挖土石方约 686645 方,填方约 907377 方
根据设计要求,填料远运利用主要是本标段避险车道的挖余土石方和十二标段藏山隧道弃渣
二、 试验段的选择与施工日期路基试验段应选择施工方便,地质条件、断面形式具有代表性的地段长度不小于 100m
本项目试验段经现场实地考察,选择在里程桩号 K48+371~K48+471处,全长 100m,此段表层为 20cm~30cm 厚的软土层,填筑平均高度在 7米左右,对我标段填方区来说有一定的代表性
本试验段计划 4 月 30 日开工,5 月 3 日完成填石路堤试验工
