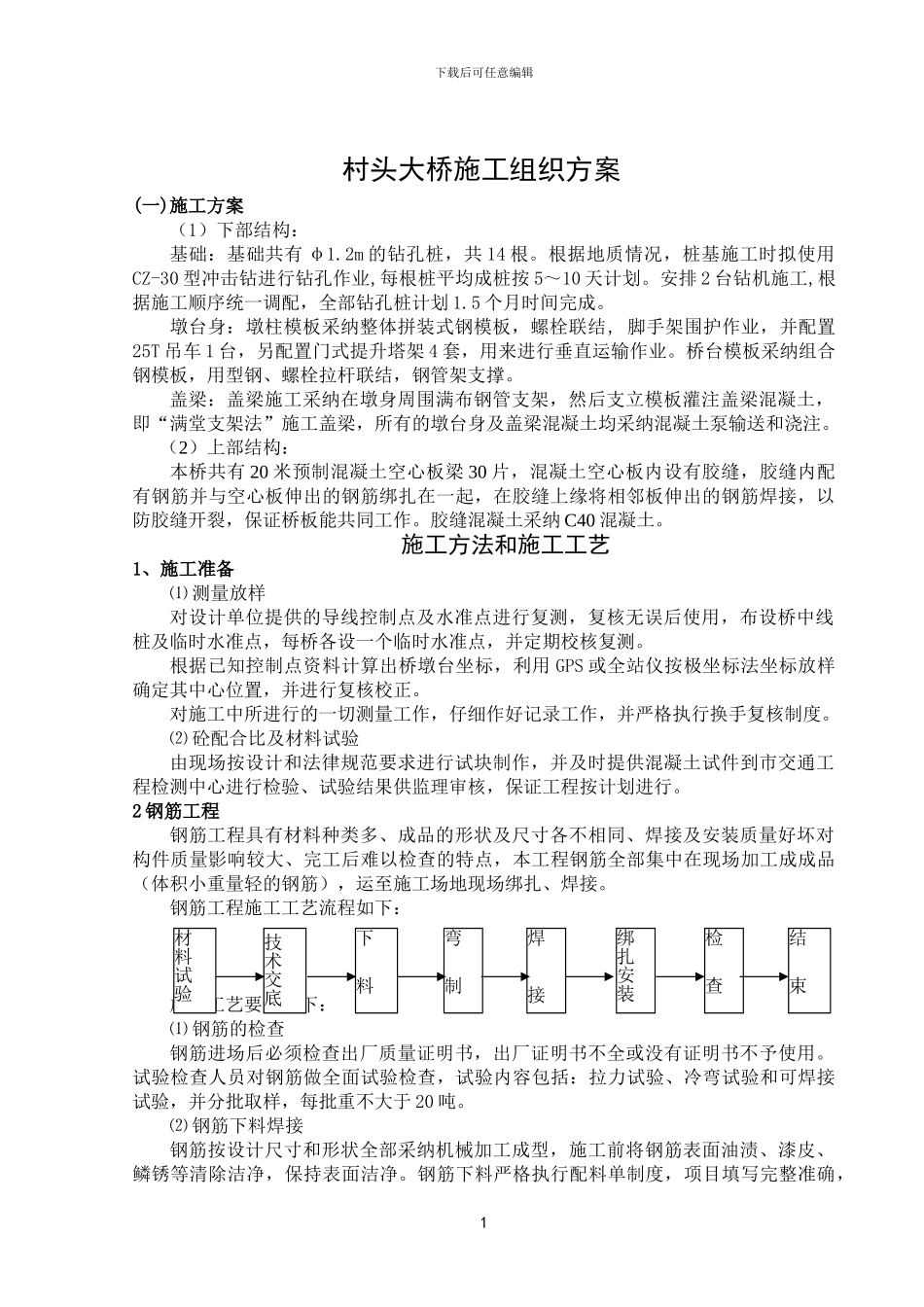

下载后可任意编辑村头大桥施工组织方案(一)施工方案(1)下部结构:基础:基础共有 φ1
2m 的钻孔桩,共 14 根
根据地质情况,桩基施工时拟使用CZ-30 型冲击钻进行钻孔作业,每根桩平均成桩按 5~10 天计划
安排 2 台钻机施工,根据施工顺序统一调配,全部钻孔桩计划 1
5 个月时间完成
墩台身:墩柱模板采纳整体拼装式钢模板,螺栓联结, 脚手架围护作业,并配置25T 吊车 1 台,另配置门式提升塔架 4 套,用来进行垂直运输作业
桥台模板采纳组合钢模板,用型钢、螺栓拉杆联结,钢管架支撑
盖梁:盖梁施工采纳在墩身周围满布钢管支架,然后支立模板灌注盖梁混凝土,即“满堂支架法”施工盖梁,所有的墩台身及盖梁混凝土均采纳混凝土泵输送和浇注
(2)上部结构:本桥共有 20 米预制混凝土空心板梁 30 片,混凝土空心板内设有胶缝,胶缝内配有钢筋并与空心板伸出的钢筋绑扎在一起,在胶缝上缘将相邻板伸出的钢筋焊接,以防胶缝开裂,保证桥板能共同工作
胶缝混凝土采纳 C40 混凝土
施工方法和施工工艺1、施工准备⑴ 测量放样对设计单位提供的导线控制点及水准点进行复测,复核无误后使用,布设桥中线桩及临时水准点,每桥各设一个临时水准点,并定期校核复测
根据已知控制点资料计算出桥墩台坐标,利用 GPS 或全站仪按极坐标法坐标放样确定其中心位置,并进行复核校正
对施工中所进行的一切测量工作,仔细作好记录工作,并严格执行换手复核制度
⑵ 砼配合比及材料试验由现场按设计和法律规范要求进行试块制作,并及时提供混凝土试件到市交通工程检测中心进行检验、试验结果供监理审核,保证工程按计划进行
2 钢筋工程钢筋工程具有材料种类多、成品的形状及尺寸各不相同、焊接及安装质量好坏对构件质量影响较大、完工后难以检查的特点,本工程钢筋全部集中在现场加工成成品(体积小重量轻的钢筋),运至施工场地现场绑扎、焊接
